مدیریت هزینه پروژه چیست؟ مراحل، تکنیک‌ها و مثال کاربردی

مدیریت هزینه پروژه مجموعه‌ای از فرایندهای برنامه‌ریزی، برآورد، بودجه‌بندی و کنترل هزینه‌هاست که کمک می‌کند پروژه در محدوده بودجه مصوب تکمیل شود. مدیر پروژه باید پیش از شروع کار، هزینه منابع، نیروی انسانی، تجهیزات و سایر مخارج را تخمین بزند و پس از آغاز پروژه، هزینه‌های واقعی را با بودجه برنامه‌ریزی‌شده مقایسه کند.

مدیریت هزینه پروژه
مقاله‌ی مدیریت هزینه پروژه

مدیریت هزینه پروژه چیست؟

مدیریت هزینه پروژه فرایند برنامه‌ریزی، برآورد، بودجه‌بندی و کنترل هزینه‌ها در طول چرخه عمر پروژه است. هدف این فرایند آن است که پروژه با استفاده‌ی بهینه از منابع و در محدوده‌ی بودجه مصوب تکمیل شود.

یک پروژه زمانی موفق تلقی می‌شود که:

  • محدوده و الزامات تعیین‌شده را برآورده کند؛
  • کیفیت مورد انتظار را داشته باشد؛
  • طبق زمان‌بندی برنامه‌ریزی‌شده پیش برود؛
  • و بدون عبور غیرقابل‌کنترل از بودجه به پایان برسد.

مدیریت هزینه یکی از ارکان اصلی مدیریت پروژه است. در این فرایند، هزینه فعالیت‌ها و منابع برآورد می‌شود، بودجه پروژه تعیین می‌گردد و یک خط مبنای هزینه برای مقایسه عملکرد مالی پروژه شکل می‌گیرد. مدیر پروژه با مقایسه هزینه‌های واقعی با این خط مبنا می‌تواند انحراف‌ها را به‌موقع شناسایی کند و پیش از آنکه افزایش هزینه‌ها به مشکل جدی تبدیل شود، اقدامات اصلاحی انجام دهد.

تفاوت مدیریت هزینه، بودجه‌بندی و کنترل هزینه پروژه

این سه مفهوم به یکدیگر مرتبط‌اند، اما یکسان نیستند. مدیریت هزینه پروژه مفهوم گسترده‌تری است و تمام فرایندهای برنامه‌ریزی، برآورد، تعیین بودجه و کنترل هزینه‌ها را دربرمی‌گیرد. بودجه‌بندی و کنترل هزینه، دو بخش اصلی از این فرایند هستند.

مفهومتعریفزمان اجراخروجی اصلی
مدیریت هزینه پروژهمجموعه فرایندهای برنامه‌ریزی، برآورد، بودجه‌بندی و کنترل هزینه‌های پروژهاز آغاز برنامه‌ریزی تا پایان پروژهچهارچوب کامل مدیریت مالی پروژه
بودجه‌بندی پروژهتجمیع هزینه‌های برآوردشده و تخصیص بودجه به فعالیت‌ها، بسته‌های کاری یا دوره‌های زمانیپیش از اجرا و هنگام تصویب برنامه پروژهبودجه مصوب و خط مبنای هزینه
کنترل هزینه پروژهثبت هزینه‌های واقعی، مقایسه آن‌ها با خط مبنای هزینه و اصلاح انحراف‌هادر طول اجرای پروژهشناسایی انحراف و اقدام اصلاحی

انواع هزینه‌های پروژه

برای برآورد دقیق بودجه، مدیر پروژه باید هزینه‌ها را بر اساس ماهیت و نحوه ایجاد آن‌ها دسته‌بندی کند. یک هزینه ممکن است هم‌زمان در چند گروه قرار بگیرد؛ برای مثال، دستمزد ساعتی نیروی متخصص می‌تواند یک هزینه مستقیم، متغیر و تکرارشونده باشد.

نوع هزینهتعریفمثال
هزینه مستقیمهزینه‌ای که مستقیماً به اجرای یک پروژه یا فعالیت مشخص مربوط استدستمزد اعضای تیم، خرید مواد، اجاره تجهیزات اختصاصی
هزینه غیرمستقیمهزینه‌ای که میان چند پروژه یا کل سازمان مشترک است و نمی‌توان آن را مستقیماً به یک فعالیت خاص نسبت داداجاره دفتر، اینترنت، خدمات مالی و اداری
هزینه ثابتهزینه‌ای که با افزایش یا کاهش حجم کار پروژه تغییر محسوسی نمی‌کندخرید مجوز نرم‌افزار، اجاره ثابت تجهیزات
هزینه متغیرهزینه‌ای که متناسب با میزان فعالیت، زمان یا مقدار مصرف تغییر می‌کنددستمزد ساعتی، مواد مصرفی، هزینه حمل‌ونقل
هزینه تکرارشوندههزینه‌ای که در دوره‌های زمانی مشخص یا چند مرحله از پروژه تکرار می‌شودحقوق ماهانه، اجاره ماهانه، هزینه میزبانی
هزینه یک‌بارههزینه‌ای که معمولاً فقط یک بار در طول پروژه پرداخت می‌شودخرید دستگاه، هزینه نصب، آموزش اولیه
ذخیره احتیاطیمبلغی که برای مواجهه با ریسک‌های شناسایی‌شده و هزینه‌های احتمالی کنار گذاشته می‌شودافزایش احتمالی قیمت مواد یا تأخیر پیش‌بینی‌شده

درباره‌ی مدیریت ریسک بخوانید.

هزینه‌های مستقیم و غیرمستقیم

هزینه‌های مستقیم را می‌توان به‌طور مشخص به یک پروژه، بسته کاری یا فعالیت نسبت داد. دستمزد نیرویی که فقط روی همان پروژه کار می‌کند، مواد مصرفی، تجهیزات اختصاصی و هزینه پیمانکار نمونه‌هایی از هزینه‌های مستقیم هستند.

در مقابل، هزینه‌های غیرمستقیم برای پشتیبانی از چند پروژه یا کل سازمان صرف می‌شوند. اجاره دفتر، آب و برق، اینترنت، بیمه، استهلاک تجهیزات عمومی و هزینه واحدهای مالی و اداری در این گروه قرار می‌گیرند. این هزینه‌ها معمولاً با استفاده از یک روش مشخص میان پروژه‌ها تسهیم می‌شوند.

هزینه‌های ثابت و متغیر

هزینه ثابت در محدوده مشخصی از فعالیت پروژه تقریباً بدون تغییر باقی می‌ماند. برای مثال، ممکن است هزینه اجاره یک دستگاه برای یک ماه ثابت باشد، حتی اگر میزان استفاده روزانه از آن تغییر کند.

هزینه متغیر به حجم کار، مدت اجرا یا مقدار مصرف وابسته است. هرچه ساعات کار، مقدار مواد مصرفی یا تعداد واحدهای تولیدشده بیشتر شود، این هزینه نیز افزایش می‌یابد.

هزینه‌های تکرارشونده و یک‌باره

هزینه‌های تکرارشونده در بازه‌های زمانی مشخص یا چند مرحله از پروژه پرداخت می‌شوند؛ مانند حقوق ماهانه اعضای تیم، اجاره تجهیزات، هزینه نگهداری و حق اشتراک نرم‌افزار.

اما هزینه‌های یک‌باره معمولاً فقط در یک نقطه از پروژه ایجاد می‌شوند؛ مانند خرید یک دستگاه، طراحی اولیه، نصب تجهیزات یا برگزاری دوره آموزشی آغاز پروژه.

تکرارشونده یا یک‌باره بودن یک هزینه، لزوماً ثابت یا متغیر بودن آن را تعیین نمی‌کند. برای نمونه، حق اشتراک ماهانه ممکن است تکرارشونده و ثابت باشد، در حالی که هزینه ماهانه مواد مصرفی تکرارشونده و متغیر است.

ذخیره احتیاطی پروژه

ذخیره احتیاطی بخشی از بودجه است که برای پوشش هزینه‌های ناشی از ریسک‌های شناسایی‌شده کنار گذاشته می‌شود. برای مثال، اگر احتمال افزایش قیمت مواد اولیه، تأخیر تأمین‌کننده یا نیاز به دوباره‌کاری وجود داشته باشد، مبلغی متناسب با احتمال و اثر این ریسک‌ها به‌عنوان ذخیره احتیاطی در نظر گرفته می‌شود.

ذخیره احتیاطی نباید یک مبلغ تصادفی برای جبران ضعف برآورد باشد. مقدار آن باید بر اساس ارزیابی ریسک‌های پروژه تعیین شود و مصرف آن نیز ثبت و کنترل شود.

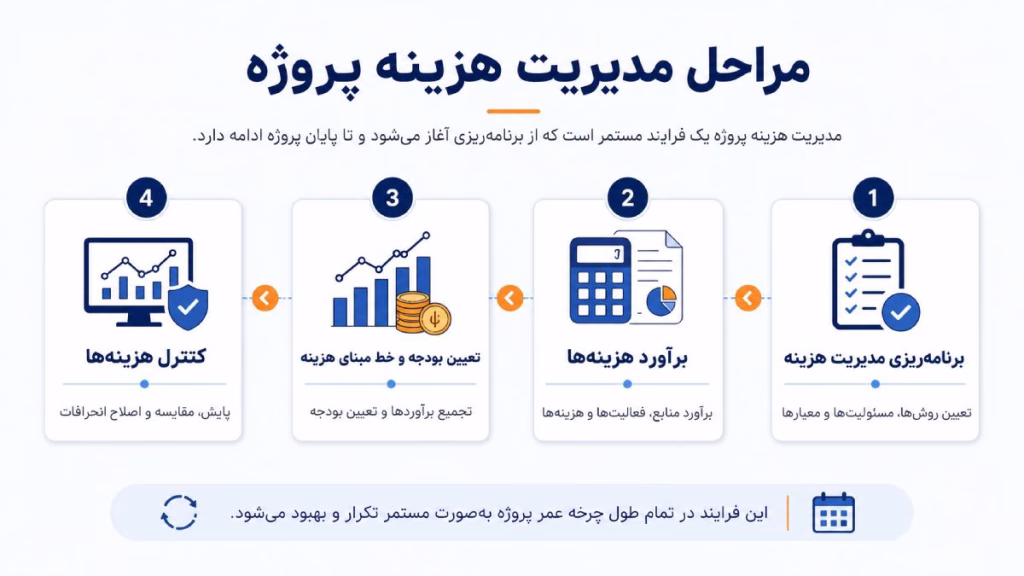

مراحل مدیریت هزینه پروژه

مدیریت هزینه پروژه یک فرایند مستمر است که از مرحله برنامه‌ریزی آغاز می‌شود و تا پایان پروژه ادامه دارد. این فرایند را می‌توان در چهار مرحله اصلی خلاصه کرد:

  1. برنامه‌ریزی مدیریت هزینه
  2. برآورد هزینه‌ها
  3. تعیین بودجه و خط مبنای هزینه
  4. کنترل هزینه‌ها
مراحل مدیریت هزینه پروژه
مراحل مدیریت هزینه پروژه

۱. برنامه‌ریزی مدیریت هزینه

در این مرحله مشخص می‌شود هزینه‌های پروژه چگونه برآورد، ثبت، گزارش و کنترل شوند. مدیر پروژه باید روش محاسبه هزینه‌ها، مسئولیت افراد، دوره‌های گزارش‌دهی و میزان انحراف قابل قبول از بودجه را تعیین کند.

برنامه مدیریت هزینه معمولاً به پرسش‌های زیر پاسخ می‌دهد:

  • هزینه نیروی انسانی چگونه محاسبه می‌شود؟
  • هزینه‌های مستقیم و غیرمستقیم چگونه ثبت می‌شوند؟
  • چه کسی مجاز به تأیید هزینه‌هاست؟
  • گزارش هزینه‌ها در چه بازه‌هایی تهیه می‌شود؟
  • چه میزان انحراف از بودجه نیازمند اقدام اصلاحی است؟
  • تغییرات بودجه چگونه بررسی و تصویب می‌شوند؟

خروجی این مرحله، چهارچوبی است که تمام تصمیم‌های مالی پروژه بر اساس آن گرفته می‌شوند.

۲. برآورد هزینه‌ها

برآورد هزینه، فرایند پیش‌بینی مخارج مورد نیاز برای تکمیل فعالیت‌ها و تحویل خروجی‌های پروژه است. برای این کار باید منابع مورد نیاز هر فعالیت، مدت استفاده از منابع و نرخ یا قیمت آن‌ها مشخص شود.

هزینه‌های برآوردشده ممکن است شامل موارد زیر باشند:

  • دستمزد اعضای تیم و پیمانکاران؛
  • مواد و تجهیزات مورد نیاز؛
  • خرید یا اجاره نرم‌افزار و زیرساخت؛
  • هزینه حمل‌ونقل و سفر؛
  • هزینه خدمات تأمین‌کنندگان؛
  • هزینه‌های اداری و سربار؛
  • و ذخیره احتیاطی برای ریسک‌های شناسایی‌شده.

درباره‌ی مدیریت ریسک پروژه بخوانید.

برای افزایش دقت برآورد می‌توان از داده‌های پروژه‌های گذشته، نظر کارشناسان، ساختار شکست کار و روش‌هایی مانند برآورد مشابه، پارامتریک، پایین‌به‌بالا و سه‌نقطه‌ای استفاده کرد.

خروجی این مرحله، برآورد هزینه هر فعالیت، بسته کاری و در نهایت کل پروژه است.

۳. تعیین بودجه و خط مبنای هزینه

در این مرحله، هزینه‌های برآوردشده فعالیت‌ها و بسته‌های کاری با یکدیگر تجمیع می‌شوند تا بودجه کل پروژه تعیین شود. سپس بودجه بر اساس زمان‌بندی پروژه میان مراحل یا دوره‌های مختلف تخصیص پیدا می‌کند.

پس از بررسی و تصویب بودجه، خط مبنای هزینه ایجاد می‌شود. خط مبنای هزینه نسخه زمان‌بندی‌شده بودجه مصوب است و نشان می‌دهد تا هر مقطع زمانی چه مقدار هزینه باید مصرف شده باشد.

برای مثال، اگر بودجه کل یک پروژه ۵۰۰ میلیون تومان باشد، ممکن است طبق خط مبنای هزینه پیش‌بینی شود که:

  • تا پایان ماه اول ۸۰ میلیون تومان؛
  • تا پایان ماه دوم ۱۸۰ میلیون تومان؛
  • و تا پایان ماه سوم ۳۰۰ میلیون تومان مصرف شود.

این اعداد مبنای مقایسه هزینه‌های واقعی و ارزیابی عملکرد مالی پروژه قرار می‌گیرند. تغییر خط مبنای هزینه نیز باید فقط پس از تأیید رسمی تغییرات پروژه انجام شود.

۴. کنترل هزینه‌ها

کنترل هزینه به معنای ثبت هزینه‌های واقعی، مقایسه آن‌ها با خط مبنای هزینه و شناسایی انحراف‌هاست. مدیر پروژه باید بررسی کند که آیا هزینه‌ها متناسب با میزان پیشرفت پروژه مصرف شده‌اند یا خیر.

در این مرحله فعالیت‌های زیر انجام می‌شوند:

  • ثبت هزینه‌های واقعی پروژه؛
  • مقایسه هزینه واقعی با بودجه برنامه‌ریزی‌شده؛
  • بررسی علت افزایش یا کاهش هزینه‌ها؛
  • پیش‌بینی هزینه نهایی پروژه؛
  • کنترل درخواست‌های تغییر؛
  • و اجرای اقدامات اصلاحی.

برای مثال، اگر طبق برنامه باید ۵۰ درصد پروژه با مصرف ۲۰۰ میلیون تومان تکمیل شده باشد، اما در عمل فقط ۴۰ درصد پیشرفت با هزینه ۲۳۰ میلیون تومان ثبت شده باشد، پروژه هم از برنامه عقب است و هم بیش از میزان متناسب با پیشرفت خود هزینه کرده است.

در چنین شرایطی مدیر پروژه باید علت انحراف را بررسی کند. افزایش مدت فعالیت‌ها، برآورد نادرست، تغییر محدوده، دوباره‌کاری، افزایش قیمت منابع یا استفاده نامناسب از نیروی انسانی می‌توانند از دلایل افزایش هزینه باشند.

کنترل هزینه فقط به معنای کاهش مخارج نیست؛ هدف اصلی آن، مصرف منابع مالی متناسب با پیشرفت واقعی و دستیابی به اهداف پروژه است.

استفاده از هوش مصنوعی در مدیریت هزینه پروژه می‌تواند به مدیر کمک کند داده‌های هزینه، زمان صرف‌شده و عملکرد واقعی را کنار هم بررسی کند و موارد نیازمند توجه را سریع‌تر تشخیص دهد.

درباره‌ی مدیریت محدوده بخوانید.

روش‌های برآورد هزینه پروژه

برآورد هزینه به معنای پیش‌بینی منابع مالی مورد نیاز برای تکمیل فعالیت‌ها و تحویل خروجی‌های پروژه است. انتخاب روش مناسب به میزان اطلاعات موجود، مرحله پروژه، پیچیدگی کار و دقت مورد انتظار بستگی دارد.

روش برآوردکاربردسرعتدقت نسبی
قضاوت کارشناسیاستفاده از تجربه متخصصان در پروژه‌های جدید یا پیچیدهزیادمتوسط تا زیاد
برآورد مشابهمقایسه پروژه با پروژه‌های مشابه گذشتهزیادکم تا متوسط
برآورد پارامتریکمحاسبه هزینه بر اساس نرخ هر واحد، ساعت، متر یا محصولمتوسطمتوسط تا زیاد
برآورد پایین‌به‌بالابرآورد جداگانه فعالیت‌ها و جمع‌کردن هزینه آن‌هاکمزیاد
برآورد سه‌نقطه‌ایدرنظرگرفتن حالت خوش‌بینانه، محتمل و بدبینانهمتوسطزیاد
تحلیل پیشنهادهای تأمین‌کنندگانمقایسه قیمت‌ها و شرایط پیشنهادی فروشندگانمتوسطمتوسط تا زیاد
تحلیل ذخایرتعیین مبلغ مورد نیاز برای ریسک‌ها و هزینه‌های احتمالیمتوسطوابسته به تحلیل ریسک

سرعت و دقت درج‌شده در جدول نسبی هستند. کیفیت داده‌های گذشته، تجربه کارشناسان و جزئیات ساختار شکست کار می‌تواند دقت هر روش را افزایش یا کاهش دهد.

قضاوت کارشناسی

در این روش، برآورد هزینه بر اساس دانش و تجربه کارشناسان، مدیران پروژه یا اعضای متخصص تیم انجام می‌شود. قضاوت کارشناسی زمانی مفید است که اطلاعات تاریخی کافی وجود ندارد یا پروژه دارای شرایط تخصصی و منحصربه‌فرد است.

با وجود سرعت مناسب، نتیجه این روش ممکن است تحت تأثیر برداشت شخصی یا خوش‌بینی کارشناس قرار بگیرد. بهتر است نظر چند متخصص دریافت و با داده‌های واقعی مقایسه شود.

برآورد مشابه

در برآورد مشابه، هزینه پروژه با هزینه یک یا چند پروژه پیشین که از نظر محدوده، اندازه و پیچیدگی شباهت دارند مقایسه می‌شود.

برای مثال، اگر اجرای یک پروژه طراحی وب‌سایت مشابه در گذشته ۲۰۰ میلیون تومان هزینه داشته باشد، می‌توان از این عدد به‌عنوان نقطه شروع برآورد پروژه جدید استفاده کرد. سپس تفاوت‌هایی مانند تعداد صفحات، امکانات، مدت اجرا و نرخ نیروی انسانی در برآورد لحاظ می‌شوند.

این روش سریع است، اما معمولاً نسبت به روش‌های جزئی‌تر دقت کمتری دارد و بیشتر در مراحل ابتدایی پروژه استفاده می‌شود.

برآورد پارامتریک

در روش پارامتریک، هزینه بر اساس یک رابطه قابل‌اندازه‌گیری محاسبه می‌شود. برای مثال:

  • تعداد ساعات کار × نرخ ساعتی؛
  • تعداد واحد تولید × هزینه هر واحد؛
  • متراژ ساختمان × هزینه هر مترمربع؛
  • تعداد کاربران × هزینه راه‌اندازی برای هر کاربر.

اگر پروژه‌ای به ۸۰۰ ساعت کار نیاز داشته باشد و میانگین نرخ هر ساعت ۵۰۰ هزار تومان باشد، هزینه نیروی انسانی آن ۴۰۰ میلیون تومان برآورد می‌شود.

دقت این روش به معتبر بودن نرخ‌ها و رابطه میان پارامترها بستگی دارد.

برآورد پایین‌به‌بالا

در برآورد پایین‌به‌بالا، هزینه هر فعالیت یا بسته کاری در پایین‌ترین سطح ساختار شکست کار به‌صورت جداگانه محاسبه می‌شود. سپس هزینه‌ها با یکدیگر جمع می‌شوند تا برآورد کل پروژه به دست آید.

این روش معمولاً دقیق‌تر است، زیرا جزئیات بیشتری را بررسی می‌کند؛ اما به زمان و اطلاعات بیشتری نیاز دارد. برآورد پایین‌به‌بالا برای پروژه‌هایی مناسب است که محدوده، فعالیت‌ها و منابع آن‌ها به‌خوبی مشخص شده‌اند.

برآورد سه‌نقطه‌ای

در این روش برای هر فعالیت سه مقدار در نظر گرفته می‌شود:

  • برآورد خوش‌بینانه: هزینه در بهترین شرایط؛
  • برآورد محتمل: هزینه در شرایط عادی؛
  • برآورد بدبینانه: هزینه در شرایط نامطلوب.

برای محاسبه میانگین ساده می‌توان سه مقدار را با یکدیگر جمع و بر سه تقسیم کرد. در روش PERT نیز به برآورد محتمل وزن بیشتری داده می‌شود:

۶ ÷  (هزینه خوش‌بینانه + ۴ × هزینه محتمل + هزینه بدبینانه) = هزینه مورد انتظار

برای مثال، اگر هزینه خوش‌بینانه ۸۰ میلیون، هزینه محتمل ۱۰۰ میلیون و هزینه بدبینانه ۱۴۰ میلیون تومان باشد، هزینه مورد انتظار برابر است با:

حدود ۱۰۳ میلیون تومان = ۶ ÷ (۸۰ + ۴ × ۱۰۰ + ۱۴۰)

این روش اثر عدم‌قطعیت را بهتر از یک برآورد تک‌عددی نشان می‌دهد.

تحلیل پیشنهادهای تأمین‌کنندگان

در این روش، پیشنهادهای مالی فروشندگان، پیمانکاران یا تأمین‌کنندگان با یکدیگر مقایسه می‌شوند. فقط مبلغ نهایی نباید معیار انتخاب باشد؛ شرایط پرداخت، کیفیت، زمان تحویل، هزینه نگهداری و ریسک تأخیر نیز باید بررسی شوند.

این روش در پروژه‌هایی که بخش مهمی از کار یا تجهیزات از بیرون سازمان تهیه می‌شود، کاربرد دارد.

تحلیل ذخایر

تحلیل ذخایر برای تعیین بودجه مورد نیاز جهت مواجهه با عدم‌قطعیت‌ها و ریسک‌های پروژه انجام می‌شود. ذخیره احتیاطی معمولاً برای ریسک‌های شناسایی‌شده، مانند احتمال افزایش قیمت مواد یا تأخیر تأمین‌کننده، در نظر گرفته می‌شود.

مقدار ذخیره باید بر اساس احتمال وقوع و اثر مالی ریسک‌ها تعیین شود، نه به‌صورت درصدی تصادفی و بدون تحلیل.

در بسیاری از پروژه‌ها، ترکیب چند روش نتیجه دقیق‌تری ایجاد می‌کند. برای مثال، می‌توان ابتدا از برآورد مشابه برای تخمین اولیه استفاده کرد و پس از تکمیل ساختار شکست کار، برآورد پایین‌به‌بالا را انجام داد.

شاخص‌های کنترل هزینه پروژه

پس از تصویب بودجه، فقط بررسی مبلغ مصرف‌شده کافی نیست. مدیر پروژه باید هزینه واقعی را همراه با میزان پیشرفت بررسی کند. برای این کار می‌توان از شاخص‌های مدیریت ارزش کسب‌شده استفاده کرد.

شاخصعنوانفرمول
PVارزش برنامه‌ریزی‌شده کل هزینه پروژه ×  درصد کار برنامه‌ریزی‌ شده
EVارزش کسب‌شدهکل هزینه پروژه × درصد کار واقعی
ACهزینه واقعیمجموع هزینه‌های واقعی
CVانحراف هزینهEV − AC
CPIشاخص عملکرد هزینهEV ÷ AC
EACبرآورد هزینه نهایی (در زمان تکمیل)BAC ÷ CPI
ETCبرآورد هزینه باقی‌ماندهEAC − AC
VACانحراف هزینه در پایانBAC − EAC

در این جدول، BAC همان بودجه کل مصوب پروژه است.

ارزش برنامه‌ریزی‌شده (PV)

ارزش برنامه‌ریزی‌شده نشان می‌دهد طبق برنامه تا تاریخ گزارش چه مقدار کار باید انجام شده باشد و بودجه آن چقدر است.

برای مثال، اگر بودجه یک فعالیت ۱۰۰ میلیون تومان باشد و طبق برنامه باید تا امروز ۶۰ درصد آن تکمیل می‌شد، PV برابر با ۶۰ میلیون تومان است.

ارزش کسب‌شده (EV)

ارزش کسب‌شده، ارزش بودجه‌ای کاری است که واقعاً انجام شده است. اگر در مثال قبل پیشرفت واقعی فقط ۴۰ درصد باشد، EV برابر با ۴۰ میلیون تومان خواهد بود؛ حتی اگر هزینه واقعی بیشتر یا کمتر از این مبلغ باشد.

هزینه واقعی (AC)

هزینه واقعی مجموع هزینه‌هایی است که تا تاریخ گزارش برای انجام کار پرداخت یا مصرف شده است. این مبلغ می‌تواند شامل دستمزد، خرید مواد، تجهیزات، پیمانکاران و سایر هزینه‌های پروژه باشد.

انحراف هزینه (CV)

انحراف هزینه از تفاضل ارزش کسب‌شده و هزینه واقعی به دست می‌آید:

CV = EV − AC

  • CV مثبت: پروژه از نظر هزینه بهتر از برنامه عمل کرده است.
  • CV صفر: هزینه متناسب با ارزش کار انجام‌شده است.
  • CV منفی: پروژه بیش از ارزش کار انجام‌شده هزینه مصرف کرده است.

شاخص عملکرد هزینه (CPI)

شاخص عملکرد هزینه نشان می‌دهد پروژه در برابر هر واحد هزینه، چه مقدار ارزش ایجاد کرده است:

CPI = EV ÷ AC

  • CPI بزرگ‌تر از ۱: عملکرد هزینه‌ای مناسب است.
  • CPI برابر با ۱: هزینه‌ها مطابق برنامه هستند.
  • CPI کمتر از ۱: پروژه با اضافه‌هزینه مواجه است.

برای مثال، اگر EV برابر ۸۰ میلیون تومان و AC برابر ۱۰۰ میلیون تومان باشد:

CPI = ۸۰ ÷ ۱۰۰ = ۰٫۸

این نتیجه یعنی پروژه به ازای هر یک میلیون تومان هزینه، فقط ۸۰۰ هزار تومان ارزش برنامه‌ریزی‌شده ایجاد کرده است.

برآورد هزینه نهایی (EAC)

EAC هزینه احتمالی کل پروژه را در زمان پایان پیش‌بینی می‌کند. اگر فرض شود عملکرد هزینه‌ای فعلی ادامه پیدا می‌کند، می‌توان از فرمول زیر استفاده کرد:

EAC = BAC ÷ CPI

برای مثال، اگر بودجه کل پروژه ۵۰۰ میلیون تومان و CPI برابر ۰٫۸ باشد:

EAC = ۵۰۰ ÷ ۰٫۸ = ۶۲۵ میلیون تومان

بنابراین در صورت ادامه روند فعلی، هزینه نهایی پروژه حدود ۶۲۵ میلیون تومان خواهد بود.

برآورد هزینه باقی‌مانده (ETC)

ETC نشان می‌دهد از زمان گزارش تا پایان پروژه چه مقدار هزینه دیگر مورد نیاز است:

ETC = EAC − AC

اگر هزینه نهایی پیش‌بینی‌شده ۶۲۵ میلیون تومان و هزینه واقعی تا امروز ۲۰۰ میلیون تومان باشد، حدود ۴۲۵ میلیون تومان دیگر برای تکمیل پروژه نیاز خواهد بود.

انحراف هزینه در پایان (VAC)

VAC اختلاف میان بودجه مصوب و هزینه نهایی پیش‌بینی‌شده را نشان می‌دهد:

VAC = BAC − EAC

اگر بودجه پروژه ۵۰۰ میلیون تومان و EAC برابر ۶۲۵ میلیون تومان باشد:

VAC = ۵۰۰ − ۶۲۵ = ۱۲۵- میلیون تومان

مقدار منفی نشان می‌دهد انتظار می‌رود پروژه ۱۲۵ میلیون تومان بیشتر از بودجه مصوب هزینه داشته باشد.

مثال کاربردی شاخص‌های کنترل هزینه

فرض کنید بودجه کل یک پروژه ۵۰۰ میلیون تومان است. طبق برنامه باید تا امروز ۵۰ درصد پروژه تکمیل می‌شد، اما پیشرفت واقعی ۴۰ درصد و هزینه واقعی ۲۳۰ میلیون تومان است.

شاخصمقدار
بودجه کل پروژه (BAC)۵۰۰ میلیون تومان
ارزش برنامه‌ریزی‌شده (PV)۲۵۰ میلیون تومان
ارزش کسب‌شده (EV)۲۰۰ میلیون تومان
هزینه واقعی (AC)۲۳۰ میلیون تومان
انحراف هزینه (CV)۳۰- میلیون تومان
شاخص عملکرد هزینه (CPI)۰٫۸۷
هزینه نهایی پیش‌بینی‌شده (EAC)حدود ۵۷۵ میلیون تومان

در این مثال، پروژه کمتر از مقدار برنامه‌ریزی‌شده پیشرفت کرده و برای همان میزان پیشرفت نیز بیش از حد انتظار هزینه مصرف کرده است. مدیر پروژه باید علت این وضعیت را بررسی کند و اقداماتی مانند اصلاح تخصیص منابع، کنترل تغییرات محدوده یا بازنگری روش اجرای فعالیت‌ها را انجام دهد.

اشتباهات رایج در مدیریت هزینه پروژه

بسیاری از پروژه‌ها نه به دلیل نبود بودجه، بلکه به دلیل برآورد نادرست، ثبت ناقص اطلاعات و واکنش دیرهنگام با افزایش هزینه مواجه می‌شوند. شناخت اشتباهات رایج مدیریت هزینه کمک می‌کند انحراف‌ها پیش از تبدیل‌شدن به بحران شناسایی شوند.

۱. برآورد بیش از حد خوش‌بینانه

یکی از رایج‌ترین اشتباهات، برآورد هزینه بر اساس بهترین شرایط ممکن است. در چنین برآوردی معمولاً احتمال تأخیر، دوباره‌کاری، افزایش قیمت منابع، تغییرات فنی و سایر ریسک‌های پروژه نادیده گرفته می‌شود.

برای کاهش این خطا بهتر است:

  • از داده‌های پروژه‌های مشابه گذشته استفاده شود؛
  • نظر اعضای متخصص تیم دریافت شود؛
  • برآورد خوش‌بینانه، محتمل و بدبینانه محاسبه شود؛
  • و برای ریسک‌های شناسایی‌شده ذخیره احتیاطی در نظر گرفته شود.

برآورد دقیق به معنای بزرگ‌کردن غیرمنطقی بودجه نیست؛ بلکه باید هزینه‌ها بر اساس اطلاعات واقعی و عدم‌قطعیت‌های پروژه پیش‌بینی شوند.

۲. ثبت‌نکردن زمان واقعی فعالیت‌ها

در بسیاری از پروژه‌های خدماتی و دانش‌محور، بخش مهمی از هزینه مربوط به زمان کاری اعضای تیم است. اگر زمان واقعی صرف‌شده برای فعالیت‌ها ثبت نشود، محاسبه هزینه نیروی انسانی، قیمت تمام‌شده و سودآوری پروژه دقیق نخواهد بود.

ممکن است یک فعالیت برای ۲۰ ساعت برنامه‌ریزی شده باشد، اما در عمل ۳۵ ساعت زمان ببرد. بدون ثبت این اختلاف، مدیر پروژه علت افزایش هزینه را متوجه نمی‌شود و در پروژه‌های بعدی نیز همان برآورد نادرست را تکرار می‌کند.

ثبت زمان واقعی کمک می‌کند:

  • هزینه واقعی نیروی انسانی محاسبه شود؛
  • فعالیت‌های پرهزینه شناسایی شوند؛
  • برآوردهای آینده دقیق‌تر شوند؛
  • و زمان برنامه‌ریزی‌شده با عملکرد واقعی مقایسه شود.

از تایم‌شیت برای ثبت زمان واقعی استفاده می‌شود.

۳. درنظرنگرفتن هزینه‌های غیرمستقیم

گاهی فقط هزینه‌های مستقیم مانند دستمزد اعضای تیم، خرید مواد و تجهیزات در بودجه ثبت می‌شوند و هزینه‌های غیرمستقیم نادیده گرفته می‌شوند.

اجاره دفتر، اینترنت، بیمه، هزینه‌های اداری، استهلاک تجهیزات عمومی و خدمات واحدهای پشتیبانی نیز بخشی از هزینه اجرای پروژه هستند. حذف این موارد باعث می‌شود قیمت تمام‌شده کمتر از مقدار واقعی محاسبه شود و پروژه در ظاهر سودآور به نظر برسد.

۴. تغییر محدوده بدون اصلاح بودجه

اضافه‌شدن فعالیت‌ها، خروجی‌ها یا درخواست‌های جدید بدون بازنگری بودجه، یکی از دلایل اصلی افزایش کنترل‌نشده هزینه‌هاست. هر تغییر در محدوده ممکن است به نیروی انسانی، زمان، تجهیزات یا خدمات بیشتری نیاز داشته باشد.

پیش از پذیرش هر تغییر باید اثر آن بر موارد زیر بررسی شود:

  • هزینه پروژه؛
  • زمان‌بندی؛
  • منابع مورد نیاز؛
  • کیفیت خروجی؛
  • و ریسک‌های پروژه.

پس از تأیید تغییر، بودجه و در صورت لزوم خط مبنای هزینه نیز باید به‌صورت رسمی اصلاح شوند. در غیر این صورت، تیم باید با همان بودجه قبلی خروجی بیشتری تحویل دهد و انحراف هزینه اجتناب‌ناپذیر خواهد بود.

۵. کنترل هزینه فقط در پایان پروژه

بررسی هزینه‌ها در پایان پروژه برای اصلاح وضعیت بسیار دیر است. در این زمان، بخش عمده بودجه مصرف شده و امکان جبران انحراف‌ها محدود است.

کنترل هزینه باید به‌صورت مستمر و در بازه‌های زمانی مشخص انجام شود. مدیر پروژه باید هزینه واقعی، پیشرفت انجام‌شده، انحراف هزینه و هزینه پیش‌بینی‌شده نهایی را در طول اجرای پروژه بررسی کند.

برای مثال، اگر در یک‌سوم ابتدایی پروژه مشخص شود که هزینه‌ها سریع‌تر از پیشرفت افزایش یافته‌اند، هنوز می‌توان با اصلاح تخصیص منابع، کاهش دوباره‌کاری یا کنترل تغییرات از اضافه‌هزینه بیشتر جلوگیری کرد.

در مجموع، مدیریت مؤثر هزینه نیازمند برآورد واقع‌بینانه، ثبت منظم اطلاعات و بررسی مستمر عملکرد مالی پروژه است. هرچه انحراف هزینه زودتر شناسایی شود، امکان اصلاح آن بیشتر خواهد بود.

مدیریت هزینه پروژه با نرم‌افزار بهتایم

قابلیت مدیریت هزینه، محاسبه قیمت تمام شده، کنترل بودجه و تحلیل هزینه‌های واقعی از مهم‌ترین ویژگی‌هایی است که هنگام انتخاب بهترین نرم افزار مدیریت پروژه باید بررسی شود. مدیریت هزینه زمانی دقیق‌تر می‌شود که برنامه فعالیت‌ها، زمان واقعی صرف‌شده، نرخ نیروی انسانی و سایر مخارج پروژه در یک سیستم ثبت شوند. در نرم‌افزار مدیریت پروژه بهتایم می‌توان بودجه پروژه را مشخص کرد، هزینه نیروی انسانی را بر اساس تایم‌شیت‌ها محاسبه کرد و هزینه‌های غیر دستمزدی را نیز به فعالیت‌های مرتبط نسبت داد.

یک مثال کاربردی

فرض کنید یک شرکت نرم‌افزاری پروژه طراحی و پیاده‌سازی یک سامانه را با بودجه ۵۰۰ میلیون تومان آغاز کرده است. مدیر پروژه ابتدا ساختار شکست کار را ایجاد و پروژه را به فعالیت‌هایی مانند تحلیل، طراحی، برنامه‌نویسی، آزمایش و استقرار تقسیم می‌کند.

برای هر فعالیت می‌توان:

  • مسئول و اعضای تیم را تعیین کرد؛

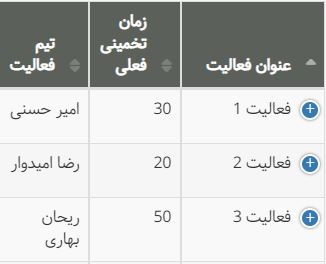

  • زمان مورد نیاز را برآورد کرد؛
  • تاریخ شروع و سررسید را مشخص کرد؛
  • و میزان پیشرفت را ثبت کرد.

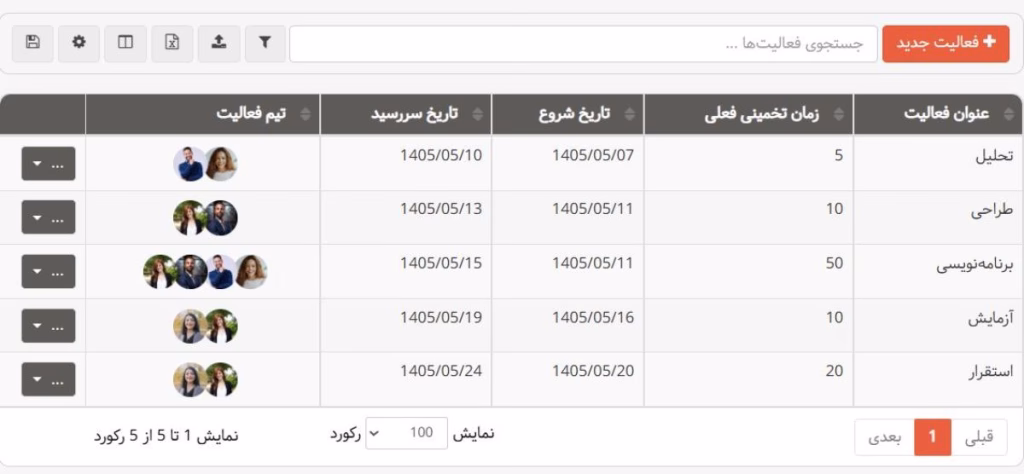

ساختار شکست کار بهتایم برای مدیریت هزینه پروژه
ساختار شکست کار بهتایم برای مدیریت هزینه فعالیت ها

محاسبه‌ی هزینه‌های دستمزدی و غیر دستمزدی در بهتایم

اعضای تیم زمان واقعی صرف‌شده برای فعالیت‌ها را در تایم‌شیت ثبت می‌کنند. بهتایم با توجه به ساعات ثبت‌شده و هزینه ساعتی افراد، هزینه واقعی نیروی انسانی (دستمزدی) پروژه را محاسبه می‌کند. به این ترتیب، مدیر پروژه می‌تواند زمان و هزینه واقعی را با برآورد اولیه مقایسه کند.

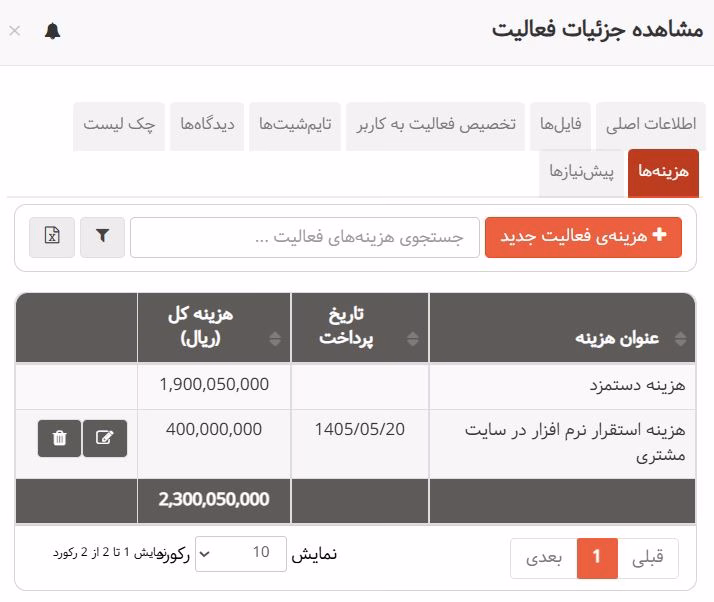

ثبت هزینه های فعالیت در بهتایم برای مدیریت هزینه پروژه
ثبت هزینه های فعالیت در بهتایم برای مدیریت هزینه

علاوه بر هزینه نیروی انسانی، مخارجی مانند خرید تجهیزات، خدمات پیمانکار، حمل‌ونقل یا سایر هزینه‌های غیردستمزدی نیز قابل ثبت هستند. با تجمیع هزینه نیروی انسانی و هزینه‌های غیردستمزدی، هزینه کل پروژه محاسبه می‌شود.

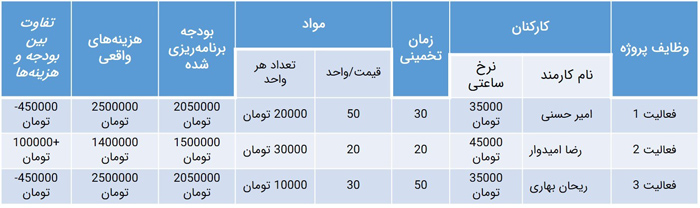

برای مثال، اگر تا میانه پروژه ۱۹۰ میلیون تومان هزینه نیروی انسانی و ۴۰ میلیون تومان هزینه غیردستمزدی ثبت شده باشد، هزینه واقعی پروژه تا آن زمان ۲۳۰ میلیون تومان خواهد بود. مدیر پروژه می‌تواند این عدد را با بودجه پروژه و میزان پیشرفت واقعی مقایسه کند.

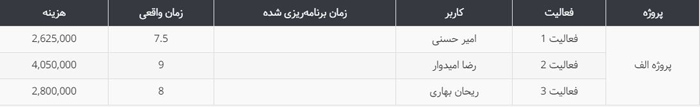

گزارش هزینه پروژه در بهتایم برای مدیریت هزینه پروژه
گزارش هزینه پروژه در بهتایم برای مدیریت هزینه

در گزارش‌های بهتایم می‌توان اطلاعاتی مانند بودجه پروژه، بودجه مصرف‌شده، بودجه باقی‌مانده و هزینه کل را مشاهده کرد. اگر هزینه‌ها سریع‌تر از پیشرفت پروژه افزایش پیدا کنند، مدیر پروژه می‌تواند فعالیت‌های پرهزینه را شناسایی و پیش از عبور از بودجه اقدام اصلاحی انجام دهد.

به این ترتیب، اطلاعات برنامه‌ریزی، تایم‌شیت، هزینه نیروی انسانی، هزینه‌های غیردستمزدی و پیشرفت پروژه در کنار یکدیگر قرار می‌گیرند و مدیر پروژه برای محاسبه قیمت تمام‌شده و کنترل هزینه‌ها به فایل‌های پراکنده وابسته نخواهد بود.

امکانات بهتایم برای مدیریت هزینه پروژه

  • تعیین بودجه برای پروژه؛

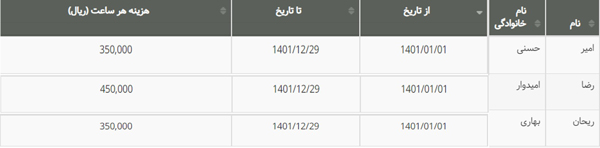

  • تعریف نرخ هزینه ساعتی اعضای تیم؛
  • برآورد زمان مورد نیاز فعالیت‌ها؛
  • ثبت زمان واقعی در تایم‌شیت؛
  • محاسبه هزینه نیروی انسانی؛
  • ثبت هزینه‌های غیردستمزدی؛
  • مقایسه بودجه با هزینه واقعی؛
  • مشاهده درصد مصرف بودجه؛
  • و بررسی هزینه و پیشرفت پروژه در گزارش‌ها

مدیریت هزینه با بهتایم فقط به ثبت مخارج محدود نمی‌شود؛ ارتباط میان زمان، فعالیت، پیشرفت و هزینه کمک می‌کند علت افزایش هزینه‌ها نیز قابل شناسایی باشد.

نقش هوش مصنوعی بهتایم در مدیریت هزینه پروژه

هوش مصنوعی بهتایم می‌تواند با تحلیل اطلاعات پروژه، تایم‌شیت‌ها، میزان پیشرفت، بار کاری و هزینه‌های ثبت‌شده، به مدیر پروژه در شناسایی انحراف‌ها کمک کند. برای مثال، اگر هزینه نیروی انسانی سریع‌تر از پیشرفت پروژه افزایش پیدا کند یا برخی فعالیت‌ها بیش از برآورد اولیه زمان مصرف کنند، این وضعیت زودتر قابل تشخیص خواهد بود. همچنین مدیر پروژه می‌تواند با گفت‌وگو با پندار، دستیار هوش مصنوعی بهتایم، درباره وضعیت هزینه‌ها، پروژه‌های پرهزینه و عوامل احتمالی افزایش قیمت تمام‌شده سؤال کند.

می‌توانید به رایگان در بهتایم ثبت نام کنید.

مراجع:

  • wrike.com
  • ecosys.net

درباره‌ی دفتر مدیریت پروژه بخوانید.

2 دیدگاه دربارهٔ «مدیریت هزینه پروژه چیست؟ مراحل، تکنیک‌ها و مثال کاربردی»

دیدگاهتان را بنویسید

نشانی ایمیل شما منتشر نخواهد شد. بخش‌های موردنیاز علامت‌گذاری شده‌اند *
