پرش به محتوا

گانت چارت (Gantt Chart) چیست و چگونه رسم می‌شود؟

گانت چارت یا نمودار گانت، ابزاری بصری برای نمایش فعالیت‌های پروژه روی خط زمان است. در این نمودار، هر فعالیت با یک نوار افقی نمایش داده می‌شود و تاریخ شروع، تاریخ پایان، مدت‌زمان، وابستگی‌ها و میزان پیشرفت کارها مشخص می‌شود.

گانت چارت یکی از ابزارهای کلیدی در مدیریت پروژه است و برای برنامه‌ریزی، زمان‌بندی و کنترل پیشرفت پروژه‌ها استفاده می‌شود. به همین دلیل، وجود گانت چارت حرفه‌ای یکی از معیارهای مهم در انتخاب بهترین نرم افزار مدیریت پروژه است. این نمودار که توسط هنری گانت در اوایل قرن بیستم توسعه یافت، به مدیران پروژه کمک می‌کند تا برنامه‌ریزی دقیق‌تری داشته باشند و وضعیت پروژه را بهتر ردیابی کنند.

در این مقاله با مفهوم گانت چارت، مولفه‌های اصلی آن، مزایا، روش رسم گانت چارت در اکسل و ساخت گانت چارت آنلاین آشنا خواهید شد.

پیش از مطالعه مقاله می‌توانید در نرم افزار مدیریت پروژه بهتایم به رایگان ثبت نام کنید و از گانت چارت آنلاین آن استفاده کنید.

ثبت نام رایگان در بهتایم

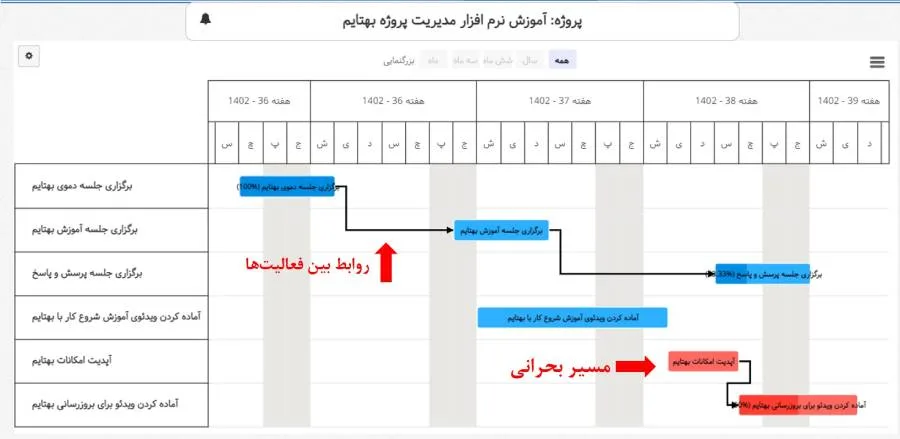

گانت چارت بهتایم
گانت چارت بهتایم

گانت چارت چیست و مولفه‌های کلیدی آن کدام است؟

نمودار گانت (Gantt Chart) که معمولاً در مدیریت پروژه مورد استفاده قرار می‌گیرد، یکی از محبوب‌ترین و موثرترین روش‌های نمایش فعالیت‌ها (وظایف یا رویدادها) در طول زمان است. در سمت چپِ نمودار، لیستی از فعالیت‌ها و در قسمت بالا مقیاس زمانی مناسبی قرار می‌گیرد. هر فعالیت با یک نوار نشان داده می‌شود. موقعیت و طولِ نوار تاریخ شروع، مدت زمان و تاریخ پایان فعالیت را منعکس می‌کند.

با استفاده از گانت چارت در یک نگاه می‌توانید اطلاعات زیر را مشاهده کنید:

مولفه گانت چارتتوضیح
فعالیت‌هاکارها، وظایف یا مواردی که برای تکمیل پروژه باید انجام شوند.
مقیاس زمانینمایش زمان پروژه در قالب روز، هفته، ماه یا بازه‌های زمانی دیگر.
تاریخ شروع و پایانمشخص می‌کند هر فعالیت از چه زمانی شروع می‌شود و چه زمانی باید تمام شود.
مدت‌زمان فعالیتطول هر نوار در نمودار، مدت‌زمان لازم برای انجام آن فعالیت را نشان می‌دهد.
وابستگی بین فعالیت‌هانشان می‌دهد کدام فعالیت‌ها باید قبل از شروع فعالیت‌های دیگر تکمیل شوند.
همپوشانی فعالیت‌هامشخص می‌کند کدام فعالیت‌ها هم‌زمان یا در بازه‌های زمانی مشترک انجام می‌شوند.
مسئول یا تیم فعالیتنشان می‌دهد انجام هر فعالیت به کدام فرد یا تیم سپرده شده است.
مایلستوننقاط یا رویدادهای مهم پروژه، مانند پایان یک فاز یا تحویل یک بخش اصلی.
درصد پیشرفتوضعیت انجام هر فعالیت و میزان پیشرفت پروژه را نمایش می‌دهد.
تاریخ شروع و پایان کل پروژهبازه کلی اجرای پروژه را از آغاز تا پایان نشان می‌دهد.
جدول مولفه‌های گانت چارت

به طور خلاصه، نمودار گانت به شما نشان می‌دهد که چه کاری (فعالیت‌ها) و در چه زمانی (زمانبندی) باید انجام شود.

درباره‌ی زمانبندی پروژه بیشتر بخوانید.

مزایای گانت چارت

یک چشم‌انداز کلی از پروژه ارائه می‌دهد.

نمودار گانت یک تصویر کلی از پروژه را نشان می‌دهد که به شما کمک می‌کند تمام مراحل و وظایف را یکجا ببینید.

از نظر بصری جذاب و قابل درک است.

نمودار گانت طوری طراحی شده که به‌راحتی قابل فهم باشد و همه بتوانند اطلاعات مهم را از آن دریافت کنند. با یک نگاه به نمودار گانت، می‌توانید ترتیب انجام وظایف و مدت زمان مورد نیاز برای هر کدام را مشاهده کنید.به مدیریت منابع کمک می‌کند.

نمودار گانت در تخصیص زمان و منابع به وظایف مختلف کمک می‌کند. مدیران می‌توانند افراد مناسب را به کارهای مناسب اختصاص دهند و مشکلات احتمالی را قبل از وقوع حل کنند.

امکان ردیابی بهتر پیشرفت پروژه را فراهم می‌کند.

نمودار گانت به مدیران و اعضای پروژه این امکان را می‌دهد که پیشرفت پروژه را به‌طور دقیق ردیابی و مشکلات احتمالی را شناسایی و اصلاح کنند.

همپوشانی‌ها و وابستگی‌ها را نشان می‌دهد.

این نمودار به‌طور دقیق نشان می‌دهد که وظایف چگونه با هم همپوشانی دارند و چه وابستگی‌هایی بین آن‌ها وجود دارد، و این موضوع کمک می‌کند تا زمان‌بندی‌ها بهینه شوند.

بهره‌وری را افزایش می‌دهد.

با نمودار گانت، همکاری بین اعضای تیم افزایش می‌یابد و همه می‌دانند که باید روی چه کارهایی تمرکز کنند، که باعث می‌شود کارها سریع‌تر و بهتر انجام شوند.

به شما کمک می‌کند تا سررسیدهای واقعی تعیین کنید.

نمودار گانت نشان می‌دهد چه وظایفی باید انجام شود و برای هر کدام چقدر زمان لازم است. این موضوع به شما کمک می‌کند تا سررسیدهای واقعی برای فعالیت‌های پروژه تعیین کنید.

راهنمای رسم گانت چارت

ایجاد نمودار گانت در اکسل یکی از رایج‌ترین راه‌ها برای نمایش بصری زمانبندی پروژه است. برای ایجاد گانت چارت در اکسل، 4 مرحله‌ی زیر را دنبال کنید.

برای اینکه مراحل آموزش را راحت‌تر دنبال کنید، می‌توانید فایل آماده گانت چارت در اکسل را دانلود کنید. در این فایل، نمونه‌ای از فعالیت‌ها، تاریخ شروع، تاریخ پایان، مدت‌زمان و ساختار اولیه نمودار گانت قرار داده شده است.

دانلود فایل اکسل گانت چارت

مرحله 1: یک جدول با داده‌های پروژه ایجاد کنید.

یک  اکسل جدید باز کنید و جدولی بسازید که حاوی اطلاعات اولیه پروژه شما باشد، مانند:

  • لیست فعالیت به همراه توضیحات آنها
  • تاریخ شروع هر فعالیت
  • تاریخ پایان هر فعالیت
  • مدت زمان هر فعالیت

در ادامه نمونه‌ای از این جدول برای یک پروژه توسعه اپلیکیشن موبایل آمده است.

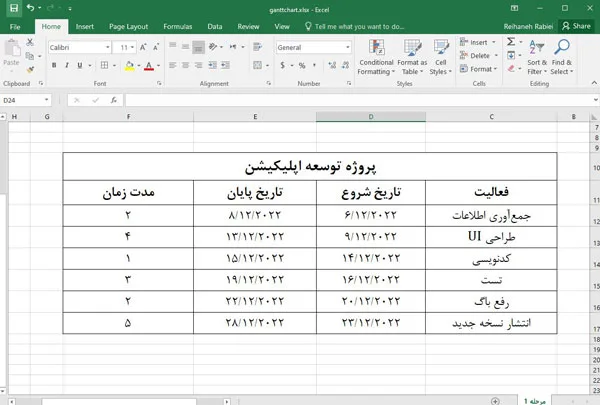

رسم گانت چارت با اکسل - شکل 1
رسم نمودار گانت با اکسل – شکل 1

مرحله 2: یک Stacked Bar Chart اضافه کنید.

از آنجایی که اکسل گانت چارت ندارد، با استفاده از Stacked Bar Chart آن را ایجاد خواهیم کرد.

برای انجام این کار، مراحل زیر را دنبال کنید:

  • در همان شیت روی یک سلول خالی کلیک کنید.
  • روی Insert Tab کلیک کنید.
  • گزینه Bar Chart را انتخاب کنید.
  • Stacked Bar Chart را انتخاب کنید.

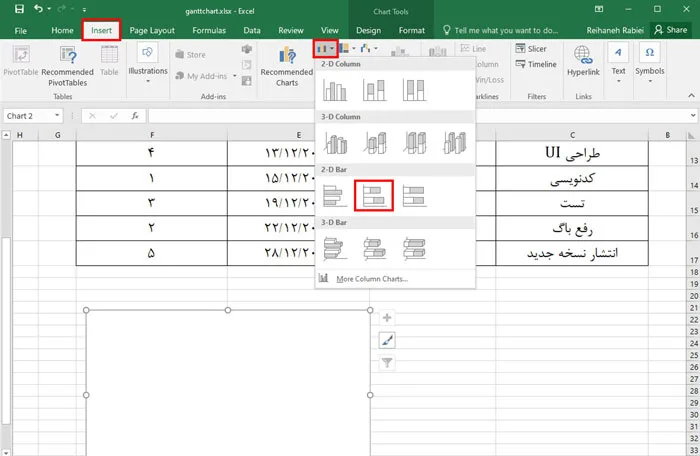

رسم گانت چارت با اکسل - شکل  2
رسم نمودار گانت با اکسل – شکل 2

مرحله 3: داده‌ها را به نمودار اضافه کنید.

برای این کار بر روی نمودار کلیک راست کرده و گزینه Select Data را انتخاب کنید. پنجره Select Data Source ظاهر می‌شود که در آن دو گزینه را مشاهده خواهید کرد:

  • Legend Entries (Series): در اینجا، تاریخ شروع فعالیت و مدت زمان را اضافه می‌کنیم.
  • Horizontal Axis Labels: نام فعالیت را نمایش می‌دهد.

برای اضافه کردن تاریخ شروع و مدت زمان شروع کار، روی دکمه Add در قسمت Legend Entries (Series) کلیک کنید.

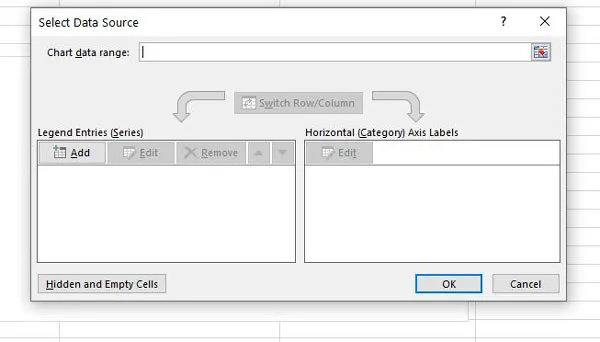

رسم گانت چارت با اکسل - شکل  3
رسم نمودار گانت با اکسل – شکل 3

تاریخ شروع کار:

  • گزینه Series Name را انتخاب کرده و سلول تاریخ شروع را انتخاب کنید.
  • مقادیر سری یا Series values را روی محدوده سلولی حاوی تاریخ شروع فعالیت‌ها تنظیم کنید.

مدت زمان کار:

  • گزینه Series Name را انتخاب کرده و سلول مدت زمان را انتخاب کنید.
  • مقادیر سری را روی محدوده سلولی حاوی مدت زمان فعالیت تنظیم کنید.

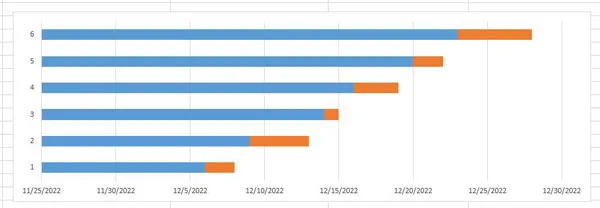

رسم گانت چارت با اکسل - شکل  4
رسم نمودار گانت با اکسل – شکل 4

در مرحله بعد، در قسمت Select Data گزینه Edit که در پایین Horizontal (Category) axis labels آمده را انتخاب کنید تا نام وظایف را به محور عمودی اضافه کنید.

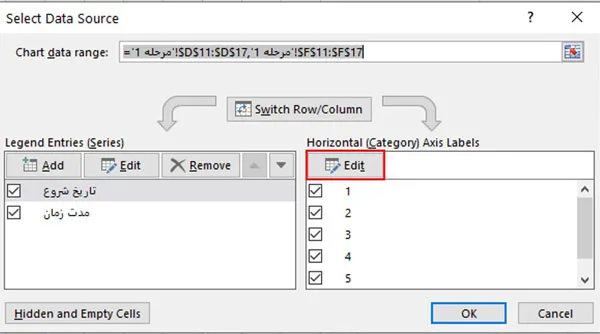

رسم گانت چارت با اکسل - شکل  5
رسم نمودار گانت با اکسل – شکل 5

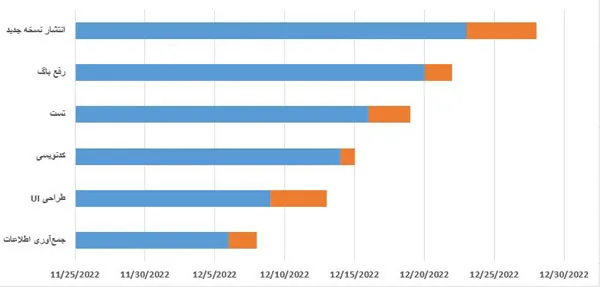

رسم گانت چارت با اکسل - شکل  6
رسم نمودار گانت با اکسل – شکل 6

مرحله 4: گانت چارت را بسازید.

وظایف شما در نمودار به صورت نوارهای آبی و نارنجی نشان داده شده است. اما، این نمودار اصلا شبیه گانت چارت نیست. باید این نمودار پشته‌ای را شبیه گانت چارت کنیم.

روی قسمت آبی نوار کلیک راست کنید. سپس بر روی گزینه Format Data Series کلیک کنید تا کادر فرمت در سمت راست باز شود.

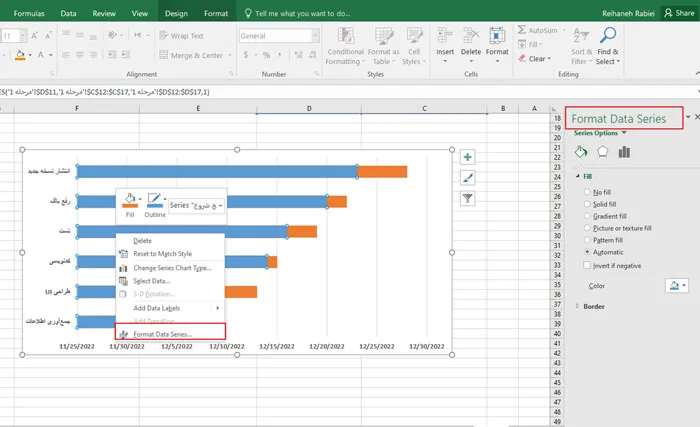

رسم گانت چارت با اکسل - شکل 7
رسم نمودار گانت با اکسل – شکل 7

در این قسمت، گزینه Fill را روی No fill قرار دهید. اکنون نمودار ما به گانت چارت شبیه‌تر است. با این حال، نمودار هنوز کاملا درست نیست. باید ترتیب وظایف پروژه خود را تغییر دهید، «جمع‌آوری اطلاعات» را به بالا و «انتشار نسخه جدید» را به پایین نمودار بیاورید.

برای حل مشکل اول، روی محور عمودی کلیک راست کنید. سپس، تب Format Axis را انتخاب کنید. روی Axis Options کلیک کنید و گزینه Categories in reverse order را انتخاب کنید. اکنون باید وظایف به ترتیب صحیح نمایش داده شوند.

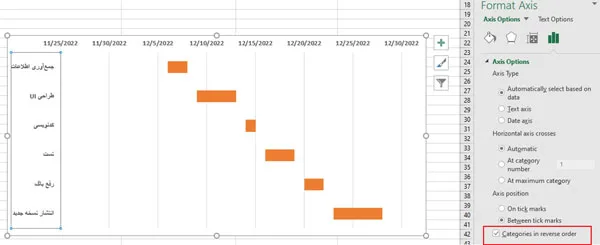

رسم گانت چارت با اکسل - شکل 8
رسم نمودار گانت با اکسل – شکل 8

گانت چارت شما کامل است. می‌توانید آن را به دلخواه خود شخصی‌سازی کنید. اگر می‌خواهید مراحل بالا را روی یک نمونه آماده تمرین کنید، می‌توانید فایل اکسل نمونه گانت چارت را دانلود کنید و ساختار جدول، تاریخ‌ها و نمودار نهایی را ببینید.

دانلود فایل اکسل رسم گانت چارت

گانت چارت در اکسل یا نرم افزار آنلاین؟

گانت چارت در اکسل برای پروژه‌های کوچک با تعداد فعالیت محدود مناسب است. اما اگر روی پروژه‌ای بزرگ‌تر با چندین فعالیت، وابستگی، تغییرات مداوم و اعضای مختلف تیم کار می‌کنید، به‌روزرسانی دستی فایل اکسل می‌تواند زمان‌بر و خسته‌کننده شود. همچنین، همکاری هم‌زمان اعضای تیم روی یک فایل اکسل همیشه ساده و دقیق نیست. در چنین شرایطی، استفاده از گانت چارت آنلاین در یک نرم افزار مدیریت پروژه می‌تواند انتخاب مناسب‌تری باشد.

روشمناسب برایمزایامحدودیت‌ها
گانت چارت در اکسلپروژه‌های کوچک، تمرین، برنامه‌ریزی سادهساده، قابل دانلود، بدون نیاز به نرم افزار تخصصیبه‌روزرسانی سخت، همکاری تیمی محدود، مدیریت دشوار وابستگی‌ها
نرم افزار گانت چارت آنلاینپروژه‌های تیمی، پروژه‌های در حال تغییر، مدیریت چند فعالیت هم‌زمانهمکاری تیمی، به‌روزرسانی سریع، نمایش وابستگی‌ها، کنترل بهتر پیشرفتنیاز به استفاده از ابزار آنلاین یا ثبت‌نام در نرم افزار

رسم گانت چارت با نرم افزار

در گذشته نمودارهای گانت دستی رسم می‌شدند و از آنجا که تغییر مستمر از ویژگی‌های بیشتر پروژه‌ها است، هر بار که یک پروژه تغییر می‌کرد، اصلاح یا ترسیم مجدد نمودار زمانبر بود. این موضوع کارایی آن‌ها را محدود می‌کرد. امروزه به کمک نرم افزارهای مدیریت پروژه، نمودارهای گانت می‌توانند به راحتی ایجاد، بروزرسانی و چاپ شوند. در ابتدا بسیاری از مدیران پروژه از برنامه‌های دسکتاپ استفاده می‌کردند و بسیاری هنوز هم این کار را می‌کنند. اما امروزه نرم افزارهای گانت چارت آنلاین ایجاد شده‌اند.

نرم افزار گانت چارت آنلاین

نرم افزارهای گانت چارت نسخه دسکتاپ مناسب مدیرانی هستند که دوست دارند به صورت جداگانه و بدون به اشتراک‌گذاری برنامه و زمانبندی، پروژه را برنامه‌ریزی کنند. اما نرم افزارهای گانت چارت آنلاین موجب سهولت در اشتراک‌گذاری می‌شوند و از برنامه‌ریزی مشترک پروژه پشتیبانی می‌کنند. با استفاده از نرم افزارهای آنلاین می‌توانید، با دادن دسترسی لازم به افرادی که در نظر دارید، بدون پرداخت هزینه اضافی برای لایسنس، به آن‌ها اجازه دهید تا برنامه پروژه را ببینند و آن را بروز کنند. بنابراین هزینه‌ها در مقایسه با نسخه‌های دسکتاپ به طور چشمگیری کاهش می‌یابد.

برنامه‌ریزی و زمانبندی دقیق‌تر با گانت چارت بهتایم

بهتایم یک نرم افزار مدیریت پروژه آنلاین است که برای مدیریت و ردیابی پروژه‌های شما مجهز به امکانات متعددی است. یکی از این امکانات، گانت چارت است. برای استفاده از گانت چارت بهتایم، کافیست در این آدرس ثبت نام کنید. سپس در منوی پروژه‌ها، پروژه‌ی خود را تعریف کنید. با کلیک روی نام پروژه می‌توانید به صفحه ساختار شکست کار بروید. در این صفحه می‌توانید فعالیت‌های لازم برای تکمیل پروژه را تعریف کنید. سپس کافیست برای فعالیت‌ها تاریخ شروع و پایان مشخص کنید تا بهتایم گانت چارت پروژه شما را رسم کند.

گانت چارت بهتایم به شما کمک می‌کند ببینید کدام وظایف باید قبل از بقیه انجام شوند، همچنین به روشنی وابستگی بین وظایف را مشخص می‌کند تا دریابید که چگونه هر تأخیر ممکن است بر کل پروژه تأثیر بگذارد. برای مشخص کردن روابط بین فعالیت‌ها کافیست بر روی فعالیت پیش نیاز راست کلیک کرده و سپس با انتخاب فعالیت پس نیاز رابطه بین آنها را برقرار کنید.

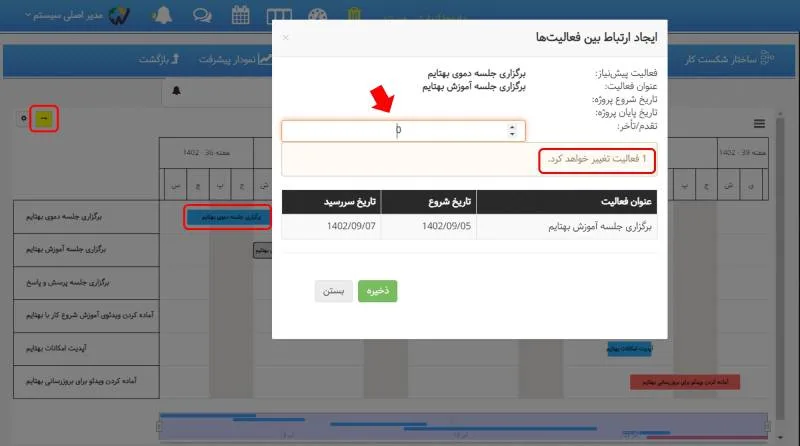

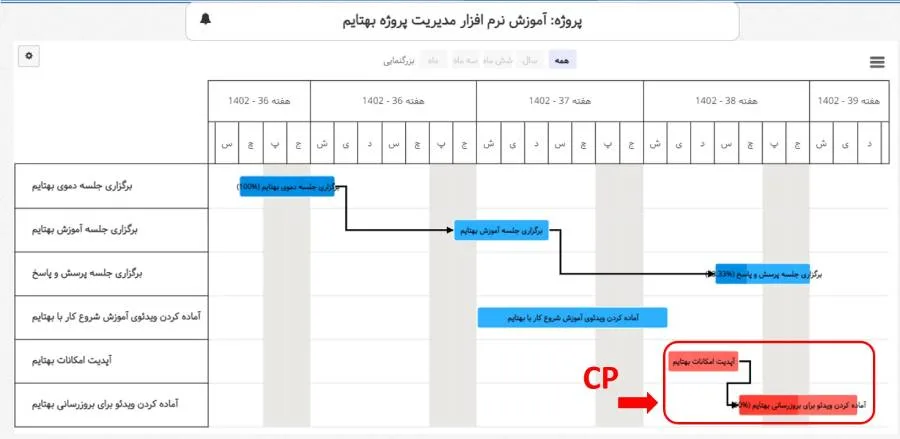

ارتباط بین فعالیت‌ها در گانت چارت بهتایم
ارتباط بین فعالیت‌ها در گانت چارت بهتایم

با مشخص کردن روابط بین فعالیت‌ها، مسیر بحرانی هم در گانت چارت نمایش داده می‌شود. فعالیت‌های روی مسیر بحرانی با رنگ قرمز نمایش داده می‌شوند. مسیر بحرانی در مدیریت پروژه به کوتاه‌ترین زمان‌بندی اشاره دارد که با تکمیل آن، پروژه به پایان می‌رسد. این مسیر شامل تمام فعالیت‌هایی است که اگر حتی یکی از آن‌ها به تأخیر بیفتد، کل پروژه به تأخیر خواهد افتاد. شناسایی و مدیریت مسیر بحرانی برای جلوگیری از تأخیر در پروژه ضروری است.

مسیر بحرانی در گانت چارت بهتایم
مسیر بحرانی در گانت چارت ابزار مدیریت وظایف تیمی بهتایم

ویژگی‌های گانت چارت بهتایم:

  • در گانت چارت بهتایم فعالیت‌های دارای تاریخ شروع و سررسید به شکل نموداری با طولی معادل تاریخ شروع تا سررسید فعالیت نشان داده می‌شوند.
  • فعالیت‌هایی که تنها دارای تاریخ شروع یا سررسید هستند، به شکل نقطه (Milestone) نمایش داده می‌شوند.
  • به آسانی و با Drag and drop (کشیدن و رها کردن) می‌توانید، تاریخ شروع، پایان و بازه انجام هر فعالیت را تغییر دهید، سپس به طور خودکار این تغییرات در سایر فرم‌ها هم اعمال می‌شوند.
  • روابط بین فعالیت‌ها و مسیر بحرانی در گانت چارت بهتایم نمایش داده می‌شود.
  • نمودار دارای tooltip (راهنما) است و با نگه داشتن موس بر روی هر نمودار تاریخ شروع، پایان، درصد پیشرفت و تیم آن فعالیت نمایش داده می‌شود.
  • می‌توانید از گانت چارتِ پروژه‌های مختلف در بهتایم، خروجی به شکل عکس و با فرمت png. و یا خروجی اکسل بگیرید.

درباره‌ی سایر امکانات نرم افزار کنترل پروژه بخوانید.

2 دیدگاه دربارهٔ «گانت چارت (Gantt Chart) چیست و چگونه رسم می‌شود؟»

  1. سلام بسیار عالی بود و به همه توصیه میکنم
    1- بخش اکسل که بدردم خورد
    2- نرم افزار را هنوز استفاده نکرده ام ولی حتما ثبت نام میکنم برای استفاده از نرم افزار
    من با کنترل پروژه کاملا آشنائی دارم و مطمئن هستم که برای من خیلی کاربردی خواهد بود
    سپاسگزارم

دیدگاهتان را بنویسید

نشانی ایمیل شما منتشر نخواهد شد. بخش‌های موردنیاز علامت‌گذاری شده‌اند *
