تخمین زمان کار یعنی برآورد مدتزمانی که برای تکمیل یک فعالیت، وظیفه یا پروژه نیاز است. تخمین درست زمان کمک میکند برنامهریزی واقعبینانهتری داشته باشید، منابع را بهتر مدیریت کنید و احتمال تأخیر در انجام کارها را کاهش دهید.
همچنین تخمین زمان به شما کمک میکند تا کارهای خود را برنامهریزی و تحلیل کنید تا بتوانید زمان و وظایف خود را بهدرستی مدیریت کنید. متاسفانه، اشتباه کردن در تخمین زمان لازم برای تکمیل یک پروژه آسان است. شاید به این دلیل که بیشتر افراد در حدس زدن زمان لازم برای اتمام یک پروژه بسیار ضعیف هستند.
برآورد اشتباه بسیار رایج است و میتواند به یکی از دلایل زیر رخ دهد:
- خوشبینی در تخمین زمان، یا
- تمایل به تخمین زمان، بیشتر از آنچه واقعاً نیاز هست.
بنابراین، یکی از 2 سناریوی زیر رخ میدهد:
- ممکن است زمان کمتری را تخمین بزنید و در پایان مجبور شوید پروژه را با عجله انجام دهید. به جای اینکه چند ساعت اضافی را برای بازبینی پروژه و انجام اصلاحات لازم صرف کنید،
- ممکن است زمان بیشتری را تخمین بزنید، پروژه را زودتر از موعد به پایان برسانید، و ساعات باقیمانده را به جای اینکه به پروژه دیگری اختصاص دهید، برای بهتعویق انداختن سررسید صرف کنید.

این پست به شما کمک میکند تا دقت تخمین زمان کارهای خود را بهبود بخشید.
فهرست مطالب
عواقب تخمین زمان ضعیف
برآورد زمان ضعیف میتواند برنامههای شما را مختل کند و حتی سررسیدهای واقعی را عقب بیندازد. در نتیجهی تحویل دیرهنگام پروژه، ممکن است مشتری خود را از دست بدهید.
همه اینها نشان میدهند که تخمین زمان دقیق چقدر در ایجاد یک کسب و کار موفق اهمیت دارد. بنابراین، همیشه به خاطر داشته باشید که همه پروژهها به برآوردهای زمانی تکیه میکنند و برنامههای زمانی همهی افرادِ درگیر، در آنها تأثیر میگذارند.
چگونه تخمین زمان را انجام دهیم؟
باید تخمینهای دقیقی از زمان لازم برای انجام وظایف پروژه خود انجام دهید و مهم است که وظایف گفته شده را به کارهای کوچکتر تقسیم کنید. به تقسیم وظایف به کارهای کوچکتر، microproductivity گفته میشود.
Microproductivity شامل فرآیندهای زیر است:
- شناسایی وظیفه اصلی،
- تجزیه کردن کار گفته شده به وظایف فرعی،
- فهرست کردن تمام وظایف فرعی،
- تخمین زمان لازم برای تکمیل هر یک از وظایف فرعی و حتی
- تخمین زمانی که ممکن است به وقفه بین وظایف فرعی اختصاص داده شود.
با به کارگیری موفقیت آمیز این مهارت، راه درستی را یاد خواهید گرفت که همه وظایف خود را قابل مدیریت و انجامشدنی کنید.
به عنوان مثال، نوشتن یک پست برای وبلاگ یک کار واحد نیست، در واقع به چندین کار مختلف نیاز دارد. مانند:
- انجام تحقیقات برای منابع مرتبط،
- جستجوی کلمات کلیدی مرتبط برای بهبود محتوا،
- نوشتن طرح کلی،
- نوشتن محتوای واقعی،
- تصحیح، بررسی املا و دستور زبان،
- نوشتن عناوین موثر،
- نوشتن توضیحات متا،
- ایجاد یا جستجو برای تصاویر مناسب و
- آپلود پست در وردپرس
در مثال بالا، دنبال کردن microproductivity به معنای تقسیم یک وظیفه اصلی به 9 کار کوچکتر و تخصیص یک بازه زمانی جداگانه به هر کدام از آنهاست.
تأثیر روانی این رویکرد:
- به ما کمک میکند هدفگراتر باشیم،
- تصویر مثبت از خودمان را تقویت کنیم،
- اهمالکاری و به تعویق انداختن کارها را کاهش دهیم،
- به ما در برآورد زمان بهتر کمک میکند.
عوامل مؤثر بر تخمین درست زمان انجام کارها
برای اینکه تخمین زمان کارها به واقعیت نزدیکتر باشد، باید فقط به مدت انجام خودِ کار توجه نکنید. عوامل مختلفی میتوانند زمان واقعی انجام یک فعالیت را افزایش یا کاهش دهند. مهمترین این عوامل عبارتاند از:
- پیچیدگی کار: هرچه فعالیت مبهمتر یا پیچیدهتر باشد، احتمال خطا در تخمین زمان بیشتر میشود.
- تجربه فرد یا تیم: بررسی زمان صرفشده برای کارهای مشابه در گذشته، تخمینهای آینده را دقیقتر میکند.
- تقسیم کار به فعالیتهای کوچکتر: برآورد چند فعالیت کوچک معمولاً دقیقتر از تخمین یک کار بزرگ و کلی است.
- وابستگی به افراد یا فعالیتهای دیگر: انتظار برای تأیید، اطلاعات، منابع یا تکمیل یک فعالیت دیگر میتواند زمان انجام کار را افزایش دهد.
- وقفهها و کارهای پیشبینینشده: جلسات، تماسها، تغییر اولویتها و مشکلات فنی باید در برنامه زمانی در نظر گرفته شوند.
- میزان عدمقطعیت: برای فعالیتهایی که اطلاعات کافی درباره آنها وجود ندارد، بهتر است علاوه بر زمان محتمل، سناریوهای خوشبینانه و بدبینانه نیز بررسی شوند.
در عمل، هرچه اطلاعات تاریخی بیشتری از زمان واقعی انجام کارهای مشابه داشته باشید، میتوانید تخمینهای بعدی را دقیقتر و واقعبینانهتر انجام دهید.
7 نکته نهایی برای تخمین زمان کارها به صورت دقیق
نکته 1: فهرستی از کارهایی که باید انجام دهید، تهیه کنید.
قبل از تخمین زمان، مطمئن شوید که لیستی از کارهایی را که باید در یک دوره زمانی تکمیل کنید، تعریف کنید. بهترین کار این است که یک لیست ساده از کارهایی که باید انجام دهید، تهیه کنید، لیستی که در آن وظایف و تکالیف روزانه خود را مشخص میکنید.
- ☐ با آقای جلالی تماس بگیر.
- ☐ با تیم بازاریابی جلسه برگزار کن.
- ☐ پروپوزال پروژه را بنویس.
- ☐ برای تخفیف به مشتریان خاص ایمیل بزن.
- ☐ در یک جلسه کاری با مشتریان شرکت کن.
- ☐ با دکتر مختاری ملاقات کن.
- ☐ تایمشیت را ثبت کن.
هنگامی که وظایف و تکالیف خود را به این ترتیب تنظیم کردید، تخمین زدن زمان لازم برای تکمیل آنها آسانتر خواهد بود. میتوانید زمان مشخصی را به هر کار اختصاص دهید و در نتیجه، کمتر احتمال دارد که از آن چهارچوب زمانی خارج شوید.
بنابراین، اجازه دهید مثالی از این تخمینها ارائه کنیم.
- با آقای جلالی تماس بگیر. 10 دقیقه
- با تیم بازاریابی جلسه برگزار کن. 25 دقیقه
- پروپوزال پروژه را بنویس. 4.5 ساعت
- برای تخفیف به مشتریان خاص ایمیل بزن. 15 دقیقه
- در یک جلسه کاری با مشتریان شرکت کن. 1.5 ساعت
- با دکتر مختاری ملاقات کن. 25 دقیقه
- تایم شیت را ثبت کن. 5 دقیقه
در پایان، با جمع کردن این ساعات تخمینی (مثلاً 7 ساعت و 20 دقیقه) به راحتی میتوانید کل زمان تخمینی خود را برای روز محاسبه کنید.
نکته شماره 2: برای برآورد زمان اولویتهای خود تلاش بیشتری کنید.
یکی دیگر از جنبههای مهم برآورد زمان مناسب، اولویتهای شما هستند. همیشه باید بیشتر وقت خود را به وظایف و تکالیف اولویتدار اختصاص دهید. بنابراین، اولویتهای شما مهمترین و فوریترین وظایف شما هستند. همان وظایفی که سررسید دقیقی دارند، یا وظایفی که برای هدفی که میخواهید در روز جاری انجام دهید، حیاتی هستند. به عنوان مثال، شما باید یک پروپوزال 1000 کلمهای برای فردا بنویسید. توانایی شما در تخمین زمان برای این کار ممکن است بر اینکه موفق به تکمیل آن شوید یا خیر تأثیر بگذارد.

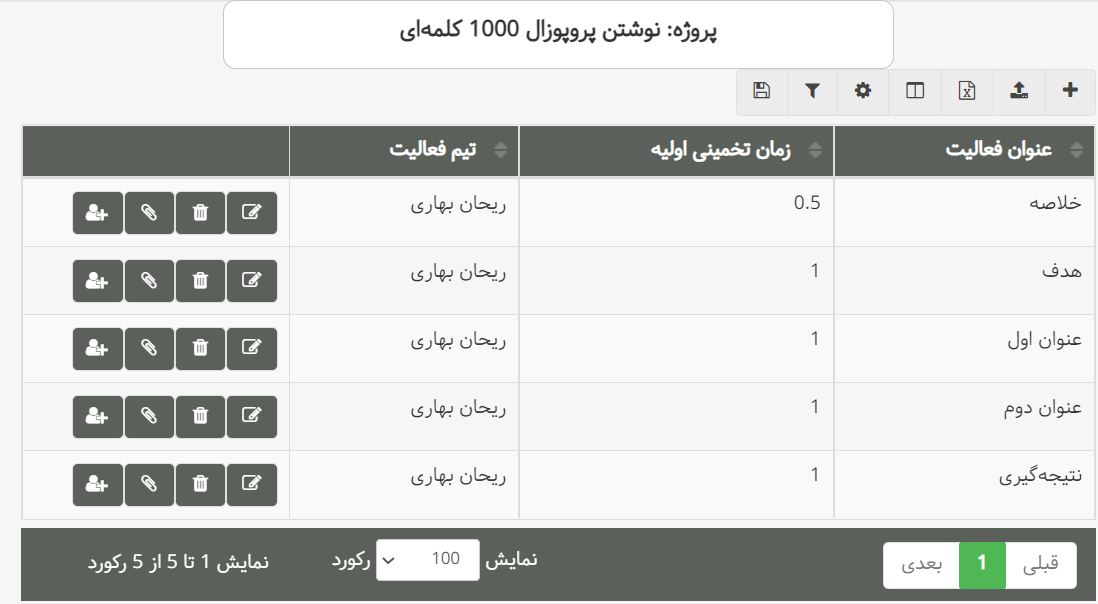

اولین کاری که باید انجام دهید این است که یک طرح کلی برای پروپوزال خود ایجاد کنید و عناوین فرعی را تعریف کنید. این عناوین میتوانند بهعنوان وظایف جداگانه عمل کنند، بعد از این باید تخمینهای زمانی را برای آنها در نظر بگیرید:
تعداد کلماتی را که برای هر زیر عنوان مینویسید، تخمین بزنید:
به عنوان مثال، خلاصه: 100-150 کلمه، اهداف: 200-300 کلمه، و غیره
زمان لازم برای نوشتن و ویرایش هر زیر عنوان را با توجه به تعداد کلمات تخمین بزنید:
به عنوان مثال 100-150 کلمه: 30 دقیقه، 200-300 کلمه: 1 ساعت، و غیره

وقتی برآورد زمان عناوین فرعی را تمام کردید، این اعداد را جمع کنید. این زمان کل تخمین شما برای این کار اولویتدار است.
برای گرفتن بهترین نتایج، باید ساعت زیستی بدن خود را شناسایی کنید. یعنی زمانی در طول روز که برای تکمیل وظایف خود مولدتر، متمرکزتر و باانگیزهتر هستید. این زمانی است که به احتمال زیاد در طول آن، کارهایتان را سریعتر به پایان خواهید رساند. بنابراین این زمان را برای کارهای اولویتدار خود در نظر بگیرید.
درباره ساعت زیستی بدن بیشتر بخوانید.
نکته 3: از فرمول تخمین زمان استفاده کنید.
هنگامی که به دنبال یک رویکرد فرمولی برای تعیین تعداد روزهای لازم برای اتمام یک پروژه هستید، میتوانید از فرمول برآورد زمان، بر اساس تکنیک The Program Evaluation and Review Technique که بهعنوان PERT شناخته میشود، استفاده کنید.
PERT روشی برای محاسبه زمان پروژه است. شامل یک فرمول برآورد زمان است که موارد زیر را در نظر میگیرد:
- تخمین زمان خوشبینانه: A
- تخمین زمان محتمل: B
- تخمین زمان بدبینانه: C
برای درک بهتر نحوه عملکرد PERT، به یک مثال نگاه میکنیم.
تخمین زمان خوشبینانه: A
این کوتاهترین زمان ممکن است که فکر میکنید اتمام یک پروژه طول میکشد. به طور خلاصه، تخمین زمان خوشبینانه زمانی اتفاق میافتد که همه چیز عالی پیش میرود:
- همه اعضای تیم شما کار خود را به موقع تمام میکنند،
- هیچ تجدید نظری لازم نیست،
- مشکلی در ارتباط با بودجه وجود ندارد، و
- هیچ مشکلی از نظر مواد و تجهیزات وجود ندارد.
به عنوان مثال، تجربیات گذشته به شما آموخته است که تخمین زمان خوشبینانه برای یک نوع پروژه در تیم شما 225 روز است، به این معنی که A=225.
تخمین زمان محتمل: B
این مقدار واقعبینانه زمانی است که فکر میکنید برای به پایان رساندن یک نوع پروژه لازم است و به عنوان محتملترین تخمین شناخته میشود. محتملترین برآورد زمان، هنگامی اتفاق میافتد که نحوه پیشرفت پروژه شما متوسط باشد:
- همه چیز به طور کلی طبق برنامه پیش میرود،
- اکثر افراد وظایف خود را به موقع انجام میدهند و
- تعداد کمی بازنگری مورد نیاز است.
به عنوان مثال، تجربیات گذشته به شما آموخته است که محتملترین برآورد زمان برای یک نوع پروژه در تیم شما 360 روز است، به این معنی که B = 360.
تخمین زمان بدبینانه: C
این طولانیترین زمانی است که فکر میکنید برای به پایان رساندن یک نوع پروژه لازم است. برآورد زمان بدبینانه، هنگامی اتفاق میافتد که قبل از تکمیل پروژه با چندین مشکل مواجه میشوید:
- اکثر اعضای تیم شما با پایان کار قبل از سررسید مشکل دارند،
- قبل از ارسال پروژه برای بررسی نهایی نیاز به بازنگریهای زیادی است،
- مشکلات عمده در ارتباط با مواد و تجهیزات وجود دارد و
- مشکلات عمده در ارتباط با بودجه وجود دارد.
به عنوان مثال، تجربیات گذشته به شما آموخته است که برآورد زمان بدبینانه برای یک نوع پروژه در تیم شما 375 روز است، به این معنی که C = 375.
محاسبه واقعی – فرمول تخمین زمان
فرمول تخمین زمان همه این 3 نوع تخمین را در نظر میگیرد و فرمول به شرح زیر است:
E = (A+4B+C)/6
اگر A = 225، B = 360 و C = 375 باشد:
E = (225+4*360+375)/6
E = 340
بنابراین، به احتمال زیاد پروژه مذکور را ظرف 340 روز به پایان خواهید رساند.
اما، با بروز حوادث و پیچیدگیها در مسیر پروژه، باید محاسبات و چارچوب زمانی خود را گسترش دهید. اینجاست که انحراف استاندارد وارد میشود.
فرمول آن به شرح زیر است:
SD = (C-A)/6
فرمول انحراف استاندارد فقط برآورد زمان خوشبینانه و بدبینانه را در نظر میگیرد و به شما میگوید که تخمین زمان کلی شما واقعا چقدر دقیق است:
SD = (375-225)/6
SD = 25
اگر انحراف استاندارد 25 روز باشد، به این معنی است که پروژه میتواند 25 روز بیشتر و یا 25 روز کمتر از آنچه فرمول تخمین زمان به شما میگوید، طول بکشد. بنابراین، در نهایت، این نوع پروژه میتواند بین 315 تا 365 روز طول بکشد.
نکته 4: برای محاسبه تخمین زمان از ابزار استفاده کنید.
بر اساس مواردی که قبلاً در مورد آن صحبت شد، برآورد زمان و انحراف استاندارد، یک محاسب خودکار بسازید تا به این ترتیب تخمین روزهایی را که برای اتمام پروژه نیاز دارید، سریعتر دریافت کنید.
در ادامه نحوه ایجاد یک محاسب ساده پروژه در اکسل آمده است:
- فرمول تخمین زمان (E = (A+4B+C)/6)،
- فرمول انحراف استاندارد (SD = (C-A)/6).
- برای سلول «فرمول تخمین زمان»، بنویسید: ROUNDUP((C4+C5*4+C6)/6)
- برای سلول «انحراف استاندارد»، بنویسید: ROUNDUP((C6-C4)/6)
- برای سلول «کوتاهترین تخمین زمان برای پروژه»، بنویسید: ROUNDUP(C8-C9)
- برای سلول «طولانیترین تخمین زمان برای پروژه»، بنویسید: ROUNDUP(C8+C9)
فرمولهای بالا را مانند تصویر زیر در سلول مربوطه وارد کنید:

دانلود فایل اکسل محاسبه خودکار زمان پروژه به صورت رایگان
استفاده از تابع ROUNDUP اختیاری است، اما به شدت توصیه میشود زیرا تعداد روزها را به یک عدد کامل گرد میکند.

نکته 5: زمان خود را ردیابی کنید.
علاوه بر روشهای بالا شما به تخمین دقیقتری نیاز دارید، تا بتوانید کار خود را با جزئیات برنامهریزی و تحلیل کنید و همچنین یک برنامه زمانبندی کاربردی برای دنبال کردن در حین کار روی پروژه مذکور ایجاد کنید. اینجاست که ردیابی زمان بسیار مهم میشود.
یک ردیاب زمان، تخمین زمان را بسیار دقیق میکند. به شما میگوید که در مجموع چقدر برای پروژههای قبلی زمان صرف کردهاید و به شما امکان میدهد کارهایی را که بیشتر وقت شما را گرفتهاند، شناسایی کنید.

تخمین زمان با کمک هوش مصنوعی
هرچه اطلاعات بیشتری از زمان واقعی انجام فعالیتهای قبلی داشته باشید، تخمین فعالیتهای جدید میتواند واقعبینانهتر شود. در بهتایم علاوه بر ثبت زمان تخمینی و زمان واقعی فعالیتها، میتوانید از قابلیتهای هوش مصنوعی برای تحلیل دادههای پروژه و کمک به تخمین بهتر زمان انجام کارها استفاده کنید. به این ترتیب، تخمین زمان فقط بر حدس و تجربه فردی متکی نیست و میتواند از سوابق واقعی کارهای تیم نیز کمک بگیرد.

چرا ردیابی زمان برای مدیریت پروژه اهمیت دارد؟
برای شروع، با نگه داشتن سوابق ردیابی زمان، میتوانید تخمینهای زمانی را برای نوع خاصی از پروژه انجام دهید، که در واقع بر اساس تجربیات گذشته شما کاملاً قابل تأیید است. برای جمعآوری دادههای ردیابی زمان، میتوانید به راحتی فعالیتهای لازم برای هر پروژه را تعریف کنید و هر بار که کار روی یک فعالیت را شروع میکنید، تایمر را شروع کنید. پس از اتمام کار روی این فعالیت، تایمر را متوقف کنید. با انجام این کار، این زمان را به کل زمان خود بر روی آن پروژه اضافه میکنید. البته میتوانید پس از اتمام یک کار خاص، زمان را به صورت دستی در تایم شیت روز خود وارد کنید.

در پایان پروژه، شما زمان دقیقی را که روی آن صرف کردهاید، خواهید داشت و احتمالاً در آینده نیز روی همان نوع پروژه کار خواهید کرد. بنابراین، میتوانید تخمین دقیقی به مشتریانتان ارائه دهید. علاوه بر این، میتوانید بین فعالیتهای قابل پرداخت و غیرقابل پرداخت خود تمایز قائل شوید و متوجه شوید که چه مقدار هزینه صرف کار بر روی پروژه کردهاید که کمک میکند مدیریت هزینه پروژه خود را بهبود بخشید.
چگونه میتوانید زمان را برای تخمین زمان ردیابی کنید: مثال شماره 1
میتوانید ساعتهای ردیابی شده را به روز تبدیل کنید. بیایید مثالی بزنیم. شما 118 ساعت و 30 دقیقه را صرف یک پروژه کردهاید. خوب، این به راحتی به 14.8 روز تبدیل میشود. روزهایی که 8 ساعت روی این پروژه کار کردهاید.

چگونه میتوانید زمان را برای تخمین زمان ردیابی کنید: مثال شماره 2

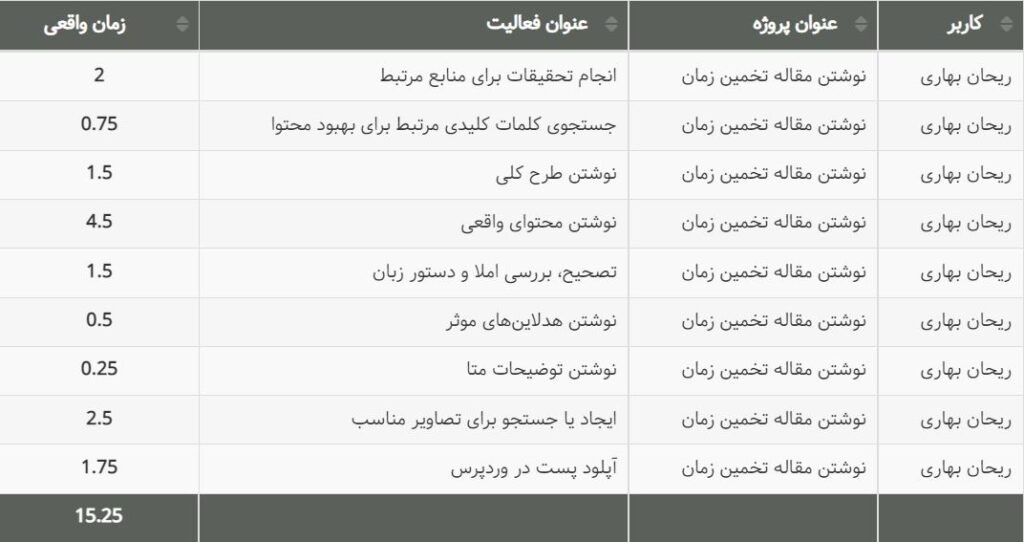

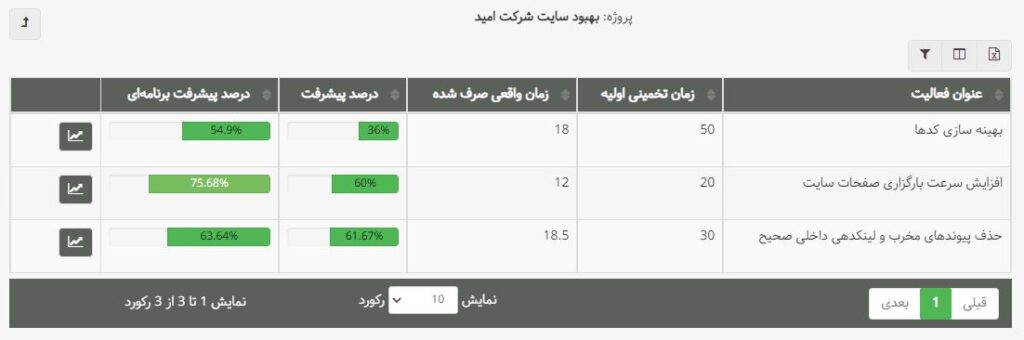

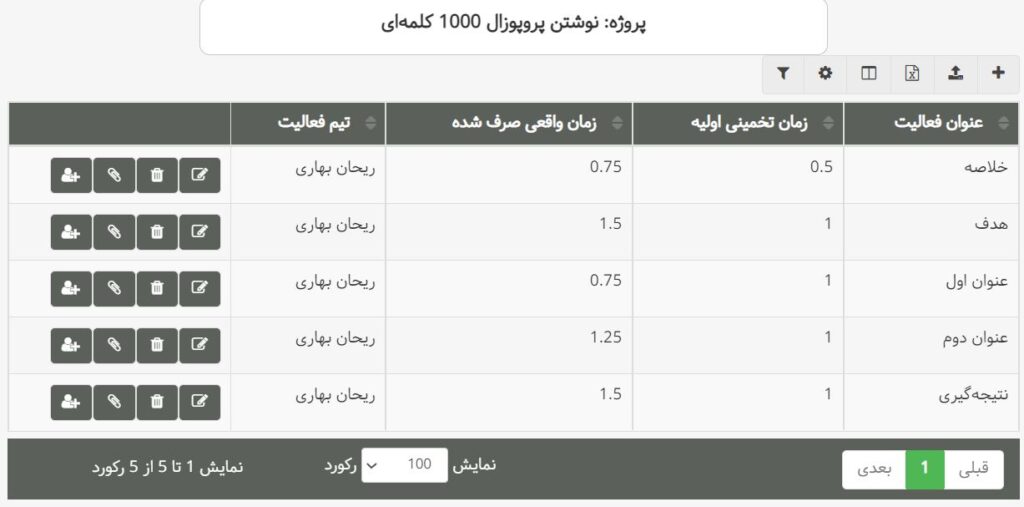

در بهتایم همچنین میتوانید پیش از شروع یک فعالیت برای آن زمان تخمینی تعیین کنید و با پیشرفت کار زمان واقعی صرف شده روی آن را با زمان تخمینی مقایسه کنید.

بنابراین، هنگامی که ردیابی زمان را شروع کردید، میتوانید پیشرفت واقعی را با تخمینهای خود، مقایسه کنید و درصد پیشرفت واقعی و برنامهای داشته باشید.

به این ترتیب، میتوانید ببینید که تخمینهای زمانی اولیه شما تا چه حد به واقعیت نزدیک بوده است. بنابراین، بر روی مهارت خود در برآورد و تنظیم جدول زمانی مناسب برای پروژه کار خواهید کرد، در عین حال از فشار ناشی از سررسیدهای غیرواقعی اجتناب میکنید.
نکته شماره 6: زمانهای تلف شده خود را محاسبه کنید.
هنگام تخمین زدن زمان برای یک پروژه، ممکن است از زمانهای تلف شده چشم پوشی کنید. بنابراین، فراموش نکنید که موارد زیر را در نظر بگیرید:
- وقفهها،
- حواسپرتی، و
- اهمالکاری
بیشتر بخوانید: راههای مقابله با اهمال کاری
ابتدا، فعالیتهایی را که احتمال میدهید هر روز در محل کار زمانتان را هدر دهند، فهرست کنید. سپس، برای آنها هم تخمین زمان در نظر بگیرید:
- بیرون رفتن برای سیگار کشیدن هر 2 ساعت – 15 دقیقه
- بیرون رفتن برای خرید میان وعده بعد از ظهر – 15 دقیقه
- هر 3 ساعت – 15 دقیقه برای خوردن یک فنجان قهوه
- گفتگو با همکاران – 30 دقیقه
حتی میتوانید زمانی را که صرف جلسات و مرتب کردن صندوق ورودی ایمیل خود میکنید به این زمان تلف شده اضافه کنید. هر چه باشد، این فعالیتها به اتمام پروژه کمک نمیکنند و فقط شما را از اولویتهای واقعی دور میکنند:
- جلسات – 1 ساعت و 30 دقیقه
- بررسی ایمیل – 1 ساعت
میتوانید تخمین زمان را برای این فعالیتها حدس بزنید، یا یک آزمایش هفتگی انجام دهید و زمان دقیقی را که بر روی این فعالیتها صرف میکنید، ردیابی کنید.
ردیابی زمان تلف شده برای تخمین زمان دقیق
برای مثال، اگر نتایج زیر را برای جلسات روزانه به دست آوردید:
- 45 دقیقه شنبه
- 40 دقیقه یکشنبه
- 40 دقیقه دوشنبه
- 45 دقیقه سه شنبه
- 30 دقیقه چهارشنبه
میتوانید 40 دقیقه را به عنوان میانگین زمان خود برای یک جلسه در برآوردهای آینده در نظر بگیرید:
(40+45+30+45+40)/5=40

ردیابی زمان تلف شده برای تخمین میزان زمانی که روی پروژه تمرکز کردهاید.
در پایان، برای به دست آوردن کل زمان تلف شده در روز، اعداد را جمع کنید. فرض کنید همه اتلافکنندههای زمان ذکر شده، از نوشیدن قهوه گرفته تا جلسات، 4 ساعت میشوند. بنابراین، اگر 8 ساعت در روز کار میکنید و 4 ساعت را هدر میدهید، اساساً حدود 4 ساعت را روی پروژه متمرکز هستید. محاسبه صحیح کل مقدار زمان تلف شده در یک روز دقت شما را در تخمین زمان کارها بهبود میبخشد. این مرحله مدیریت زمان را آسان میکند.
به هر حال، اگر میدانید که در واقع فقط نیمی از زمانی را که فکر میکردید به تکمیل پروژه اختصاص میدهید، میتوانید سررسیدهای واقعیتری را تعیین کنید. یا حتی بهتر از آن، سعی خواهید کرد اتلاف وقت خود را کاهش دهید و در نتیجه سطح بهرهوری خود را بهبود بخشید.
نکته شماره 7: زمان بیشتری را برنامهریزی کنید.
دادههایی که از ردیاب زمان خود دریافت میکنید، زمان دقیقی را که در پروژههای مشابه سپری کردهاید، نشان میدهد. بنابراین، اگر در 9 مورد از 10 مورد، 71 روز را روی یک پروژه صرف کردهاید، احتمالاً دفعه بعد هم تقریباً زمان مشابهی را برای آن صرف خواهید کرد. اما در هر صورت، برای مشکلات و کاستیهای غیرمنتظره که معمولاً با پروژهها همراه است، زمان بیشتری را به این پروژه اختصاص دهید.
نتیجهگیری: تخمین زمان دقیق کارها مهم است.
در پایان، تخمین دقیق زمان چندان دشوار نیست. فقط نیاز دارید:
- کار خود را به وظایف روزانه تجزیه کنید و برای این وظایف جداگانه تخمین بزنید،
- انرژی بیشتری را برای تخمین درست زمان برای کارهای اولویتدار صرف کنید،
- تلاش کنید تا زمانی را که صرف پروژهها و وظایف میکنید، ردیابی کنید،
- زمانی را که هر روز تلف میکنید، حساب کنید و
- زمان اضافی را که ممکن است برای اتمام پروژه نیاز داشته باشید، در نظر بگیرید.
برای برآورد زمان دقیق و ردیابی زمانهای صرف شده بر روی فعالیتهای مختلف روی کمک بهتایم حساب کنید و به نتیجه دلخواه خود برسید:
