شاخص کلیدی عملکرد در مدیریت پروژه (KPI) چیست؟ مهم‌ترین شاخص‌ها و فرمول‌ها

شاخص کلیدی عملکرد یا KPI معیاری قابل اندازه‌گیری است که نشان می‌دهد یک سازمان، تیم یا پروژه تا چه اندازه در مسیر دستیابی به اهداف خود قرار دارد. در مدیریت پروژه، KPIها به مدیران کمک می‌کنند وضعیت پروژه را به‌صورت عینی ارزیابی کنند، انحراف‌ها و مشکلات را زودتر شناسایی کنند و تصمیم‌های دقیق‌تری بگیرند.

البته هر معیار قابل اندازه‌گیری یک KPI مؤثر نیست. در این مقاله بررسی می‌کنیم کدام شاخص کلیدی عملکرد در مدیریت پروژه اهمیت بیشتری دارد، این شاخص‌ها چگونه انتخاب می‌شوند و چطور باید آن‌ها را پایش کرد.

شاخص کلیدی عملکرد در مدیریت پروژه (KPI)
شاخص کلیدی عملکرد در مدیریت پروژه (KPI)

شاخص کلیدی عملکرد در مدیریت پروژه چیست؟

Project KPI یا شاخص کلیدی عملکرد در مدیریت پروژه، معیاری قابل اندازه‌گیری است که نشان می‌دهد پروژه تا چه اندازه در مسیر دستیابی به اهداف خود قرار دارد. این شاخص‌ها به مدیر پروژه کمک می‌کنند عملکرد را در حوزه‌هایی مانند زمان‌بندی، هزینه، کیفیت، منابع و نتایج پروژه ارزیابی و با اهداف تعیین‌شده مقایسه کند.

KPIهای پروژه معمولاً در مرحله برنامه‌ریزی و بر اساس اهداف و اولویت‌های پروژه انتخاب می‌شوند و ممکن است از یک پروژه، سازمان یا صنعت به پروژه دیگر متفاوت باشند. پایش منظم این شاخص‌ها به تیم پروژه کمک می‌کند انحراف‌ها را زودتر شناسایی کند، وضعیت واقعی پروژه را بهتر ببیند و در صورت نیاز اقدامات اصلاحی انجام دهد.

در واقع، شاخص کلیدی عملکرد در مدیریت پروژه داده‌های پراکنده را به اطلاعاتی قابل استفاده برای تصمیم‌گیری تبدیل می‌کنند و تصویری روشن از میزان پیشرفت و سلامت پروژه در اختیار مدیران و ذی‌نفعان قرار می‌دهند.

تفاوت KPI پروژه با Metric و شاخص عملکرد

اصطلاح‌های Metric، شاخص عملکرد (Performance Indicator) و KPI گاهی به‌جای یکدیگر استفاده می‌شوند، اما دقیقاً یک معنا ندارند.

Metric یا معیار هر مقدار قابل اندازه‌گیری است که اطلاعاتی درباره فعالیت یا عملکرد پروژه ارائه می‌دهد؛ مانند تعداد فعالیت‌های تکمیل‌شده، ساعات ثبت‌شده یا تعداد درخواست‌های تغییر.

شاخص عملکرد (Performance Indicator یا PI) معیاری است که برای ارزیابی یک جنبه مشخص از عملکرد پروژه استفاده می‌شود. برای مثال، نرخ دوباره‌کاری می‌تواند شاخصی برای ارزیابی کیفیت اجرای پروژه باشد.

اما KPI یا شاخص کلیدی عملکرد فقط به شاخص‌هایی گفته می‌شود که مستقیماً با اهداف مهم و موفقیت پروژه ارتباط دارند و تغییر آن‌ها می‌تواند مبنای تصمیم‌گیری مدیر پروژه قرار گیرد.

به‌طور خلاصه:

  • Metric: هر داده یا معیار قابل اندازه‌گیری
  • Performance Indicator: معیاری برای سنجش یک جنبه از عملکرد
  • KPI: شاخص عملکردی که برای موفقیت پروژه اهمیت کلیدی دارد

برای مثال، «تعداد فعالیت‌های تکمیل‌شده» می‌تواند یک Metric باشد. «نرخ تکمیل به‌موقع فعالیت‌ها» یک شاخص عملکرد است و اگر تحویل به‌موقع یکی از اهداف اصلی پروژه باشد، همین شاخص می‌تواند به یک KPI پروژه تبدیل شود.

بنابراین، هر KPI یک شاخص عملکرد و یک معیار قابل اندازه‌گیری است، اما هر Metric یا شاخص عملکردی الزاماً KPI نیست. آنچه یک شاخص را به شاخص کلیدی عملکرد در مدیریت پروژه تبدیل می‌کند، ارتباط مستقیم آن با اهداف مهم پروژه و کاربردش در تصمیم‌گیری است.

در مقاله KPI چیست، بیشتر بخوانید.

دسته‌بندی شاخص کلیدی عملکرد در مدیریت پروژه

شاخص‌های کلیدی عملکرد در مدیریت پروژه را می‌توان از دو زاویه دسته‌بندی کرد: نخست بر اساس جنبه‌ای از پروژه که اندازه‌گیری می‌کنند و دوم بر اساس اینکه وضعیت آینده را پیش‌بینی می‌کنند یا نتیجه عملکرد گذشته را نشان می‌دهند.

انواع KPI پروژه بر اساس حوزه عملکرد

مهم‌ترین KPIهای مدیریت پروژه معمولاً در پنج گروه زیر قرار می‌گیرند:

۱. شاخص‌های زمان‌بندی

این شاخص‌ها نشان می‌دهند پروژه تا چه اندازه مطابق برنامه زمانی پیش می‌رود و آیا فعالیت‌ها و نقاط عطف در موعد مقرر تکمیل می‌شوند یا خیر.

نمونه‌ها: شاخص عملکرد زمان‌بندی (SPI)، انحراف زمان‌بندی (SV) و نرخ تکمیل به‌موقع.

درباره‌ی زمانبندی پروژه بخوانید.

۲. شاخص‌های هزینه و بودجه

این گروه از KPIها وضعیت مالی پروژه را بررسی می‌کنند و مشخص می‌کنند هزینه واقعی تا چه اندازه با بودجه و برنامه مالی پروژه مطابقت دارد.

نمونه‌ها: شاخص عملکرد هزینه (CPI)، انحراف هزینه و بودجه، هزینه واقعی و بازگشت سرمایه.

درباره‌ی بودجه پروژه و هزینه پروژه بخوانید.

۳. شاخص‌های محدوده پروژه

این شاخص‌ها میزان ثبات محدوده پروژه و تأثیر تغییرات را ارزیابی می‌کنند. افزایش مداوم تغییرات محدوده می‌تواند نشانه‌ای از نیازمندی‌های نامشخص، تغییر اولویت‌ها یا خزش محدوده باشد و بر زمان و هزینه پروژه نیز اثر بگذارد.

نمونه‌ها: نرخ تغییر محدوده و تعداد درخواست‌های تغییر.

درباره‌ی محدوده پروژه بخوانید.

۴. شاخص‌های کیفیت و نتایج

KPIهای این گروه مشخص می‌کنند خروجی‌های پروژه تا چه اندازه با استانداردهای تعیین‌شده و انتظارات مشتری یا سایر ذی‌نفعان مطابقت دارند.

نمونه‌ها: نرخ خطا، نرخ دوباره‌کاری، میزان رعایت الزامات کیفیت و امتیاز رضایت مشتری.

۵. شاخص‌های منابع و اثربخشی

این شاخص‌ها نشان می‌دهند نیروی انسانی، زمان و سایر منابع پروژه تا چه اندازه به شکل مؤثر مورد استفاده قرار گرفته‌اند.

نمونه‌ها: نرخ استفاده از منابع، بهره‌وری تیم و مقایسه زمان تخمینی با زمان واقعی صرف‌شده.

KPIهای پیش‌نگر و پس‌نگر در مدیریت پروژه

شاخص‌های کلیدی عملکرد پروژه را می‌توان از نظر زمان و نوع اطلاعاتی که ارائه می‌دهند نیز به دو گروه تقسیم کرد:

شاخص‌های پیش‌نگر (Leading KPIs)

این شاخص‌ها می‌توانند قبل از آنکه یک مشکل به نتیجه نامطلوب تبدیل شود، نشانه‌های هشدار را آشکار کنند. هدف این شاخص‌ها کمک به مدیر پروژه برای اقدام پیشگیرانه است.

برای مثال، افزایش نرخ تغییر محدوده یا استفاده بیش از حد از ظرفیت تیم می‌تواند پیش از وقوع تأخیر، افزایش هزینه یا افت کیفیت نشان دهد که پروژه در معرض خطر قرار گرفته است.

شاخص‌های پس‌نگر (Lagging KPIs)

شاخص‌های پس‌نگر نتایجی را اندازه‌گیری می‌کنند که قبلاً رخ داده‌اند و به مدیر پروژه کمک می‌کنند عملکرد واقعی را با برنامه مقایسه کند.

برای مثال، انحراف هزینه، انحراف زمان‌بندی، نرخ تکمیل به‌موقع و رضایت نهایی مشتری می‌توانند تصویری از نتیجه واقعی عملکرد پروژه ارائه دهند.

برای ارزیابی درست وضعیت پروژه، بهتر است از ترکیبی از شاخص‌های پیش‌نگر و پس‌نگر استفاده شود؛ شاخص‌های پیش‌نگر امکان واکنش زودهنگام را فراهم می‌کنند و شاخص‌های پس‌نگر نشان می‌دهند تصمیم‌ها و اقدامات انجام‌شده چه نتیجه‌ای داشته‌اند.

دسته‌بندی شاخص کلیدی عملکرد در مدیریت پروژه
دسته‌بندی شاخص کلیدی عملکرد در مدیریت پروژه

هر معیار پروژه یک KPI نیست

یکی از اشتباهات رایج، یکسان دانستن هر معیار قابل اندازه‌گیری با KPI است. برای مثال، تعداد فعالیت‌های تکمیل‌شده یا تعداد ساعات ثبت‌شده اطلاعات مفیدی هستند، اما لزوماً نشان نمی‌دهند پروژه موفق است.

یک معیار زمانی به شاخص کلیدی عملکرد در مدیریت پروژه تبدیل می‌شود که مستقیماً با یکی از اهداف مهم پروژه ارتباط داشته باشد و بتوان بر اساس تغییر آن تصمیم گرفت یا اقدامی انجام داد.

به همین دلیل، به‌جای اندازه‌گیری تعداد زیادی معیار، بهتر است ابتدا مشخص شود موفقیت پروژه دقیقاً چگونه تعریف می‌شود و سپس چند KPI محدود و مرتبط انتخاب شوند که بهترین تصویر را از وضعیت و احتمال موفقیت پروژه ارائه می‌کنند.

مهم‌ترین شاخص‌های کلیدی عملکرد در مدیریت پروژه

همه معیارهای قابل اندازه‌گیری پروژه ارزش یکسانی ندارند. انتخاب تعداد زیادی شاخص نه‌تنها لزوماً دید بهتری ایجاد نمی‌کند، بلکه ممکن است اطلاعات مهم را در میان داده‌های کم‌اهمیت پنهان کند. بنابراین بهتر است شاخص کلیدی عملکرد در مدیریت پروژه بر اساس اهداف، نوع پروژه و اطلاعاتی که برای تصمیم‌گیری نیاز داریم، انتخاب شود.

در ادامه، مهم‌ترین KPIهای پروژه را بررسی می‌کنیم؛ شاخص‌هایی که وضعیت زمان، هزینه، پیشرفت، منابع، محدوده، کیفیت و نتیجه نهایی پروژه را نشان می‌دهند.

۱. ارزش برنامه‌ریزی‌شده  (Planned Value – PV)

ارزش برنامه‌ریزی‌شده نشان می‌دهد طبق برنامه تا یک تاریخ مشخص چه مقدار از ارزش بودجه‌ای پروژه باید محقق شده باشد. PV یکی از معیارهای پایه در مدیریت ارزش کسب‌شده است و برای محاسبه شاخص‌هایی مانند SPI و انحراف زمان‌بندی استفاده می‌شود.

فرمول ساده:

PV = بودجه کل پروژه (BAC) × درصد پیشرفت برنامه‌ریزی‌شده

برای مثال، اگر بودجه پروژه ۱۰۰ میلیون تومان باشد و طبق برنامه تا امروز باید ۴۰ درصد آن انجام شده باشد، ارزش برنامه‌ریزی‌شده برابر ۴۰ میلیون تومان است.

۲. ارزش کسب‌شده  (Earned Value – EV)

ارزش کسب‌شده ارزش بودجه‌ای کاری است که واقعاً تا این لحظه انجام شده است. این شاخص به مدیر پروژه اجازه می‌دهد میزان کار انجام‌شده را با چیزی که قرار بوده انجام شود و هزینه‌ای که واقعاً صرف شده مقایسه کند.

فرمول ساده:

EV = بودجه کل پروژه (BAC) × درصد پیشرفت واقعی

فرض کنید در همان پروژه ۱۰۰ میلیون تومانی، پیشرفت واقعی تا امروز ۳۰ درصد باشد. در این صورت:

EV = 100 × 30% = 30 میلیون تومان

PV و EV به‌تنهایی بیشتر «معیار پایه» هستند تا KPI نهایی، اما برای محاسبه تعدادی از مهم‌ترین شاخص‌های عملکرد پروژه ضروری‌اند.

۳. شاخص عملکرد هزینه (Cost Performance Index – CPI)

CPI نشان می‌دهد هزینه‌های پروژه تا چه اندازه کارآمد مصرف شده‌اند؛ یعنی در مقابل پولی که خرج شده، چه میزان ارزش ایجاد شده است.

فرمول:

CPI = EV ÷ AC

که در آن AC هزینه واقعی پروژه تا همان تاریخ است.

تفسیر CPI:

  • CPI > 1: عملکرد هزینه بهتر از برنامه است.
  • CPI = 1: هزینه متناسب با ارزش کار انجام‌شده است.
  • CPI < 1: پروژه از نظر هزینه عملکرد نامطلوبی دارد.

برای مثال، اگر ارزش کسب‌شده ۸۰ میلیون تومان و هزینه واقعی ۱۰۰ میلیون تومان باشد:

CPI = 80 ÷ 100 = 0.8

یعنی به ازای هر یک واحد هزینه، تنها 0.8 واحد ارزش کسب شده است.

۴. انحراف هزینه (Cost Variance – CV)

انحراف هزینه اختلاف میان ارزش کاری است که انجام شده و هزینه واقعی انجام آن. این شاخص مشخص می‌کند پروژه نسبت به حجم کار انجام‌شده، کمتر یا بیشتر از مقدار مورد انتظار هزینه کرده است.

فرمول:

CV = EV − AC

تفسیر آن ساده است:

  • CV > 0: عملکرد هزینه مطلوب است.
  • CV = 0: پروژه مطابق برنامه هزینه‌ای پیش می‌رود.
  • CV < 0: هزینه پروژه بیشتر از ارزش کار انجام‌شده است.

نکته مهم این است که CV با «اختلاف ساده بودجه و هزینه واقعی» یکسان نیست. در CV مقدار کار واقعاً انجام‌شده نیز در محاسبه وارد می‌شود.

۵. شاخص عملکرد زمان‌بندی (Schedule Performance Index – SPI)

SPI یکی از مهم‌ترین شاخص‌های کلیدی عملکرد در مدیریت پروژه برای ارزیابی پیشرفت نسبت به برنامه است.

فرمول:

SPI = EV ÷ PV

تفسیر:

  • SPI > 1: پیشرفت پروژه بیشتر از مقدار برنامه‌ریزی‌شده است.
  • SPI = 1: پروژه مطابق برنامه پیش می‌رود.
  • SPI < 1: پروژه از برنامه عقب است.

برای مثال:

EV = 30 میلیون تومان
PV = 40 میلیون تومان

SPI = 30 ÷ 40 = 0.75

یعنی میزان پیشرفت کسب‌شده حدود ۷۵ درصد مقدار برنامه‌ریزی‌شده تا این مقطع است.

۶. انحراف زمان‌بندی (Schedule Variance – SV)

انحراف زمان‌بندی نیز پیشرفت واقعی پروژه را با پیشرفت برنامه‌ریزی‌شده مقایسه می‌کند.

فرمول:

SV = EV − PV

  • SV > 0: پیشرفت بیشتر از برنامه است.
  • SV = 0: پیشرفت مطابق برنامه است.
  • SV < 0: پروژه از برنامه عقب است.

توجه داشته باشید که در روش ارزش کسب‌شده، SV با واحد پولی یا همان واحدی که EV و PV با آن بیان شده‌اند محاسبه می‌شود؛ بنابراین به معنای «تعداد روزهای تأخیر» نیست.

۷. نرخ تکمیل به‌موقع فعالیت‌ها

این KPI نشان می‌دهد چه درصدی از فعالیت‌ها یا خروجی‌هایی که موعد آن‌ها فرا رسیده، در تاریخ تعیین‌شده تکمیل شده‌اند.

فرمول:

نرخ تکمیل به‌موقع =
(تعداد فعالیت‌های تکمیل‌شده در موعد مقرر ÷ کل فعالیت‌های سررسیدشده) × ۱۰۰

برای مثال، اگر از ۴۰ فعالیتی که باید تاکنون تمام می‌شدند، ۳۴ فعالیت به‌موقع تکمیل شده باشند:

34 ÷ 40 × 100 = 85%

برخلاف تعداد خام فعالیت‌های تکمیل‌شده، این شاخص میزان پایبندی تیم به برنامه زمانی را نیز در نظر می‌گیرد.

۸. نرخ تحقق نقاط عطف پروژه

همه فعالیت‌های پروژه اهمیت یکسانی ندارند. به همین دلیل گاهی بررسی نقاط عطف، تصویر دقیق‌تری از پیشرفت واقعی پروژه ارائه می‌دهد.

فرمول:

نرخ تحقق نقاط عطف =
(تعداد نقاط عطف محقق‌شده در موعد مقرر ÷ تعداد نقاط عطف سررسیدشده) × ۱۰۰

کاهش این شاخص می‌تواند نشانه‌ای باشد که پروژه در دستیابی به خروجی‌های اصلی خود با مشکل مواجه شده است، حتی اگر تعداد زیادی فعالیت کوچک تکمیل شده باشند.

۹. نرخ تغییر محدوده پروژه

تغییر در محدوده همیشه نامطلوب نیست، اما افزایش مداوم آن می‌تواند نشانه نیازمندی‌های نامشخص، تغییر اولویت‌ها یا خزش محدوده باشد و بر زمان و هزینه پروژه تأثیر بگذارد.

یکی از روش‌های ساده محاسبه آن:

نرخ تغییر محدوده =
(تعداد تغییرات تأییدشده محدوده ÷ تعداد اقلام یا خروجی‌های محدوده اولیه) × ۱۰۰

مهم‌تر از یک عدد منفرد، روند این شاخص است. افزایش هم‌زمان نرخ تغییر محدوده و کاهش عملکرد زمان‌بندی می‌تواند نشان دهد تغییرات پروژه در حال ایجاد تأخیر هستند.

۱۰. نرخ استفاده از منابع (Resource Utilization)

این KPI نشان می‌دهد چه مقدار از ظرفیت کاری در دسترس تیم صرف فعالیت‌های پروژه شده است.

فرمول:

نرخ استفاده از منابع =
(ساعات صرف‌شده برای کار پروژه ÷ ساعات کاری در دسترس) × ۱۰۰

برای مثال، اگر فردی در یک هفته ۴۰ ساعت ظرفیت کاری داشته باشد و ۳۰ ساعت آن را صرف پروژه کند:

30 ÷ 40 × 100 = 75%

هدف لزوماً رسیدن به ۱۰۰ درصد نیست. استفاده دائمی از تمام ظرفیت افراد فضای کافی برای جلسات، مسائل پیش‌بینی‌نشده، اصلاح کار و سایر فعالیت‌های ضروری باقی نمی‌گذارد.

۱۱. نرخ خطا یا دوباره‌کاری

نرخ دوباره‌کاری یکی از KPIهای مهم کیفیت پروژه است و نشان می‌دهد چه مقدار از خروجی‌های تکمیل‌شده نیازمند اصلاح یا انجام مجدد بوده‌اند.

فرمول:

نرخ دوباره‌کاری =
(تعداد خروجی‌های نیازمند دوباره‌کاری ÷ کل خروجی‌های تکمیل‌شده) × ۱۰۰

برای مثال، اگر از ۵۰ خروجی تکمیل‌شده، ۳ مورد نیاز به اصلاح اساسی داشته باشند:

3 ÷ 50 × 100 = 6%

افزایش این شاخص معمولاً فقط یک مشکل کیفی نیست؛ دوباره‌کاری می‌تواند هم زمان پروژه را افزایش دهد و هم هزینه بیشتری ایجاد کند.

۱۲. امتیاز رضایت مشتری یا ذی‌نفعان (CSAT- Customer Satisfaction Score)

موفقیت پروژه فقط به تحویل به‌موقع و رعایت بودجه محدود نمی‌شود. خروجی پروژه باید انتظارات مشتری یا ذی‌نفعان اصلی را نیز برآورده کند.

اگر رضایت از طریق سؤال‌هایی با پاسخ مثبت/منفی اندازه‌گیری شود، می‌توان از فرمول زیر استفاده کرد:

CSAT =
(تعداد پاسخ‌های مثبت ÷ کل پاسخ‌های معتبر) × ۱۰۰

در صورتی که از مقیاس امتیازی مانند ۱ تا ۵ استفاده شود، روش محاسبه باید متناسب با همان مقیاس تعریف شود.

۱۳. بازگشت سرمایه پروژه (Project ROI)

برای پروژه‌هایی که هدف اقتصادی و منافع مالی قابل اندازه‌گیری دارند، بازگشت سرمایه نشان می‌دهد منافع حاصل از پروژه در مقایسه با هزینه آن چقدر بوده است.

فرمول:

ROI =
((منافع حاصل از پروژه − هزینه پروژه) ÷ هزینه پروژه) × ۱۰۰

برای مثال، اگر پروژه‌ای ۵۰۰ میلیون تومان هزینه داشته باشد و ۶۵۰ میلیون تومان منفعت مالی ایجاد کند:

ROI = ((650 − 500) ÷ 500) × 100 = 30%

بنابراین بازگشت سرمایه پروژه ۳۰ درصد بوده است.

ROI برای همه پروژه‌ها KPI مناسبی نیست؛ برای مثال در پروژه‌های الزامی، زیرساختی یا قانونی ممکن است منافع اصلی پروژه مالی نباشند.

۱۴. نرخ تکمیل فعالیت‌ها

این شاخص نشان می‌دهد چه درصدی از فعالیت‌های برنامه‌ریزی‌شده پروژه تکمیل شده‌اند و یک دید ساده از میزان پیشرفت اجرایی پروژه ارائه می‌دهد.

فرمول:

نرخ تکمیل فعالیت‌ها =
(تعداد فعالیت‌های تکمیل‌شده ÷ کل فعالیت‌های برنامه‌ریزی‌شده) × ۱۰۰

برای مثال، اگر از ۸۰ فعالیت پروژه، ۶۰ فعالیت تکمیل شده باشد:

60 ÷ 80 × 100 = 75%

این شاخص به‌تنهایی برای سنجش موفقیت پروژه کافی نیست، زیرا همه فعالیت‌ها اهمیت یکسانی ندارند؛ اما در کنار شاخص‌هایی مانند SPI و نرخ تحقق نقاط عطف، تصویر بهتری از پیشرفت پروژه ارائه می‌دهد.

۱۵. نرخ فعالیت‌های عقب‌افتاده

این KPI نشان می‌دهد چه درصدی از فعالیت‌هایی که موعد انجام آن‌ها گذشته، هنوز تکمیل نشده‌اند.

فرمول:

نرخ فعالیت‌های عقب‌افتاده =
(تعداد فعالیت‌های سررسیدگذشته و تکمیل‌نشده ÷ کل فعالیت‌های سررسیدشده) × ۱۰۰

افزایش این شاخص می‌تواند نشانه‌ای از مشکل در برآورد زمان، ظرفیت تیم، وابستگی بین فعالیت‌ها یا تغییرات محدوده پروژه باشد.

بررسی روند این KPI مهم‌تر از یک مقدار منفرد است؛ افزایش مداوم فعالیت‌های عقب‌افتاده معمولاً نشان می‌دهد پروژه در حال فاصله گرفتن از برنامه زمانی است.

۱۶. زمان تخمینی در برابر زمان واقعی صرف‌شده

این شاخص مدت زمان پیش‌بینی‌شده برای انجام فعالیت‌ها را با زمان واقعی صرف‌شده مقایسه می‌کند و به مدیر پروژه کمک می‌کند دقت برآوردها و نحوه استفاده از زمان را ارزیابی کند.

فرمول ساده انحراف زمان:

انحراف زمان = زمان تخمینی − زمان واقعی صرف‌شده

  • مقدار مثبت: زمان واقعی کمتر از مقدار تخمینی بوده است.
  • صفر: زمان واقعی مطابق تخمین بوده است.
  • مقدار منفی: انجام کار بیشتر از زمان پیش‌بینی‌شده طول کشیده است.

برای مثال، اگر انجام یک فعالیت ۱۰ ساعت برآورد شده باشد اما در عمل ۱۳ ساعت زمان ببرد:

10 − 13 = −3 ساعت

یعنی فعالیت ۳ ساعت بیشتر از مقدار تخمینی زمان برده است.

بررسی این KPI در چند فعالیت و چند دوره می‌تواند به بهبود تخمین زمان، برنامه‌ریزی ظرفیت تیم و زمان‌بندی پروژه‌های آینده کمک کند.

آیا باید همه این KPIها را اندازه‌گیری کنیم؟

خیر. هدف از شاخص کلیدی عملکرد در مدیریت پروژه اندازه‌گیری همه چیز نیست، بلکه انتخاب چند شاخصی است که بهترین پاسخ را به این سؤال بدهند:

آیا پروژه در مسیر دستیابی به اهداف اصلی خود قرار دارد؟

برای یک پروژه ممکن است CPI، SPI، نرخ تغییر محدوده و رضایت مشتری مهم باشند، در حالی که در پروژه‌ای دیگر کیفیت، استفاده از منابع و تحقق نقاط عطف اهمیت بیشتری داشته باشند.

بنابراین بهتر است به‌جای ساخت داشبوردی شلوغ با ده‌ها عدد، تعداد محدودی KPI متناسب با اهداف پروژه انتخاب و روند آن‌ها به‌صورت منظم بررسی شود.

جدول خلاصه KPIهای مدیریت پروژه؛ فرمول و کاربرد

جدول زیر مهم‌ترین شاخص‌های کلیدی عملکرد در مدیریت پروژه را به همراه فرمول و کاربرد اصلی آن‌ها نشان می‌دهد. انتخاب KPI مناسب به اهداف و نوع پروژه بستگی دارد و لازم نیست همه این شاخص‌ها در هر پروژه استفاده شوند.

شاخص کلیدی عملکردفرمولکاربرد
ارزش برنامه‌ریزی‌شده (PV)بودجه کل پروژه (BAC) × درصد پیشرفت برنامه‌ریزی‌شدهمشخص کردن ارزش کاری که طبق برنامه باید تا یک تاریخ مشخص انجام شده باشد
ارزش کسب‌شده (EV)بودجه کل پروژه (BAC) × درصد پیشرفت واقعیاندازه‌گیری ارزش بودجه‌ای کار واقعاً انجام‌شده
شاخص عملکرد هزینه (CPI)EV ÷ ACارزیابی کارایی هزینه و تشخیص وضعیت هزینه‌ای پروژه
انحراف هزینه (CV)EV − ACمشخص کردن اختلاف ارزش کار انجام‌شده با هزینه واقعی
شاخص عملکرد زمان‌بندی (SPI)EV ÷ PVتشخیص جلو یا عقب بودن پیشرفت پروژه نسبت به برنامه
انحراف زمان‌بندی (SV)EV − PVاندازه‌گیری میزان انحراف پیشرفت از برنامه زمان‌بندی
نرخ تکمیل به‌موقع(فعالیت‌های تکمیل‌شده در موعد ÷ کل فعالیت‌های سررسیدشده) × ۱۰۰ارزیابی میزان پایبندی تیم به سررسیدها
نرخ تحقق نقاط عطف(نقاط عطف محقق‌شده در موعد ÷ نقاط عطف سررسیدشده) × ۱۰۰بررسی تحقق مراحل کلیدی پروژه طبق برنامه
نرخ تغییر محدوده(تغییرات تأییدشده محدوده ÷ اقلام یا خروجی‌های محدوده اولیه) × ۱۰۰پایش تغییرات محدوده و شناسایی احتمال خزش محدوده
نرخ استفاده از منابع(ساعات صرف‌شده برای پروژه ÷ ساعات کاری در دسترس) × ۱۰۰بررسی نحوه استفاده از ظرفیت اعضای تیم
نرخ دوباره‌کاری(خروجی‌های نیازمند دوباره‌کاری ÷ کل خروجی‌های تکمیل‌شده) × ۱۰۰ارزیابی کیفیت خروجی و میزان اتلاف ناشی از اصلاح مجدد
امتیاز رضایت مشتری (CSAT)(پاسخ‌های مثبت ÷ کل پاسخ‌های معتبر) × ۱۰۰*سنجش رضایت مشتری یا ذی‌نفعان از نتیجه پروژه
بازگشت سرمایه پروژه (ROI)((منافع پروژه − هزینه پروژه) ÷ هزینه پروژه) × ۱۰۰ارزیابی توجیه و بازده مالی پروژه
نرخ تکمیل فعالیت‌ها(فعالیت‌های تکمیل‌شده ÷ کل فعالیت‌های برنامه‌ریزی‌شده) × ۱۰۰ارائه یک دید کلی از میزان اجرای فعالیت‌های پروژه
نرخ فعالیت‌های عقب‌افتاده(فعالیت‌های سررسیدگذشته و تکمیل‌نشده ÷ کل فعالیت‌های سررسیدشده) × ۱۰۰شناسایی افزایش تأخیرها و مشکلات زمان‌بندی
انحراف زمان صرف‌شدهزمان تخمینی − زمان واقعی صرف‌شدهارزیابی دقت تخمین زمان و شناسایی فعالیت‌های زمان‌بر

* روش محاسبه CSAT می‌تواند با توجه به نوع مقیاس نظرسنجی متفاوت باشد.

راهنمای علائم:
EV = ارزش کسب‌شده، PV = ارزش برنامه‌ریزی‌شده، AC = هزینه واقعی، BAC = بودجه کل پروژه در زمان تکمیل.

این جدول برای مقایسه سریع KPIها مناسب است، اما نباید صرفاً بر اساس در دسترس بودن داده‌ها شاخص انتخاب کرد. KPI مناسب، شاخصی است که مستقیماً با یکی از اهداف مهم پروژه ارتباط داشته باشد و تغییر آن بتواند به یک تصمیم یا اقدام مشخص منجر شود.

مثال عملی محاسبه شاخص کلیدی عملکرد در مدیریت پروژه

برای درک بهتر شاخص‌های کلیدی عملکرد در مدیریت پروژه، فرض کنید پروژه‌ای با بودجه کل ۵۰۰ میلیون تومان در حال اجراست.

طبق برنامه، تا امروز باید ۶۰٪ پروژه تکمیل شده باشد، اما پیشرفت واقعی ۵۰٪ است و تاکنون ۲۸۰ میلیون تومان هزینه شده است.

در این شرایط:

  • بودجه کل پروژه (BAC): ۵۰۰ میلیون تومان
  • درصد پیشرفت برنامه‌ریزی‌شده: ۶۰٪
  • درصد پیشرفت واقعی: ۵۰٪
  • هزینه واقعی (AC): ۲۸۰ میلیون تومان

۱. محاسبه ارزش برنامه‌ریزی‌شده (PV)

PV نشان می‌دهد طبق برنامه تا این مقطع چه میزان از ارزش پروژه باید محقق شده باشد.

فرمول:

PV = BAC × درصد پیشرفت برنامه‌ریزی‌شده

PV = 500 × 60% = 300 میلیون تومان

یعنی طبق برنامه، تا امروز باید معادل ۳۰۰ میلیون تومان از ارزش پروژه ایجاد شده باشد.

۲. محاسبه ارزش کسب‌شده (EV)

EV ارزش بودجه‌ای کاری را نشان می‌دهد که واقعاً انجام شده است.

فرمول:

EV = BAC × درصد پیشرفت واقعی

EV = 500 × 50% = 250 میلیون تومان

بنابراین ارزش کار واقعاً انجام‌شده تا این مقطع ۲۵۰ میلیون تومان است.

۳. محاسبه شاخص عملکرد هزینه (CPI)

فرمول:

CPI = EV ÷ AC

CPI = 250 ÷ 280 = 0.89

از آنجا که CPI کمتر از ۱ است، پروژه از نظر هزینه عملکرد مطلوبی ندارد؛ یعنی در مقابل هزینه‌ای که صرف شده، ارزش کمتری از مقدار مورد انتظار ایجاد شده است.

۴. محاسبه انحراف هزینه (CV)

فرمول:

CV = EV − AC

CV = 250 − 280 = -۳۰ میلیون تومان

مقدار منفی نشان می‌دهد هزینه واقعی پروژه ۳۰ میلیون تومان بیشتر از ارزش کار انجام‌شده بوده است.

۵. محاسبه شاخص عملکرد زمان‌بندی (SPI)

فرمول:

SPI = EV ÷ PV

SPI = 250 ÷ 300 = 0.83

از آنجا که SPI کمتر از ۱ است، پروژه از برنامه عقب‌تر است. به بیان ساده، تا این مقطع فقط حدود ۸۳٪ از پیشرفتی که باید طبق برنامه محقق می‌شد، به دست آمده است.

۶. محاسبه انحراف زمان‌بندی (SV)

فرمول:

SV = EV − PV

SV = 250 − 300 = -۵۰ میلیون تومان

مقدار منفی SV نیز نشان می‌دهد پیشرفت واقعی کمتر از پیشرفت برنامه‌ریزی‌شده است.

نتیجه این KPIها چیست؟

با کنار هم قرار دادن شاخص‌ها می‌توان نتیجه گرفت:

  • CPI = 0.89 ← پروژه از نظر هزینه، عملکرد ضعیف‌تری از برنامه دارد.
  • CV = -30 ← هزینه انجام کار بیشتر از ارزش ایجادشده بوده است.
  • SPI = 0.83 ← پروژه از برنامه زمان‌بندی عقب است.
  • SV = -50 ← میزان پیشرفت واقعی کمتر از مقدار برنامه‌ریزی‌شده است.

بنابراین مدیر پروژه فقط با مشاهده درصد پیشرفت ۵۰٪ نمی‌تواند وضعیت واقعی پروژه را به‌درستی ارزیابی کند. ترکیب چند KPI نشان می‌دهد که پروژه هم از برنامه زمانی عقب است و هم از نظر هزینه نیاز به بررسی و اقدام اصلاحی دارد.

در چنین شرایطی، مدیر پروژه باید علت انحراف را بررسی کند؛ برای مثال مشخص شود آیا افزایش هزینه ناشی از دوباره‌کاری، برآورد نادرست، تغییر محدوده یا استفاده نامناسب از منابع بوده است و سپس اقدام اصلاحی مناسب انجام شود.

ویژگی‌های یک KPI مؤثر در مدیریت پروژه

هر معیار قابل اندازه‌گیری لزوماً یک شاخص کلیدی عملکرد در مدیریت پروژه نیست. KPI زمانی ارزشمند است که مستقیماً به اهداف پروژه مرتبط باشد، بتوان آن را به‌طور منظم اندازه‌گیری کرد و اطلاعاتی ارائه دهد که به تصمیم‌گیری و اقدام کمک کند.

مهم‌ترین ویژگی‌های یک KPI مؤثر عبارت‌اند از:

۱. با اهداف پروژه و سازمان همسو باشد

KPI باید مستقیماً یکی از اهداف مهم پروژه را اندازه‌گیری کند و در عین حال با اهداف کلان سازمان نیز ارتباط داشته باشد. اگر یک شاخص تغییری کند اما این تغییر هیچ تأثیری بر موفقیت پروژه نداشته باشد، احتمالاً KPI مناسبی انتخاب نشده است.

۲. مشخص و قابل اندازه‌گیری باشد

یک KPI خوب باید تعریف روشنی داشته باشد و بتوان مقدار آن را با داده‌های قابل اعتماد محاسبه یا ارزیابی کرد. شاخص‌های مبهمی مانند «بهبود عملکرد تیم» به‌تنهایی KPI مناسبی نیستند؛ مگر اینکه با یک معیار مشخص و قابل اندازه‌گیری همراه شوند.

۳. دست‌یافتنی و واقع‌بینانه باشد

هدف تعیین‌شده برای KPI باید چالش‌برانگیز اما قابل دستیابی باشد. تعیین اهداف غیرواقعی می‌تواند ارزش شاخص را کاهش دهد و حتی باعث تصمیم‌گیری‌های نادرست شود.

۴. برای مدیر پروژه و ذی‌نفعان مرتبط باشد

KPI باید اطلاعاتی ارائه دهد که برای تصمیم‌گیری واقعاً مفید باشد. شاخصی که صرفاً قابل اندازه‌گیری است اما اطلاعات مهمی درباره وضعیت پروژه به مدیر یا ذی‌نفعان نمی‌دهد، ارزش چندانی ندارد.

۵. زمان‌دار باشد

هر KPI باید در یک بازه زمانی مشخص اندازه‌گیری شود. برای مثال، نرخ تکمیل به‌موقع فعالیت‌ها در یک هفته، ماه یا اسپرینت معنا پیدا می‌کند.

وجود بازه زمانی مشخص امکان مقایسه عملکرد و شناسایی روندها را فراهم می‌کند.

۶. قابل اقدام باشد

یکی از مهم‌ترین ویژگی‌های KPI مؤثر این است که تغییر آن بتواند به یک تصمیم یا اقدام مشخص منجر شود.

برای مثال، کاهش SPI می‌تواند مدیر پروژه را به بازبینی زمان‌بندی یا تخصیص منابع وادار کند. اما اگر تغییر یک شاخص هیچ اقدام مشخصی در پی نداشته باشد، احتمالاً آن شاخص برای مدیریت پروژه اهمیت کلیدی ندارد.

۷. قابل مقایسه و پایدار باشد

روش محاسبه KPI بهتر است در طول پروژه ثابت بماند تا بتوان عملکرد دوره‌های مختلف را با یکدیگر مقایسه کرد.

البته اگر اهداف یا شرایط اصلی پروژه تغییر کنند، ممکن است لازم باشد KPIها نیز بازبینی شوند.

استفاده از چارچوب SMART برای انتخاب KPI

برای انتخاب شاخص‌های مناسب می‌توان از چارچوب SMART استفاده کرد. بر اساس این چارچوب، یک KPI مؤثر باید:

  • مشخص (Specific)
  • قابل اندازه‌گیری (Measurable)
  • دست‌یافتنی (Achievable)
  • مرتبط (Relevant)
  • زمان‌دار (Time-bound)

باشد.

این چارچوب کمک می‌کند شاخص‌هایی انتخاب شوند که نه فقط قابل اندازه‌گیری، بلکه واقعاً برای پایش و مدیریت عملکرد پروژه مفید باشند.

درباره‌ی هدف‌گذاری SMART بیشتر بخوانید.

چگونه KPIهای مناسب پروژه را انتخاب و پیاده‌سازی کنیم؟

برای استفاده مؤثر از شاخص‌های کلیدی عملکرد در مدیریت پروژه، فقط انتخاب چند عدد کافی نیست. KPIها باید از ابتدا بر اساس اهداف پروژه انتخاب شوند، روش اندازه‌گیری مشخصی داشته باشند و به‌طور منظم پایش و بازبینی شوند.

۱. ابتدا موفقیت پروژه را تعریف کنید

پیش از انتخاب KPI باید مشخص شود موفقیت پروژه دقیقاً به چه معناست. آیا مهم‌ترین هدف، تحویل به‌موقع است؟ کنترل هزینه؟ کیفیت خروجی؟ رضایت مشتری؟ یا ترکیبی از این موارد؟

هرچه تعریف موفقیت روشن‌تر باشد، انتخاب شاخص‌های مناسب نیز ساده‌تر خواهد شد.

۲. KPIها را با اهداف پروژه هماهنگ کنید

هر KPI باید مستقیماً با یکی از اهداف اصلی پروژه ارتباط داشته باشد. برای مثال، اگر کنترل زمان‌بندی اهمیت زیادی دارد، شاخص‌هایی مانند SPI، انحراف زمان‌بندی و نرخ تکمیل به‌موقع می‌توانند مناسب باشند.

اگر کنترل هزینه در اولویت است، CPI، انحراف هزینه و هزینه واقعی اهمیت بیشتری پیدا می‌کنند.

۳. تعداد KPIها را محدود نگه دارید

اندازه‌گیری تعداد زیادی شاخص معمولاً باعث افزایش حجم گزارش‌ها و کاهش تمرکز می‌شود.

بهتر است چند KPI محدود انتخاب شوند که مهم‌ترین جنبه‌های پروژه را پوشش دهند. برای بسیاری از پروژه‌ها، ترکیبی از شاخص‌های زمان، هزینه، محدوده، کیفیت و منابع می‌تواند تصویر مناسبی از وضعیت پروژه ارائه دهد.

۴. برای هر KPI مقدار هدف و روش محاسبه مشخص کنید

یک KPI بدون مقدار هدف فقط یک عدد است.

برای هر شاخص باید از ابتدا مشخص شود:

  • چگونه محاسبه می‌شود؟
  • منبع داده چیست؟
  • هر چند وقت یک‌بار اندازه‌گیری می‌شود؟
  • چه مقداری مطلوب یا نامطلوب محسوب می‌شود؟
  • مسئول پایش آن چه کسی است؟

این کار از تفسیرهای متفاوت و گزارش‌های ناسازگار جلوگیری می‌کند.

۵. بین شاخص‌های پیش‌نگر و پس‌نگر تعادل ایجاد کنید

فقط بررسی نتایج گذشته کافی نیست. بهتر است در کنار شاخص‌های پس‌نگر، از شاخص‌هایی استفاده شود که مشکلات احتمالی را پیش از وقوع نشان دهند.

برای مثال، افزایش نرخ تغییر محدوده یا استفاده بیش از حد از ظرفیت تیم می‌تواند پیش از ایجاد تأخیر یا افت کیفیت، هشدار لازم را به مدیر پروژه بدهد.

۶. KPIها را به‌صورت منظم پایش کنید

بازه بررسی KPIها باید متناسب با سرعت و نوع پروژه باشد. در پروژه‌های سریع ممکن است بررسی هفتگی مناسب باشد، در حالی که برای پروژه‌های بلندمدت، بررسی دو هفته یک‌بار یا ماهانه کافی باشد.

مهم این است که داده‌ها به‌صورت منظم جمع‌آوری شوند تا بتوان روند تغییر شاخص‌ها را مشاهده کرد.

۷. از داشبورد برای نمایش KPIها استفاده کنید

داشبورد KPI کمک می‌کند اطلاعات مهم پروژه در یک محل و به شکل قابل فهم نمایش داده شوند.

یک داشبورد مناسب باید حداقل مقدار فعلی شاخص، مقدار هدف، روند تغییر و وضعیت آن را نشان دهد تا مدیر پروژه و ذی‌نفعان بتوانند سریع‌تر وضعیت پروژه را ارزیابی کنند.

۸. KPIها را در صورت تغییر پروژه بازبینی کنید

KPIها نباید بدون توجه به شرایط پروژه ثابت باقی بمانند.

اگر اهداف، محدوده، اولویت‌ها یا شرایط پروژه تغییر کنند، ممکن است برخی شاخص‌ها دیگر ارزش قبلی را نداشته باشند یا لازم باشد KPIهای جدیدی جایگزین آن‌ها شوند.

در نهایت، هدف از انتخاب و پیاده‌سازی KPIها این نیست که تا حد ممکن داده جمع‌آوری شود؛ بلکه باید اطلاعاتی فراهم شود که به مدیر پروژه کمک کند وضعیت واقعی پروژه را بهتر ببیند، مشکلات را زودتر تشخیص دهد و تصمیم‌های دقیق‌تری بگیرد.

چگونه KPIهای پروژه را پایش و مدیریت کنیم؟

برای اینکه شاخص‌های کلیدی عملکرد در مدیریت پروژه مفید باشند، باید به‌طور منظم ثبت، بررسی و با مقادیر هدف مقایسه شوند.

۱. روش جمع‌آوری و مسئول هر KPI را مشخص کنید

برای هر شاخص تعیین کنید داده از چه منبعی جمع‌آوری می‌شود، هر چند وقت یک‌بار به‌روزرسانی خواهد شد و چه کسی مسئول پایش آن است. روش محاسبه نیز باید ثابت و مشخص باشد تا داده‌های دوره‌های مختلف قابل مقایسه باشند.

۲. KPIها را در یک داشبورد پایش کنید

داشبورد KPI باید مهم‌ترین اطلاعات مانند مقدار فعلی، مقدار هدف و روند تغییر هر شاخص را در یک نگاه نشان دهد.

استفاده از نرم‌افزار مدیریت پروژه و جمع‌آوری خودکار داده‌ها نیز می‌تواند گزارش‌دهی را ساده‌تر کند و احتمال خطای انسانی را کاهش دهد.

۳. انحراف‌ها را تحلیل و اقدام اصلاحی را ثبت کنید

عدد KPI فقط نشان می‌دهد چه اتفاقی افتاده است. وقتی شاخصی از مقدار هدف فاصله می‌گیرد، باید علت آن بررسی و اقدام اصلاحی مشخص شود.

برای مثال، کاهش SPI می‌تواند نیاز به بازبینی زمان‌بندی را نشان دهد و افزایش نرخ دوباره‌کاری می‌تواند نشانه مشکلی در کیفیت باشد.

۴. شاخص‌ها را به‌طور منظم بازبینی کنید

روند KPIها را در طول پروژه بررسی کنید و نتایج را با تیم و ذی‌نفعان به اشتراک بگذارید.

اگر با تغییر اهداف، محدوده یا شرایط پروژه، شاخصی دیگر اطلاعات مفیدی ارائه نمی‌کند، آن را اصلاح یا با KPI مناسب‌تری جایگزین کنید.

در نهایت، هدف از پایش KPIها تولید گزارش‌های بیشتر نیست؛ بلکه باید اطلاعاتی فراهم شود که به شناسایی مشکل، تصمیم‌گیری بهتر و اصلاح به‌موقع مسیر پروژه کمک کند.

مزایای استفاده از KPI در مدیریت پروژه

استفاده از شاخص‌های کلیدی عملکرد در مدیریت پروژه مزایای مهمی دارد:

  • تصمیم‌گیری مبتنی بر داده: کاهش اتکا به حدس و قضاوت شخصی.
  • شناسایی زودهنگام مشکلات: تشخیص انحراف‌ها، گلوگاه‌ها و روندهای نامطلوب.
  • افزایش تمرکز تیم: مشخص شدن اهداف و نتایج مهم پروژه.
  • گزارش شفاف‌تر به ذی‌نفعان: ارائه وضعیت پروژه با اعداد، نمودارها و داشبوردهای قابل فهم.
  • اقدام اصلاحی به‌موقع: امکان اصلاح زمان‌بندی، هزینه، محدوده یا تخصیص منابع پیش از جدی شدن مشکلات.

در نهایت، ارزش KPI زمانی مشخص می‌شود که اطلاعات آن به تصمیم‌گیری و اصلاح مسیر پروژه منجر شود.

چالش‌های رایج در اجرای KPI و راهکارهای آن

استفاده نادرست از KPIها می‌تواند نتیجه معکوس داشته باشد. مهم‌ترین چالش‌ها عبارت‌اند از:

  • مقاومت اعضای تیم: KPIها را به‌عنوان ابزار بهبود معرفی کنید، نه ابزار تنبیه.
  • تعداد زیاد شاخص‌ها: فقط KPIهایی را انتخاب کنید که مستقیماً با اهداف پروژه مرتبط هستند.
  • انتخاب KPI نامناسب: شاخصی را دنبال کنید که تغییر آن اطلاعات مفیدی درباره موفقیت پروژه ارائه دهد.
  • داده‌های نادرست یا ناقص: منبع داده، روش محاسبه و شیوه ثبت اطلاعات را استاندارد کنید.
  • تمرکز بیش از حد روی عدد: KPIها را در کنار شرایط واقعی پروژه تفسیر کنید.
  • به‌روز نکردن شاخص‌ها: با تغییر اهداف، محدوده یا اولویت‌های پروژه، KPIها را نیز بازبینی کنید.

در مجموع، اثربخشی KPIها بیشتر از تعداد آن‌ها به انتخاب درست، داده‌های معتبر و تفسیر صحیح بستگی دارد.

پایش KPIهای پروژه در بهتایم

برای پایش شاخص‌های کلیدی عملکرد در مدیریت پروژه، مهم است که داده‌های مربوط به زمان، پیشرفت، هزینه، منابع و وضعیت فعالیت‌ها در یک سیستم منظم ثبت و قابل تحلیل باشند.

در نرم افزار مدیریت پروژه بهتایم می‌توان بخشی از داده‌های مورد نیاز برای محاسبه و بررسی KPIهای پروژه را از اطلاعات ثبت‌شده در پروژه‌ها و فعالیت‌ها استخراج کرد.

پایش پیشرفت و زمان‌بندی

با ثبت تاریخ شروع، سررسید، وضعیت و پیشرفت فعالیت‌ها می‌توان شاخص‌هایی مانند:

  • نرخ تکمیل فعالیت‌ها
  • نرخ تکمیل به‌موقع
  • فعالیت‌های عقب‌افتاده
  • میزان تحقق نقاط عطف
  • انحراف از برنامه زمان‌بندی

را بررسی کرد.

همچنین نمودارهای پیشرفت و گانت به مدیر پروژه کمک می‌کنند وضعیت واقعی اجرا را در مقایسه با برنامه بهتر مشاهده کند.

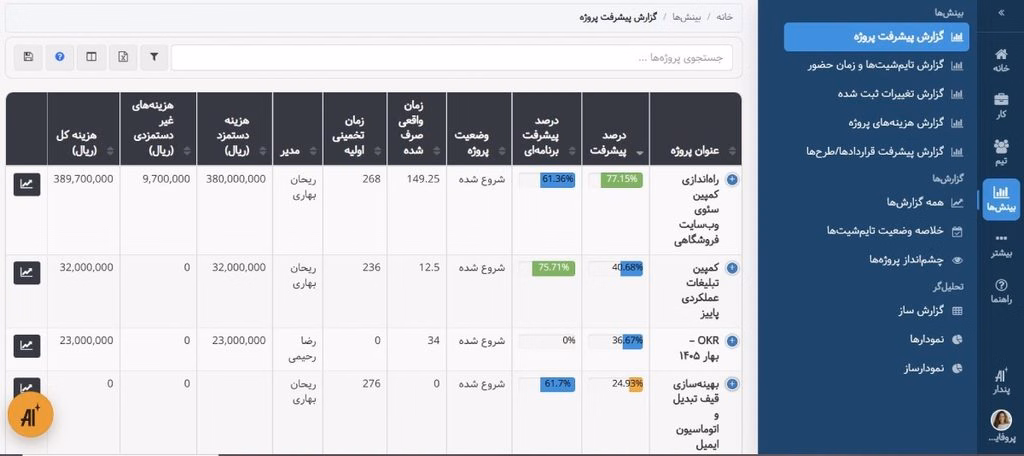

کاربرد نمودار پیشرفت پروژه در پایش شاخص کلیدی عملکرد در مدیریت پروژه
کاربرد نمودار پیشرفت پروژه در پایش KPI در مدیریت پروژه

مقایسه زمان تخمینی و زمان واقعی

در بهتایم می‌توان برای فعالیت‌ها زمان تخمینی ثبت کرد و زمان واقعی صرف‌شده را از طریق تایم‌شیت و ثبت کارکرد اعضای تیم به دست آورد.

مقایسه این دو مقدار به شناسایی:

  • تخمین‌های غیرواقعی
  • فعالیت‌های زمان‌بر
  • الگوهای تأخیر
  • تفاوت میان برنامه و اجرای واقعی

کمک می‌کند.

بررسی بار کاری و استفاده از منابع

اطلاعات مربوط به تخصیص فعالیت‌ها و زمان کاری اعضای تیم می‌تواند برای بررسی نحوه توزیع کار و میزان استفاده از ظرفیت افراد به کار رود.

این اطلاعات به مدیر پروژه کمک می‌کند اعضایی را که بیش از حد درگیر هستند یا ظرفیت استفاده‌نشده دارند شناسایی کند و تخصیص کار را متعادل‌تر انجام دهد.

پایش هزینه‌های پروژه

ثبت هزینه‌های پروژه و اطلاعات مربوط به زمان صرف‌شده می‌تواند دید دقیق‌تری از وضعیت مالی پروژه ایجاد کند.

با مقایسه هزینه‌های واقعی با برنامه و بودجه پروژه، مدیران می‌توانند انحرافات مالی را زودتر شناسایی کنند و درباره ادامه تخصیص منابع تصمیم دقیق‌تری بگیرند.

گزارش هزینه پروژه در بهتایم برای پایش شاخص کلیدی عملکرد در مدیریت پروژه
گزارش هزینه پروژه در بهتایم برای پایش KPI در مدیریت پروژه

استفاده از گزارش‌ها و داشبوردها

گزارش‌ها، نمودارها و داشبوردهای بهتایم کمک می‌کنند داده‌های پروژه فقط به‌صورت اطلاعات خام باقی نمانند و به تصویری قابل فهم از وضعیت پروژه تبدیل شوند.

مدیر پروژه می‌تواند با کنار هم قرار دادن داده‌های مربوط به پیشرفت، زمان، هزینه و منابع، روند تغییر KPIها را بررسی کند و در صورت مشاهده انحراف، اقدامات اصلاحی لازم را انجام دهد.

گزارش پیشرفت پروژه در بهتایم برای پایش شاخص کلیدی عملکرد در مدیریت پروژه
گزارش پیشرفت پروژه در بهتایم برای پایش KPI در مدیریت پروژه

همچنین پندار، دستیار هوشمند بهتایم، می‌تواند با تحلیل داده‌های پروژه به شناسایی وضعیت پروژه، ریسک‌ها، تأخیرها و مواردی که نیاز به توجه بیشتری دارند کمک کند و دسترسی به اطلاعات مدیریتی را ساده‌تر کند.

در نهایت، ارزش KPI زمانی بیشتر می‌شود که داده‌های آن به‌طور منظم ثبت شوند و مدیر پروژه بتواند از آن‌ها برای تشخیص انحراف، مقایسه عملکرد با برنامه و تصمیم‌گیری بهتر استفاده کند.

جمع‌بندی

شاخص‌های کلیدی عملکرد در مدیریت پروژه به مدیران کمک می‌کنند وضعیت واقعی پروژه را بر اساس داده ارزیابی کنند و انحراف‌های مربوط به زمان، هزینه، کیفیت، منابع و محدوده را زودتر شناسایی کنند.

نکته مهم، انتخاب تعداد زیادی شاخص نیست؛ بلکه انتخاب KPIهایی است که مستقیماً با اهداف پروژه ارتباط دارند و بتوان از نتایج آن‌ها برای تصمیم‌گیری و اصلاح مسیر استفاده کرد. پایش منظم این شاخص‌ها نیز باعث می‌شود مدیریت پروژه از حالت واکنشی به رویکردی دقیق‌تر و پیشگیرانه تبدیل شود.

اگر می‌خواهید شاخص‌های کلیدی عملکرد پروژه را بر اساس داده‌های واقعی زمان، پیشرفت، هزینه و عملکرد تیم پایش کنید، می‌توانید از امکانات گزارش‌گیری و داشبوردهای بهتایم استفاده کنید و وضعیت پروژه‌های خود را دقیق‌تر زیر نظر بگیرید.

بهتایم را امتحان کنید و مدیریت پروژه را با دیدی مبتنی بر داده پیش ببرید.
