آنالیز تأخیرات پروژه چیست؟ روش‌های تحلیل و مثال کاربردی

تأخیر در اجرای پروژه‌ها یکی از چالش‌های رایج مدیریت پروژه است که می‌تواند باعث افزایش هزینه‌ها، اختلال در برنامه زمان‌بندی و به تعویق افتادن تاریخ تکمیل پروژه شود. اما هر تأخیری لزوماً بر زمان پایان پروژه تأثیر نمی‌گذارد. برای تشخیص تأخیرات مؤثر و شناسایی دلایل آن‌ها، به آنالیز تأخیرات پروژه نیاز داریم.

آنالیز تأخیرات کمک می‌کند مشخص شود کدام فعالیت‌ها با تأخیر مواجه شده‌اند، چه عواملی باعث آن شده‌اند و این تأخیرات چه تأثیری بر زمان تکمیل پروژه داشته‌اند.

در این مقاله، با مفهوم آنالیز تأخیرات پروژه، انواع و روش‌های تحلیل آن، مراحل انجام کار و نحوه تهیه گزارش آشنا می‌شویم. همچنین با یک مثال کاربردی، نحوه محاسبه تأخیرات را بررسی می‌کنیم و به نقش نرم‌افزارهای مدیریت پروژه در شناسایی و کاهش تأخیرات می‌پردازیم.

آنالیز تأخیرات پروژه
تحلیل تأخیرات پروژه

آنالیز تأخیرات پروژه چیست؟

آنالیز تأخیرات پروژه (Project Delay Analysis) فرایندی است که طی آن علل، میزان و پیامدهای تأخیرات در اجرای پروژه شناسایی و بررسی می‌شوند. هدف از این تحلیل، مشخص کردن دلایل تأخیر، تأثیر آن بر زمان‌بندی و تاریخ تکمیل پروژه و در صورت نیاز، تعیین مسئولیت عوامل ایجادکننده تأخیر است.

تأخیرات پروژه ممکن است ناشی از عواملی مانند ضعف برنامه‌ریزی، کمبود منابع، مشکلات پیمانکار، تغییرات طراحی، شرایط نامساعد آب‌وهوایی یا رویدادهای خارج از کنترل تیم پروژه باشند.

نکته مهم این است که تأخیر در انجام یک فعالیت لزوماً به معنای تأخیر در تکمیل کل پروژه نیست. برای مثال، اگر فعالیتی سه روز دیرتر از برنامه به پایان برسد، اما دارای پنج روز شناوری زمانی باشد، این تأخیر ممکن است تأثیری بر تاریخ پایان پروژه نداشته باشد. به همین دلیل، در آنالیز تأخیرات باید روابط میان فعالیت‌ها و تأثیر آن‌ها بر مسیر بحرانی پروژه نیز بررسی شود.

تفاوت آنالیز تأخیرات با گزارش ساده تأخیرات در این است که گزارش تأخیر معمولاً مشخص می‌کند کدام فعالیت‌ها با تأخیر مواجه شده‌اند و چه میزان از برنامه عقب هستند؛ اما آنالیز تأخیرات یک گام فراتر می‌رود و علت تأخیر و تأثیر واقعی آن بر زمان تکمیل پروژه را بررسی می‌کند.

برای انجام این تحلیل از مدارکی مانند برنامه‌های زمان‌بندی اولیه و به‌روزشده، گزارش‌های پیشرفت، مکاتبات و سوابق اجرای پروژه استفاده می‌شود. همچنین، تأخیرات ممکن است بر اساس ماهیت و شرایط قرارداد به انواعی مانند تأخیرات مجاز، غیرمجاز و قابل جبران دسته‌بندی شوند.

نتایج آنالیز تأخیرات به مدیران پروژه کمک می‌کند برای اصلاح برنامه زمان‌بندی، کاهش آثار تأخیر و کنترل هزینه‌ها تصمیم‌گیری کنند. در پروژه‌های قراردادی نیز این نتایج می‌توانند مبنایی برای بررسی درخواست تمدید مدت قرارداد، مطالبات مالی و حل اختلافات میان کارفرما و پیمانکار باشند.

چرا آنالیز تأخیرات پروژه اهمیت دارد؟

آنالیز تأخیرات پروژه به مدیران، کارفرمایان و پیمانکاران کمک می‌کند دلایل عقب‌افتادگی پروژه از برنامه، پیامدهای آن و راهکارهای کاهش یا جبران تأخیرات را شناسایی کنند. اهمیت این تحلیل فقط به تعیین میزان تأخیر محدود نمی‌شود، بلکه نتایج آن در تصمیم‌گیری‌های مدیریتی و قراردادی نیز کاربرد دارد.

مهم‌ترین دلایل اهمیت آنالیز تأخیرات پروژه عبارت‌اند از:

  • شناسایی دلایل اصلی تأخیر: مشخص می‌شود عقب‌افتادگی پروژه ناشی از عواملی مانند ضعف برنامه‌ریزی، کمبود منابع، تغییرات طراحی یا شرایط خارج از کنترل تیم پروژه بوده است.
  • بررسی تأثیر بر زمان تکمیل پروژه: تحلیل تأخیرات نشان می‌دهد کدام تأخیرها بر مسیر بحرانی و تاریخ پایان پروژه تأثیر گذاشته‌اند و کدام تأخیرها در محدوده شناوری فعالیت‌ها قرار گرفته‌اند.
  • کنترل هزینه‌های اضافی: تأخیر ممکن است باعث افزایش هزینه نیروی انسانی، تجهیزات یا سایر هزینه‌های پروژه شود. شناسایی زودهنگام این آثار به کنترل هزینه‌ها کمک می‌کند.
  • مدیریت بهتر منابع: با شناسایی فعالیت‌های تأخیردار و عوامل ایجادکننده آن‌ها، می‌توان درباره تخصیص مجدد نیروها، تجهیزات یا تغییر اولویت فعالیت‌ها تصمیم‌گیری کرد.
  • بررسی مسئولیت‌ها و حل اختلافات قراردادی: مستندسازی علل و زمان وقوع تأخیرات، مبنایی برای بررسی مسئولیت کارفرما و پیمانکار، درخواست تمدید مدت قرارداد و رسیدگی به مطالبات مالی فراهم می‌کند.
  • بهبود برنامه‌ریزی پروژه‌های آینده: شناخت علل تأخیرات گذشته به مدیران کمک می‌کند در پروژه‌های بعدی برنامه‌های واقع‌بینانه‌تری تهیه کنند و ریسک‌های مشابه را کاهش دهند.

در مجموع، آنالیز تأخیرات پروژه فقط ابزاری برای بررسی مشکلات گذشته نیست؛ بلکه به تصمیم‌گیری بهتر، کاهش آثار تأخیرات جاری و پیشگیری از مشکلات مشابه در آینده نیز کمک می‌کند.

مهم‌ترین دلایل تأخیر در پروژه‌ها

تأخیر در اجرای پروژه‌ها می‌تواند دلایل مختلفی داشته باشد؛ از مشکلات برنامه‌ریزی و کمبود منابع گرفته تا تغییرات خواسته‌های کارفرما و عوامل خارج از کنترل تیم پروژه. شناسایی این عوامل، اولین گام برای بررسی ریشه مشکلات و انجام آنالیز تأخیرات پروژه است.

مهم‌ترین دلایل تأخیر در پروژه‌ها عبارت‌اند از:

۱. عوامل مرتبط با کارفرما

برخی تأخیرات به تصمیم‌ها یا اقدامات کارفرما مربوط می‌شوند. برای مثال:

  • تأخیر در تأیید نقشه‌ها، طرح‌ها یا مدارک پروژه
  • تأخیر در پرداخت صورت‌وضعیت‌ها و تأمین منابع مالی
  • تغییر مکرر نیازمندی‌ها یا درخواست‌های پروژه
  • تأخیر در تحویل زمین، محل اجرا یا اطلاعات موردنیاز

۲. عوامل مرتبط با پیمانکار و تیم اجرایی

ضعف در برنامه‌ریزی، سازمان‌دهی یا اجرای فعالیت‌ها نیز می‌تواند باعث عقب‌افتادگی پروژه شود. از جمله:

  • تهیه برنامه زمان‌بندی غیرواقع‌بینانه
  • ضعف در هماهنگی میان تیم‌ها و پیمانکاران جزء
  • تأخیر در شروع یا اجرای فعالیت‌ها
  • اشتباهات اجرایی و نیاز به دوباره‌کاری
  • مدیریت نامناسب فعالیت‌ها و اولویت‌ها

۳. کمبود یا مدیریت نامناسب منابع

نبود منابع کافی یا تخصیص نامناسب آن‌ها می‌تواند اجرای فعالیت‌های پروژه را مختل کند. مهم‌ترین نمونه‌ها عبارت‌اند از:

  • کمبود نیروی انسانی متخصص
  • تأخیر در تأمین مصالح و تجهیزات
  • خرابی ماشین‌آلات یا تجهیزات
  • تخصیص هم‌زمان منابع محدود به چند فعالیت
  • برآورد نادرست زمان و ظرفیت کاری اعضای تیم

۴. تغییرات محدوده و طراحی پروژه

تغییر در محدوده کار یا مشخصات فنی پروژه ممکن است فعالیت‌های جدیدی ایجاد کند یا باعث اصلاح کارهای انجام‌شده شود.

برای مثال، تغییر نقشه‌های اجرایی در میانه پروژه ساختمانی می‌تواند بر زمان تأمین مصالح، اجرای فعالیت‌های وابسته و تاریخ تکمیل پروژه تأثیر بگذارد.

۵. عوامل خارجی و پیش‌بینی‌نشده

برخی تأخیرات نیز ناشی از شرایطی هستند که خارج از کنترل مستقیم کارفرما و پیمانکار قرار دارند؛ مانند:

  • شرایط نامساعد آب‌وهوایی و حوادث طبیعی
  • تغییر قوانین و مقررات
  • مشکلات حمل‌ونقل و زنجیره تأمین
  • اعتصابات و محدودیت‌های نیروی کار
  • قطعی برق، بحران‌های اقتصادی یا محدودیت‌های زیرساختی

نکته مهم: شناسایی علت تأخیر به‌تنهایی نشان نمی‌دهد که چه کسی مسئول آن است یا چه میزان تأخیر در کل پروژه ایجاد شده است. برای مثال، تأخیر در تأمین مصالح ممکن است ناشی از عملکرد پیمانکار، تصمیم کارفرما یا یک عامل خارجی باشد. تعیین مسئولیت و بررسی تأثیر واقعی این رویداد بر تاریخ پایان پروژه، به آنالیز دقیق‌تر و بررسی شرایط قرارداد نیاز دارد.

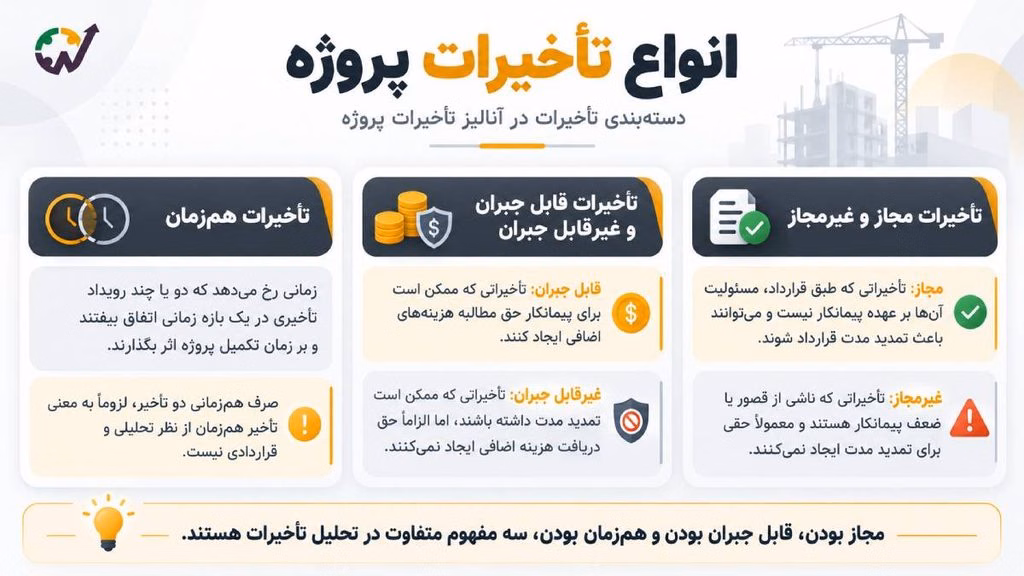

انواع تأخیرات پروژه

در آنالیز تأخیرات پروژه، تأخیرها بر اساس علت وقوع، مسئولیت طرفین، امکان جبران خسارت و زمان وقوع دسته‌بندی می‌شوند. این طبقه‌بندی کمک می‌کند مشخص شود هر تأخیر چه تأثیری بر پروژه دارد و آیا می‌تواند مبنایی برای تمدید مدت قرارداد یا مطالبه هزینه‌های اضافی باشد.

انواع تأخیرات پروژه
انواع تأخیرات پروژه

۱. تأخیرات مجاز و غیرمجاز

یکی از مهم‌ترین دسته‌بندی‌ها، تفکیک تأخیرات مجاز (Excusable Delays) از تأخیرات غیرمجاز (Non-Excusable Delays) است.

تأخیرات مجاز: تأخیراتی هستند که طبق شرایط قرارداد، مسئولیت آن‌ها بر عهده پیمانکار نیست و ممکن است به او حق درخواست تمدید مدت قرارداد بدهند.

برای مثال، اگر کارفرما محل اجرای پروژه را دیرتر از موعد مقرر تحویل دهد و این موضوع باعث تأخیر در تکمیل پروژه شود، ممکن است تأخیر ایجادشده مجاز شناخته شود.

تأخیرات غیرمجاز: تأخیراتی هستند که مسئولیت آن‌ها طبق قرارداد بر عهده پیمانکار است و معمولاً حقی برای تمدید مدت قرارداد ایجاد نمی‌کنند.

برای مثال، اگر پیمانکار به دلیل ضعف در برنامه‌ریزی یا تأمین نکردن به‌موقع تجهیزات، اجرای فعالیت‌های پروژه را به تأخیر بیندازد، این تأخیر ممکن است غیرمجاز محسوب شود.

۲. تأخیرات قابل جبران و غیرقابل جبران

این دسته‌بندی مشخص می‌کند آیا طرف متضرر می‌تواند بابت تأخیر، هزینه‌های اضافی یا خسارت مطالبه کند یا خیر.

تأخیرات قابل جبران (Compensable Delays): تأخیراتی هستند که طبق قرارداد و شرایط مربوط، ممکن است به پیمانکار حق مطالبه هزینه‌های اضافی بدهند.

برای مثال، اگر کارفرما در تأیید نقشه‌های اجرایی تأخیر کند و پیمانکار ناچار شود تجهیزات و نیروی انسانی خود را مدت بیشتری در کارگاه نگه دارد، ممکن است بتواند هزینه‌های ناشی از این تأخیر را مطالبه کند.

تأخیرات غیرقابل جبران (Non-Compensable Delays): تأخیراتی هستند که بابت آن‌ها حق دریافت هزینه اضافی وجود ندارد، حتی اگر در برخی شرایط تمدید مدت قرارداد مجاز باشد.

برای مثال، وقوع سیل غیرقابل پیش‌بینی ممکن است طبق قرارداد، دلیل موجهی برای تمدید مدت پروژه باشد، اما الزاماً به پیمانکار حق دریافت هزینه اضافی نمی‌دهد.

بنابراین، هر تأخیر مجازی لزوماً قابل جبران مالی نیست. ممکن است پیمانکار حق تمدید مدت قرارداد داشته باشد، اما نتواند هزینه‌های ناشی از تأخیر را مطالبه کند.

۳. تأخیرات هم‌زمان (Concurrent Delays)

تأخیرات هم‌زمان زمانی رخ می‌دهند که دو یا چند رویداد تأخیری در یک بازه زمانی اتفاق بیفتند و بر زمان تکمیل پروژه تأثیر بگذارند.

برای مثال، فرض کنید در یک پروژه ساختمانی:

  • کارفرما در تحویل نقشه‌های اجرایی تأخیر کرده است.
  • هم‌زمان، پیمانکار نیز نتوانسته تجهیزات موردنیاز اجرای پروژه را به‌موقع تأمین کند.

اگر هر دو رویداد بر فعالیت‌های تعیین‌کننده تاریخ پایان پروژه تأثیر داشته باشند، ممکن است با تأخیرات هم‌زمان مواجه باشیم.

تحلیل این نوع تأخیرات پیچیده‌تر است؛ زیرا باید مشخص شود هر رویداد چه اثری بر مسیر بحرانی و تاریخ تکمیل پروژه داشته است و مسئولیت تأخیر چگونه باید بررسی شود.

نکته مهم: صرف وقوع دو تأخیر در یک بازه زمانی، به معنای تأخیر هم‌زمان از نظر تحلیل قراردادی نیست. باید تأثیر واقعی هر رویداد بر زمان تکمیل پروژه و شرایط قرارداد نیز بررسی شود.

مراحل آنالیز تأخیرات پروژه

برای آنالیز تأخیرات پروژه، تنها دانستن اینکه کدام فعالیت‌ها با تأخیر مواجه شده‌اند کافی نیست؛ بلکه باید مشخص شود این تأخیرات چرا رخ داده‌اند و چه تأثیری بر زمان تکمیل پروژه داشته‌اند.

برای انجام یک تحلیل دقیق و مستند، می‌توان مراحل زیر را دنبال کرد:

۱. شناسایی و مستندسازی رویدادهای تأخیر

اولین مرحله، شناسایی رویدادهایی است که باعث اختلال در اجرای فعالیت‌های پروژه شده‌اند. این رویدادها ممکن است شامل تأخیر در تأمین مصالح، تغییر نقشه‌ها، کمبود نیروی انسانی یا توقف عملیات اجرایی باشند.

برای هر رویداد، اطلاعاتی مانند تاریخ شروع و پایان، فعالیت‌های تحت تأثیر، شرح اتفاق و مدارک مرتبط باید ثبت شود.

گزارش‌های روزانه، صورت‌جلسات، مکاتبات و گزارش‌های پیشرفت از مهم‌ترین منابع شناسایی و مستندسازی تأخیرات هستند.

۲. بررسی برنامه زمان‌بندی و وضعیت واقعی پروژه

در این مرحله، برنامه زمان‌بندی اولیه (As-Planned) و برنامه‌های به‌روزشده با اطلاعات واقعی اجرای پروژه (As-Built) مقایسه می‌شوند.

این مقایسه کمک می‌کند مشخص شود:

  • کدام فعالیت‌ها دیرتر از زمان برنامه‌ریزی‌شده شروع یا تمام شده‌اند؟
  • چه فعالیت‌هایی طبق برنامه پیش رفته‌اند؟
  • چه تغییراتی در توالی یا مدت اجرای فعالیت‌ها رخ داده است؟
  • پروژه در زمان وقوع هر تأخیر چه وضعیتی داشته است؟

هدف این مرحله، شناسایی اختلاف میان برنامه و عملکرد واقعی و فراهم کردن اطلاعات لازم برای بررسی آثار تأخیرات است.

۳. شناسایی فعالیت‌های تأثیرپذیرفته و مسیر بحرانی

هر تأخیر در یک فعالیت لزوماً باعث تأخیر در کل پروژه نمی‌شود. بنابراین، باید روابط وابستگی فعالیت‌ها، میزان شناوری زمانی و مسیر بحرانی پروژه بررسی شود.

برای مثال، اگر فعالیتی چهار روز تأخیر داشته باشد، اما دارای شش روز شناوری زمانی باشد، ممکن است این تأخیر بر تاریخ پایان پروژه تأثیری نگذارد.

در مقابل، تأخیر در یک فعالیت بحرانی می‌تواند تاریخ تکمیل پروژه را به تعویق بیندازد.

همچنین باید توجه داشت که مسیر بحرانی ممکن است در طول اجرای پروژه تغییر کند. به همین دلیل، بررسی مسیر بحرانی باید بر اساس وضعیت و برنامه زمان‌بندی معتبر در دوره موردنظر انجام شود.

۴. محاسبه تأثیر تأخیر بر تاریخ پایان پروژه

پس از شناسایی فعالیت‌های تأثیرپذیرفته، باید مشخص شود هر رویداد چه میزان تأخیر در تاریخ تکمیل پروژه ایجاد کرده است.

برای این کار، بسته به روش تحلیل انتخاب‌شده، تأثیر رویدادهای تأخیری بر برنامه زمان‌بندی بررسی و تاریخ پایان پروژه محاسبه می‌شود.

برای مثال، فرض کنید یک پروژه قرار بوده در پایان شهریور تکمیل شود، اما تأخیر در چند فعالیت باعث شده تاریخ پایان پیش‌بینی‌شده به ۱۵ مهر منتقل شود.

در این حالت، تأخیر پیش‌بینی‌شده در پایان پروژه ۱۵ روز تقویمی است؛ اما برای تعیین سهم هر رویداد باید آثار آن بر مسیر بحرانی، تأخیرات هم‌زمان و اقدامات جبرانی نیز بررسی شوند.

نکته مهم: مجموع مدت تأخیر فعالیت‌ها لزوماً برابر با تأخیر کل پروژه نیست؛ زیرا برخی تأخیرات ممکن است هم‌زمان رخ دهند یا در محدوده شناوری فعالیت‌ها قرار بگیرند.

۵. تعیین علل و مسئولیت‌ها و تهیه گزارش

در مرحله پایانی، نتایج تحلیل جمع‌بندی می‌شوند تا علت تأخیرات، میزان تأثیر آن‌ها بر زمان پروژه و در صورت نیاز، مسئولیت طرف‌های درگیر مشخص شود.

تعیین مسئولیت‌ها باید با توجه به مدارک، شرایط قرارداد و نتایج تحلیل زمان‌بندی انجام شود.

در نهایت، گزارشی تهیه می‌شود که معمولاً شامل موارد زیر است:

  • شرح رویدادهای تأخیر و زمان وقوع آن‌ها
  • مدارک و مستندات مرتبط
  • روش مورد استفاده برای آنالیز تأخیرات
  • تأثیر تأخیرات بر فعالیت‌ها و تاریخ پایان پروژه
  • علل تأخیر و مسئولیت‌های احتمالی
  • اقدامات پیشنهادی برای کاهش یا جبران تأخیرات

این گزارش می‌تواند مبنایی برای اصلاح برنامه زمان‌بندی، تصمیم‌گیری مدیریتی و در پروژه‌های قراردادی، بررسی درخواست تمدید مدت یا تهیه لایحه تأخیرات باشد.

روش‌های آنالیز تأخیرات پروژه

روش‌های مختلفی برای آنالیز تأخیرات پروژه وجود دارد. هر روش با رویکرد متفاوتی، میزان تأخیر و تأثیر آن بر برنامه زمان‌بندی را بررسی می‌کند.

انتخاب روش مناسب به عواملی مانند نوع و پیچیدگی پروژه، مدارک موجود، زمان انجام تحلیل و هدف از بررسی تأخیرات بستگی دارد.

۱. روش مقایسه برنامه اولیه و عملکرد واقعی (As-Planned vs. As-Built)

در این روش، برنامه زمان‌بندی اولیه پروژه با آنچه واقعاً اجرا شده است مقایسه می‌شود تا اختلاف میان زمان‌بندی برنامه‌ای و واقعی مشخص شود.

برای مثال، اگر قرار بوده پروژه‌ای در ۱۰ ماه تکمیل شود، اما اجرای آن ۱۲ ماه طول کشیده باشد، این روش اختلاف دوماهه میان برنامه اولیه و عملکرد واقعی را نشان می‌دهد.

مزیت اصلی این روش، سادگی آن است. بااین‌حال، مقایسه کلی برنامه اولیه و واقعی به‌تنهایی نمی‌تواند سهم هر رویداد در تأخیر پروژه را با دقت مشخص کند؛ به‌ویژه زمانی که مسیر بحرانی در طول اجرای پروژه تغییر کرده باشد.

۲. روش اعمال تأخیر بر برنامه اولیه (Impacted As-Planned)

در این روش، رویدادهای تأخیری شناسایی‌شده به برنامه زمان‌بندی اولیه اضافه می‌شوند. سپس برنامه دوباره محاسبه می‌شود تا تأثیر این رویدادها بر تاریخ پایان پروژه مشخص شود.

برای مثال، فرض کنید تأخیر در تحویل نقشه‌ها باعث شده اجرای یک فعالیت ۱۵ روز دیرتر آغاز شود. با اعمال این تأخیر در برنامه اولیه، می‌توان بررسی کرد که تاریخ پایان پیش‌بینی‌شده پروژه چه تغییری می‌کند.

این روش برای برآورد اثر احتمالی تأخیرات بر برنامه اولیه کاربرد دارد، اما ممکن است تغییرات واقعی زمان‌بندی و روند اجرای پروژه را به‌طور کامل در نظر نگیرد.

۳. روش تحلیل تأثیر زمان (Time Impact Analysis)

در روش تحلیل تأثیر زمان یا TIA، تأثیر یک رویداد تأخیری بر برنامه زمان‌بندی معتبر در زمان وقوع آن بررسی می‌شود.

برای این کار، رویداد تأخیری به برنامه اضافه شده و برنامه دوباره محاسبه می‌شود تا مشخص شود تاریخ پایان پیش‌بینی‌شده پروژه چقدر تغییر می‌کند.

برای مثال، اگر در میانه اجرای پروژه، کارفرما درخواست تغییری در طراحی بدهد، می‌توان با استفاده از این روش بررسی کرد که تغییر موردنظر چه تأثیری بر فعالیت‌های باقی‌مانده و تاریخ تکمیل پروژه خواهد داشت.

مزیت اصلی این روش، امکان ارزیابی آثار احتمالی تأخیر در زمان اجرای پروژه است. البته برای دستیابی به نتیجه قابل‌اعتماد، وجود برنامه زمان‌بندی دقیق و به‌روز اهمیت زیادی دارد.

۴. روش تحلیل پنجره‌ای (Windows Analysis)

در روش تحلیل پنجره‌ای، مدت اجرای پروژه به چند دوره زمانی یا «پنجره» تقسیم می‌شود. سپس وضعیت برنامه زمان‌بندی، مسیر بحرانی و تأخیرات هر دوره به‌صورت جداگانه بررسی می‌شوند.

برای مثال، در یک پروژه ۱۲ماهه می‌توان زمان اجرای پروژه را به چهار دوره سه‌ماهه تقسیم کرد و بررسی کرد که در هر دوره چه تأخیراتی رخ داده و چگونه بر تاریخ پایان پروژه تأثیر گذاشته‌اند.

این روش به‌ویژه برای پروژه‌های طولانی و پیچیده مناسب است؛ زیرا مسیر بحرانی و شرایط اجرای پروژه ممکن است در طول زمان تغییر کنند.

مزیت اصلی روش تحلیل پنجره‌ای، بررسی تأخیرات در دوره‌های مختلف به‌جای تحلیل یک‌جای کل پروژه است. بااین‌حال، اجرای دقیق آن به سوابق قابل‌اعتماد پیشرفت و برنامه‌های زمان‌بندی نیاز دارد.

۵. روش حذف تأخیرات از برنامه واقعی (Collapsed As-Built)

در این روش، برنامه زمان‌بندی واقعی پروژه مبنای تحلیل قرار می‌گیرد. سپس رویدادهای تأخیری موردنظر از برنامه حذف می‌شوند تا مشخص شود اگر این تأخیرات رخ نمی‌دادند، پروژه چه زمانی می‌توانست تکمیل شود.

برای مثال، فرض کنید پروژه‌ای در ۱۴ ماه تکمیل شده است. با حذف آثار یک رویداد تأخیری مشخص و محاسبه مجدد برنامه، ممکن است تاریخ پایان فرضی پروژه به ماه سیزدهم تغییر کند.

در این حالت، می‌توان برآورد کرد که رویداد موردنظر چه تأثیری بر مدت اجرای پروژه داشته است.

این روش برای بررسی تأثیر تأخیرات پس از اجرای پروژه کاربرد دارد، اما نتیجه آن به دقت اطلاعات واقعی و اعتبار فرضیات استفاده‌شده در حذف تأخیرات بستگی دارد.

مقایسه روش‌های آنالیز تأخیرات پروژه

روشویژگی اصلیکاربرد
مقایسه برنامه‌ای و واقعیبررسی اختلاف برنامه اولیه و اجراشناسایی انحراف کلی
اعمال تأخیر بر برنامه اولیهافزودن رویدادهای تأخیری به برنامه اولیهبرآورد اثر تأخیرات
تحلیل تأثیر زمانبررسی اثر تأخیر بر برنامه معتبر زمان وقوعارزیابی آثار تأخیر حین اجرا
تحلیل پنجره‌ایبررسی تأخیرات در دوره‌های زمانی مختلفتحلیل تأخیرات پروژه‌های پیچیده
حذف تأخیرات از برنامه واقعیحذف فرضی رویدادهای تأخیری از برنامه اجراشدهبرآورد آثار تأخیر پس از وقوع
روش‌های آنالیز تأخیرات پروژه

هیچ‌یک از این روش‌ها برای تمام پروژه‌ها بهترین انتخاب نیستند. روش مناسب باید با توجه به هدف تحلیل، کیفیت اطلاعات موجود و شرایط پروژه انتخاب شود.

نقش مسیر بحرانی در آنالیز تأخیرات پروژه

یکی از مهم‌ترین موضوعات در آنالیز تأخیرات پروژه، بررسی تأثیر تأخیر فعالیت‌ها بر مسیر بحرانی (Critical Path) است. مسیر بحرانی، توالی فعالیت‌هایی است که مدت اجرای آن‌ها، تاریخ زودترین پایان پروژه را تعیین می‌کند. تأخیر در این فعالیت‌ها، در صورتی که با اقدامات جبرانی خنثی نشود، می‌تواند تاریخ تکمیل پروژه را به تعویق بیندازد.

بااین‌حال، هر فعالیتی که دیرتر از برنامه انجام شود، لزوماً باعث تأخیر در کل پروژه نمی‌شود. برای تشخیص این موضوع باید میزان شناوری زمانی (Float) فعالیت‌ها نیز بررسی شود.

شناوری زمانی نشان می‌دهد یک فعالیت تا چه اندازه می‌تواند به تأخیر بیفتد، بدون اینکه تاریخ پایان پروژه تغییر کند؛ البته برای بررسی تأثیر بر پایان کل پروژه باید شناوری کل (Total Float) را در نظر گرفت.

برای مثال، فرض کنید دو فعالیت در یک پروژه با تأخیر مواجه شده‌اند:

  • فعالیت اول: در مسیر بحرانی قرار دارد و پنج روز دیرتر از برنامه تکمیل می‌شود. اگر این تأخیر جبران نشود و شرایط دیگر ثابت بماند، تاریخ پایان پروژه نیز ممکن است پنج روز عقب بیفتد.
  • فعالیت دوم: شش روز شناوری کل دارد و چهار روز تأخیر داشته است. در این حالت، با فرض ثابت بودن سایر شرایط، تأخیر فعالیت در محدوده شناوری آن قرار می‌گیرد و تاریخ پایان پروژه تغییر نمی‌کند.

آیا مسیر بحرانی در طول پروژه تغییر می‌کند؟

مسیر بحرانی همیشه ثابت نیست. تغییر در مدت فعالیت‌ها، روابط وابستگی، تخصیص منابع یا تأخیرات اجرایی می‌تواند باعث شود فعالیت‌هایی که قبلاً بحرانی نبودند، به مسیر بحرانی تبدیل شوند.

برای مثال، اگر فعالیتی شش روز شناوری داشته باشد، اما هشت روز به تأخیر بیفتد، ممکن است مسیر مربوط به آن به مسیر بحرانی جدید پروژه تبدیل شود و بر تاریخ تکمیل تأثیر بگذارد.

به همین دلیل، در آنالیز تأخیرات نباید فقط مسیر بحرانی برنامه اولیه بررسی شود. لازم است مسیر بحرانی بر اساس برنامه زمان‌بندی معتبر و وضعیت واقعی پروژه در زمان وقوع تأخیر نیز تحلیل شود.

این بررسی کمک می‌کند تأخیرهایی که واقعاً بر تاریخ پایان پروژه تأثیر گذاشته‌اند از تأخیرهایی که تنها باعث عقب‌افتادگی برخی فعالیت‌ها شده‌اند، تفکیک شوند.

مثال کاربردی آنالیز تأخیرات پروژه

برای درک بهتر نحوه آنالیز تأخیرات پروژه، فرض کنید یک پروژه ساختمانی شامل پنج فعالیت است. این فعالیت‌ها به یکدیگر وابسته‌اند و تأخیر در بعضی از آن‌ها می‌تواند بر زمان تکمیل پروژه تأثیر بگذارد.

برنامه اولیه و عملکرد واقعی پروژه به شکل زیر است:

فعالیتپیش‌نیازمدت برنامه‌ایمدت واقعیافزایش مدت اجرا
A: آماده‌سازی زمینندارد۳ روز۳ روز۰ روز
B: اجرای فونداسیونA۵ روز۸ روز۳ روز
C: تأمین تجهیزاتA۷ روز۹ روز۲ روز
D: نصب تجهیزاتB و C۴ روز۴ روز۰ روز
E: آزمایش و تحویلD۲ روز۲ روز۰ روز

فرض می‌کنیم تمام روابط از نوع پایان به شروع (FS) هستند، فعالیت‌ها بدون وقفه اجرا می‌شوند و محدودیت منابع یا روز غیرکاری وجود ندارد.

مثال کاربردی آنالیز تأخیرات پروژه
مثال کاربردی آنالیز تأخیرات پروژه

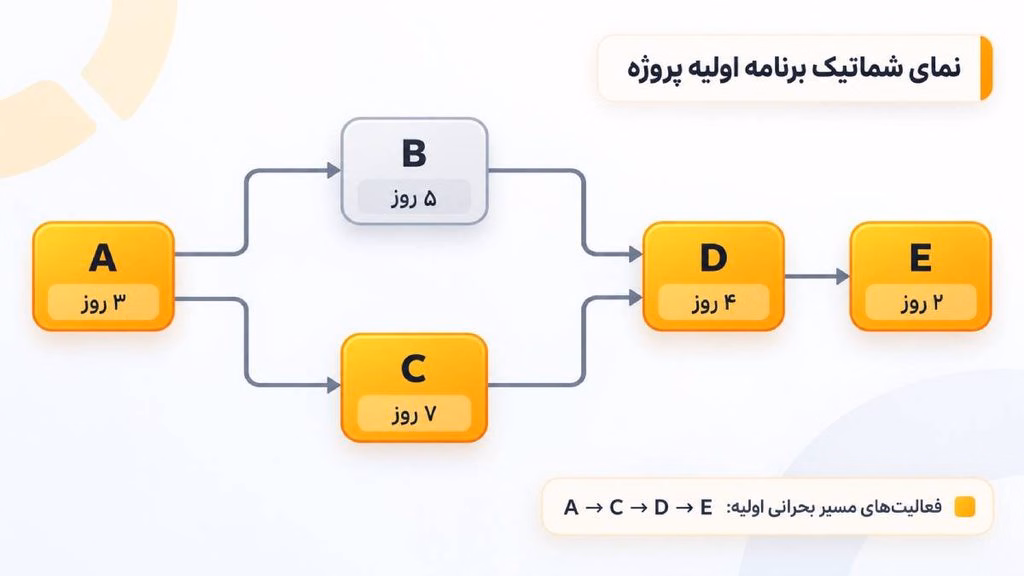

۱. بررسی برنامه زمان‌بندی اولیه

در برنامه اولیه، پس از پایان فعالیت A، فعالیت‌های B و C به‌صورت هم‌زمان آغاز می‌شوند. فعالیت D تنها زمانی می‌تواند شروع شود که هر دو فعالیت B و C تکمیل شده باشند.

بنابراین، دو مسیر برای تکمیل پروژه وجود دارد:

  • مسیر اول: E ← D ← B ← A، با مدت ۱۴ روز
  • مسیر دوم: E ← D ← C ← A، با مدت ۱۶ روز

ازآنجاکه مسیر دوم طولانی‌تر است، مسیر E ← D ← C ← A مسیر بحرانی پروژه محسوب می‌شود.

در نتیجه، مدت برنامه‌ریزی‌شده تکمیل پروژه ۱۶ روز است و فعالیت B نیز دو روز شناوری زمانی دارد.

۲. بررسی تأخیرات واقعی

در زمان اجرای پروژه، دو فعالیت با افزایش مدت اجرا مواجه شده‌اند:

  • فعالیت B به‌جای ۵ روز، در ۸ روز تکمیل شده است؛ یعنی ۳ روز افزایش مدت داشته است.
  • فعالیت C به‌جای ۷ روز، در ۹ روز تکمیل شده است؛ یعنی ۲ روز افزایش مدت داشته است.

با توجه به این تغییرات، مدت مسیرهای پروژه دوباره محاسبه می‌شود:

  • مسیر اول: ۳ + ۸ + ۴ + ۲ = ۱۷ روز
  • مسیر دوم: ۳ + ۹ + ۴ + ۲ = ۱۸ روز

بنابراین، مدت واقعی اجرای پروژه ۱۸ روز بوده است.

۳. محاسبه تأخیر کل پروژه

مدت برنامه‌ریزی‌شده پروژه ۱۶ روز و مدت واقعی آن ۱۸ روز بوده است.

تأخیر کل پروژه:

۱۸ − ۱۶ = ۲ روز

نکته مهم این است که مجموع افزایش مدت فعالیت‌های B و C برابر با ۵ روز است، اما پروژه تنها ۲ روز دیرتر از برنامه تکمیل شده است.

دلیل این تفاوت آن است که فعالیت‌های B و C به‌صورت موازی اجرا شده‌اند و فعالیت B در برنامه اولیه دو روز شناوری داشته است. بنابراین، افزایش مدت این دو فعالیت را نمی‌توان مستقیماً با یکدیگر جمع کرد.

۴. نتیجه آنالیز تأخیرات

این مثال نشان می‌دهد که برای آنالیز تأخیرات پروژه، تنها بررسی اختلاف زمان برنامه‌ای و واقعی فعالیت‌ها کافی نیست. باید روابط وابستگی، شناوری زمانی و مسیر بحرانی نیز در نظر گرفته شوند.

در این پروژه، افزایش مدت اجرای فعالیت C باعث طولانی‌تر شدن مسیر بحرانی شده است. بااین‌حال، برای تعیین علت تأخیر و مسئولیت آن، باید مستندات اجرایی و رویدادهای مؤثر بر فعالیت‌ها نیز بررسی شوند.

لایحه تأخیرات پروژه چیست؟

لایحه تأخیرات پروژه سندی است که معمولاً پیمانکار برای توضیح و مستندسازی دلایل تأخیرات پروژه و درخواست تمدید مدت قرارداد یا مطالبه هزینه‌های ناشی از تأخیر تهیه می‌کند.

تفاوت لایحه تأخیرات با گزارش آنالیز تأخیرات در هدف آن‌هاست. گزارش آنالیز تأخیرات بر شناسایی علل، محاسبه میزان تأخیر و بررسی تأثیر آن بر زمان تکمیل پروژه تمرکز دارد؛ اما لایحه تأخیرات از نتایج این تحلیل و سایر مستندات برای توجیه درخواست‌های قراردادی استفاده می‌کند.

برای تهیه لایحه تأخیرات معمولاً به مدارک زیر نیاز است:

  • قرارداد و اسناد مرتبط با تعهدات طرفین
  • برنامه زمان‌بندی اولیه و برنامه‌های به‌روزشده
  • گزارش‌های پیشرفت و گزارش‌های روزانه پروژه
  • مکاتبات، صورت‌جلسات و دستورکارهای مرتبط با تأخیرات
  • گزارش آنالیز تأخیرات و مستندات مربوط به آثار زمانی و مالی آن‌ها

لایحه تأخیرات به کارفرما یا مرجع رسیدگی کمک می‌کند دلایل درخواست تمدید مدت قرارداد و در صورت وجود شرایط قانونی و قراردادی، مطالبات مالی پیمانکار را بررسی کند.

نکته مهم: وقوع تأخیر به‌تنهایی به معنای تأیید لایحه یا استحقاق پیمانکار برای تمدید مدت و دریافت خسارت نیست؛ بلکه این موضوع به علت تأخیر، تأثیر آن بر زمان تکمیل، مدارک موجود و شرایط قرارداد بستگی دارد.

نقش نرم‌افزار مدیریت پروژه در شناسایی و بررسی تأخیرات

برای آنالیز تأخیرات پروژه، دسترسی به اطلاعات دقیق و به‌روز درباره برنامه زمان‌بندی، پیشرفت واقعی فعالیت‌ها، منابع و هزینه‌ها اهمیت زیادی دارد. جمع‌آوری و بررسی این اطلاعات به‌صورت دستی، به‌خصوص در پروژه‌های بزرگ، می‌تواند زمان‌بر و دشوار باشد.

استفاده از نرم‌افزار مدیریت پروژه بهتایم به مدیران پروژه کمک می‌کند اطلاعات مربوط به برنامه‌ریزی و اجرای فعالیت‌ها را در یک محیط یکپارچه ثبت و بررسی کنند و تأخیرات احتمالی را زودتر شناسایی کنند.

برخی از امکانات بهتایم که در بررسی تأخیرات کاربرد دارند عبارت‌اند از:

امکان بهتایمکاربرد در بررسی تأخیرات پروژه
نمودار گانتنمایش زمان‌بندی فعالیت‌ها و بررسی وضعیت اجرای آن‌ها
روابط وابستگی فعالیت‌هاشناسایی فعالیت‌های وابسته و بررسی اثر احتمالی تأخیر یک فعالیت بر سایر فعالیت‌ها
مسیر بحرانیشناسایی فعالیت‌هایی که می‌توانند بر تاریخ تکمیل پروژه تأثیر بگذارند
گزارش پیشرفت پروژهمقایسه پیشرفت برنامه‌ای و واقعی و شناسایی انحراف از برنامه
تایم‌شیتثبت و بررسی زمان واقعی صرف‌شده برای فعالیت‌ها
گزارش‌ها و داشبوردهای مدیریتیبررسی وضعیت فعالیت‌ها، هزینه‌ها، بار کاری اعضای تیم و شاخص‌های مرتبط با پیشرفت پروژه

بررسی تأخیرات با نمودار گانت و روابط وابستگی

در بهتایم می‌توان با استفاده از نمودار گانت، زمان‌بندی فعالیت‌ها و روابط وابستگی میان آن‌ها را مشاهده و بررسی کرد. این روابط کمک می‌کنند مشخص شود تأخیر یک فعالیت ممکن است اجرای کدام فعالیت‌های دیگر را تحت تأثیر قرار دهد.

همچنین، با بررسی مسیر بحرانی می‌توان فعالیت‌هایی را شناسایی کرد که تأخیر آن‌ها ممکن است تاریخ پایان پروژه را تغییر دهد. این اطلاعات به مدیر پروژه کمک می‌کند فعالیت‌های حساس‌تر را در اولویت قرار دهد و اقدامات اصلاحی مناسب‌تری انجام دهد.

گانت چارت بهتایم برای آنالیز تأخیرات پروژه
گانت چارت بهتایم برای تحلیل تأخیرات پروژه

فعالیت‌های روی مسیر بحرانی در گانت چارت بهتایم با رنگ قرمز نمایش داده می‌شوند.

مدیریت منابع برای کاهش تأخیرات پروژه

یکی از دلایل تأخیر در پروژه‌ها، تخصیص نامناسب فعالیت‌ها به اعضای تیم است. برای مثال، ممکن است برخی کارکنان بیش از ظرفیت خود کار داشته باشند، درحالی‌که سایر اعضای تیم زمان آزاد کافی دارند.

در بهتایم می‌توان بار کاری و زمان آزاد کاربران را بررسی کرد و در صورت نیاز، تخصیص فعالیت‌ها را تغییر داد. این کار به ایجاد تعادل در حجم کار اعضای تیم و کاهش احتمال تأخیر کمک می‌کند.

نمایش ظرفیت آزاد کاربر در بهتایم
نمایش ظرفیت آزاد کاربر هنگام تخصیص فعالیت در بهتایم

همچنین، اطلاعات ثبت‌شده در تایم‌شیت‌ها و گزارش‌های پیشرفت می‌توانند به بررسی وضعیت اجرای فعالیت‌ها و شناسایی مشکلات احتمالی کمک کنند.

برای مثال، در نمودار پیشرفت پروژه بهتایم، پیشرفت برنامه‌ای و واقعی پروژه در طول زمان با یکدیگر مقایسه می‌شوند. این مقایسه به مدیر پروژه کمک می‌کند انحراف از برنامه را شناسایی کند و در صورت مشاهده عقب‌افتادگی، دلایل آن را بررسی کند.

کاربرد نمودار پیشرفت پروژه در آنالیز تأخیرات پروژه
کاربرد نمودار پیشرفت پروژه در کنترل پروژه

البته این امکانات بهتایم به پایش و بررسی مدیریتی تأخیرات پروژه کمک می‌کنند. انجام آنالیز تخصصی تأخیرات، به‌ویژه برای تهیه مستندات قراردادی و تعیین مسئولیت طرفین، ممکن است به اطلاعات تاریخی، محاسبات و بررسی‌های تکمیلی نیاز داشته باشد.

می‌توانید برای بررسی امکانات بهتایم به‌رایگان در آن ثبت نام کنید.

چگونه از تأخیرات پروژه پیشگیری کنیم؟

اگرچه نمی‌توان از تمام تأخیرات پروژه جلوگیری کرد، اما با برنامه‌ریزی دقیق، نظارت مستمر و شناسایی زودهنگام مشکلات می‌توان احتمال وقوع آن‌ها و تأثیرشان بر زمان تکمیل پروژه را کاهش داد.

مهم‌ترین راهکارهای پیشگیری از تأخیرات پروژه عبارت‌اند از:

۱. تهیه برنامه زمان‌بندی واقع‌بینانه

برنامه زمان‌بندی باید بر اساس حجم کار، منابع در دسترس، روابط وابستگی و محدودیت‌های اجرایی تهیه شود. تعیین مهلت‌های غیرواقع‌بینانه یا نادیده گرفتن زمان موردنیاز فعالیت‌ها می‌تواند از همان ابتدا زمینه تأخیر پروژه را فراهم کند.

۲. به‌روزرسانی منظم وضعیت فعالیت‌ها

پیشرفت واقعی فعالیت‌ها باید به‌صورت مستمر ثبت و با برنامه مقایسه شود. این کار به مدیر پروژه کمک می‌کند انحراف‌ها را زودتر شناسایی کند و پیش از آنکه به تأخیرهای جدی تبدیل شوند، اقدامات اصلاحی انجام دهد.

۳. پایش روابط وابستگی و مسیر بحرانی

تأخیر در یک فعالیت ممکن است اجرای چند فعالیت دیگر را تحت تأثیر قرار دهد. بنابراین، بررسی منظم روابط وابستگی، شناوری زمانی و مسیر بحرانی پروژه اهمیت زیادی دارد.

با این کار می‌توان فعالیت‌هایی را که بیشترین تأثیر را بر تاریخ تکمیل پروژه دارند شناسایی و برای جلوگیری از تأخیر آن‌ها اولویت بیشتری در نظر گرفت.

۴. مدیریت صحیح منابع پروژه

کمبود نیروی انسانی، تجهیزات یا مصالح می‌تواند اجرای فعالیت‌ها را متوقف کند. برنامه‌ریزی برای تأمین به‌موقع منابع، بررسی ظرفیت کاری اعضای تیم و جلوگیری از تخصیص بیش از حد منابع، احتمال بروز تأخیر را کاهش می‌دهد.

۵. شناسایی و مدیریت ریسک‌ها

ریسک‌هایی مانند تأخیر در تأمین مصالح، تغییرات طراحی، خرابی تجهیزات یا شرایط نامساعد آب‌وهوایی باید پیش از وقوع بررسی شوند.

با شناسایی ریسک‌های مهم و تعیین اقدامات پیشگیرانه یا برنامه‌های جایگزین، می‌توان آثار احتمالی آن‌ها بر زمان‌بندی پروژه را کاهش داد.

۶. مدیریت تغییرات و بهبود هماهنگی تیم

تغییرات محدوده، نیازمندی‌ها یا طراحی پروژه باید پیش از اجرا از نظر تأثیر بر زمان، هزینه و منابع بررسی شوند.

همچنین، ارتباط منظم میان کارفرما، مدیر پروژه و اعضای تیم به شناسایی سریع مشکلات، تصمیم‌گیری به‌موقع و جلوگیری از تأخیرهای ناشی از ناهماهنگی کمک می‌کند.

در مجموع، بهترین راه کاهش تأخیرات پروژه، شناسایی مشکلات پیش از تأثیرگذاری جدی بر برنامه زمان‌بندی است. ترکیب برنامه‌ریزی واقع‌بینانه، پایش مستمر و مدیریت ریسک می‌تواند احتمال تکمیل به‌موقع پروژه را افزایش دهد.
