مدیریت بار کاری تیم چیست؟ راهنمای توزیع متعادل کار بین اعضای تیم

وقتی چند پروژه به‌صورت هم‌زمان در حال اجرا هستند، معمولاً مشکل فقط زیاد بودن کارها نیست؛ مسئله این است که مشخص نیست هر فرد واقعاً چقدر کار دارد و چه میزان ظرفیت برای پذیرفتن کار جدید در اختیار اوست.

در چنین شرایطی، کارهای مهم معمولاً به افرادی سپرده می‌شوند که قبلاً نشان داده‌اند قابل‌اعتمادتر هستند. همین افراد به‌تدریج مسئولیت‌های بیشتری می‌گیرند و ممکن است درحالی‌که بعضی اعضای تیم هنوز ظرفیت آزاد دارند، بیش از توان خود کار کنند.

مدیریت بار کاری کمک می‌کند حجم کار از یک «احساس» به یک مقدار قابل مشاهده و قابل مدیریت تبدیل شود؛ به‌طوری‌که مدیر بتواند پیش از ایجاد تأخیر، افت کیفیت یا فرسودگی کارکنان، عدم تعادل را شناسایی و اصلاح کند.

در این مقاله بررسی می‌کنیم مدیریت بار کاری چیست، چگونه ظرفیت واقعی افراد را محاسبه کنیم و با چه روش‌هایی می‌توان کارها را متناسب با ظرفیت و مهارت اعضای تیم توزیع کرد.

مدیریت بار کاری تیم
مقاله مدیریت بار کاری تیم

مدیریت بار کاری چیست؟

مدیریت بار کاری (Workload Management) فرایند برنامه‌ریزی، توزیع و پیگیری فعالیت‌ها براساس مهارت، میزان دسترسی و ظرفیت واقعی اعضای تیم است.

هدف این است که کارها به شکلی توزیع شوند که هیچ فردی به‌طور مستمر بیش از ظرفیت خود کار نداشته باشد و در مقابل، ظرفیت قابل استفاده سایر اعضای تیم نیز بدون استفاده باقی نماند.

نکته مهم این است که مدیریت بار کاری به معنای تقسیم مساوی کار بین همه افراد نیست.

اعضای تیم از نظر نقش، مهارت، تجربه، سرعت انجام کار و ظرفیت با یکدیگر متفاوت‌اند. بنابراین، اینکه همه دقیقاً تعداد فعالیت یا ساعت کاری یکسانی داشته باشند لزوماً نشان‌دهنده توزیع مناسب کار نیست.

هدف، ایجاد بار کاری متعادل و پایدار است؛ یعنی هر فرد متناسب با ظرفیت و توانایی خود مسئولیت داشته باشد و تیم بتواند بدون ایجاد فشار کاری مستمر، خروجی مورد انتظار را ارائه کند.

برای مثال، فرض کنید یکی از توسعه‌دهندگان تیم در سه فعالیت مربوط به وب‌سایت، دو فعالیت مربوط به اپلیکیشن و بازبینی کد سایر اعضای تیم مشارکت دارد.

اگر هر پروژه فقط فعالیت‌های مربوط به خودش را ببیند، ممکن است مدیران پروژه تصور کنند این فرد هنوز ظرفیت آزاد دارد. اما وقتی مجموع فعالیت‌های او را در یک نمای واحد مشاهده کنیم، ممکن است مشخص شود که بار کاری او از ظرفیت واقعی‌اش بیشتر شده است.

چیزی را که نمی‌بینید، نمی‌توانید متعادل کنید.

چرا مدیریت بار کاری اهمیت دارد؟

توزیع نامناسب کار معمولاً به‌صورت ناگهانی به یک بحران تبدیل نمی‌شود.

ابتدا چند درخواست فوری اضافه می‌شود، اولویت‌ها تغییر می‌کنند و فعالیت‌های بیشتری به افراد قابل‌اعتماد سپرده می‌شود. سپس تأخیرهای کوچک، افت کیفیت یا ساعات کاری طولانی‌تر ظاهر می‌شوند و زمانی که مشکل کاملاً آشکار می‌شود، ممکن است یکی از اعضای تیم مدت‌ها بیش از ظرفیت خود کار کرده باشد.

مدیریت صحیح بار کاری چند مزیت مهم دارد:

  • کاهش احتمال فرسودگی شغلی: از تمرکز مداوم حجم زیادی از کار روی تعدادی محدود از افراد جلوگیری می‌کند.
  • افزایش بهره‌وری و کیفیت: افراد می‌توانند روی فعالیت‌های مهم تمرکز کنند، به‌جای اینکه دائماً میان چند کار مختلف جابه‌جا شوند.
  • توزیع بهتر منابع: ظرفیت آزاد افراد زودتر شناسایی می‌شود و می‌توان از آن برای کاهش فشار سایر اعضای تیم استفاده کرد.
  • افزایش شفافیت: مدیر می‌داند هر فرد روی چه فعالیت‌هایی کار می‌کند و چه مقدار ظرفیت دارد.
  • شناسایی زودهنگام گلوگاه‌ها: مشکلات پیش از تبدیل شدن به تأخیر جدی قابل مشاهده می‌شوند.
  • تعیین مهلت‌های واقع‌بینانه‌تر: برنامه پروژه براساس ظرفیت واقعی تیم تنظیم می‌شود، نه صرفاً تاریخ‌های مطلوب.
  • بهبود رضایت و ماندگاری کارکنان: توزیع منصفانه و منطقی مسئولیت‌ها احتمال ایجاد فشار کاری مزمن را کاهش می‌دهد.

در کسب‌وکارهای خدماتی، مدیریت بار کاری می‌تواند بر سودآوری نیز تأثیر بگذارد. اضافه‌بار مانع پذیرش کار جدید می‌شود و کمبود بار کاری نیز به معنی استفاده نشدن بخشی از ظرفیت درآمدزای سازمان است.

تفاوت مدیریت بار کاری و مدیریت منابع چیست؟

مدیریت منابع و مدیریت بار کاری ارتباط نزدیکی با یکدیگر دارند، اما به دو سؤال متفاوت پاسخ می‌دهند.

مدیریت منابع می‌پرسد: چه منابعی برای انجام کار در اختیار داریم؟

در اینجا تمرکز بر نیروی انسانی، مهارت‌ها، بودجه، تجهیزات و سایر منابع موردنیاز است.

اما مدیریت بار کاری می‌پرسد: کارهای موجود را چگونه میان منابع در دسترس توزیع کنیم؟

بنابراین، مدیریت منابع بیشتر ظرفیت و امکانات موجود را مشخص می‌کند و مدیریت بار کاری تعیین می‌کند این ظرفیت چگونه در فعالیت‌های واقعی مورد استفاده قرار گیرد.

به بیان ساده:

مدیریت منابع: چه چیزی در اختیار داریم؟

مدیریت بار کاری: چگونه از آن استفاده کنیم؟

این دو در کنار یکدیگر چرخه‌ای از برنامه‌ریزی، اجرا، اندازه‌گیری و اصلاح را تشکیل می‌دهند.

درباره‌ی مدیریت منابع بیشتر بخوانید.

ظرفیت واقعی تیم را چگونه محاسبه کنیم؟

یکی از مهم‌ترین اشتباهات در مدیریت بار کاری این است که تمام ساعات کاری فرد را ظرفیت انجام فعالیت‌های پروژه در نظر بگیریم.

اگر فردی هفته‌ای ۴۰ ساعت کار می‌کند، الزاماً ۴۰ ساعت ظرفیت انجام فعالیت‌های پروژه ندارد.

جلسات، ایمیل‌ها، هماهنگی با همکاران، پاسخ به پیام‌ها، آموزش، رفع مشکلات دیگران و بسیاری از فعالیت‌های روزمره بخشی از این زمان را مصرف می‌کنند.

بنابراین باید به‌جای ساعات کاری اسمی، زمان واقعی در دسترس را در نظر گرفت.

به‌صورت ساده:

ظرفیت = ساعات واقعی در دسترس برای انجام کار

و:

بار کاری = ساعات موردنیاز برای فعالیت‌های تخصیص‌یافته

سپس این دو مقدار را با یکدیگر مقایسه می‌کنیم.

برای مثال، اگر ظرفیت واقعی یکی از اعضای تیم در هفته ۲۷ ساعت باشد، اما فعالیت‌هایی معادل ۳۴ ساعت به او تخصیص داده شده باشد:

۳۴ – ۲۷ = ۷ ساعت اضافه‌بار

مدیر اکنون می‌تواند پیش از ایجاد تأخیر یا فرسودگی، برای این ۷ ساعت اضافه‌بار تصمیم بگیرد.

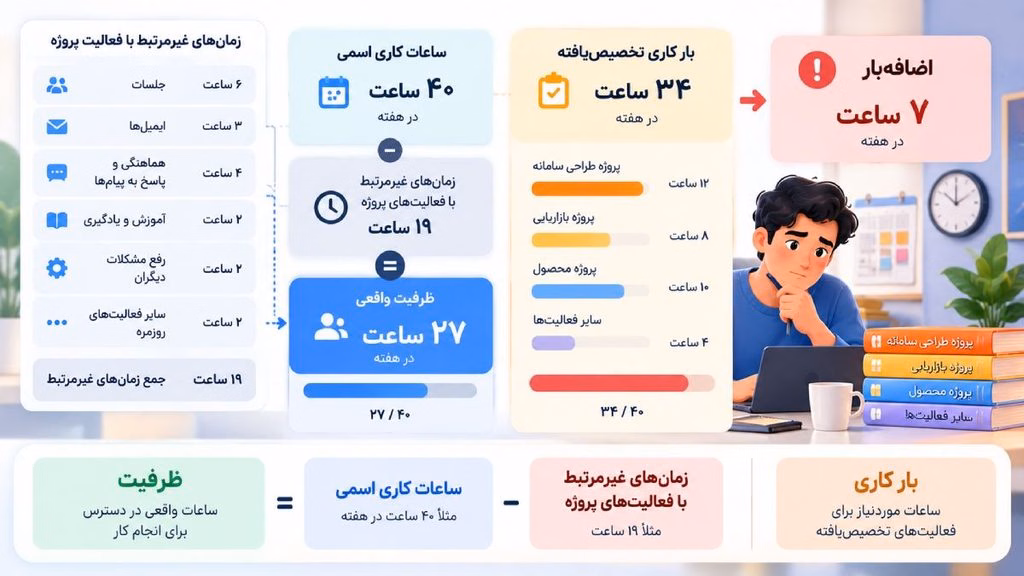

ظرفیت واقعی تیم
ظرفیت واقعی تیم

کارهای پنهان را فراموش نکنید.

یکی از دلایلی که محاسبه بار کاری واقعی دشوار می‌شود، فعالیت‌هایی است که معمولاً در برنامه پروژه ثبت نمی‌شوند.

برای مثال:

  • بازبینی کار سایر اعضای تیم؛
  • پاسخ دادن به سؤالات همکاران؛
  • راهنمایی نیروهای تازه‌وارد؛
  • رفع موانع دیگران؛
  • جلسات و هماهنگی‌ها؛
  • فعالیت‌های اداری و روزمره.

این فعالیت‌ها ممکن است در فهرست وظایف فرد دیده نشوند، اما زمان واقعی او را مصرف می‌کنند.

نادیده گرفتن این زمان‌ها باعث می‌شود ظرفیت فرد بیشتر از مقدار واقعی برآورد شود.

چگونه بفهمیم بار کاری تیم متعادل نیست؟

بهترین روش این است که ظرفیت و بار کاری افراد را به‌صورت مستمر اندازه‌گیری کنیم؛ نه اینکه منتظر مشاهده علائم فرسودگی بمانیم.

بااین‌حال، برخی نشانه‌ها می‌توانند حاکی از اضافه‌بار باشند:

  • تأخیرهای مکرر در انجام فعالیت‌ها؛
  • افزایش زمان پاسخ‌گویی؛
  • کاهش کیفیت کار؛
  • انجام مداوم کار در ساعات غیرعادی؛
  • کاهش ارتباط فرد با سایر اعضای تیم؛
  • حذف فعالیت‌های پیشگیرانه و آینده‌نگر به دلیل کمبود وقت؛
  • جابه‌جایی مداوم مهلت فعالیت‌ها.

یکی دیگر از نشانه‌های مهم، تمرکز فعالیت‌های حساس روی تعداد محدودی از کارکنان است.

مراقب «هزینه قابل‌اعتماد بودن» باشید.

در بسیاری از تیم‌ها، بهترین و قابل‌اعتمادترین افراد به‌تدریج بیشترین حجم کار را دریافت می‌کنند.

وقتی فعالیتی مهم است، مدیر آن را به کسی می‌سپارد که قبلاً عملکرد خوبی داشته است. فرد کار را با موفقیت انجام می‌دهد و همین موفقیت باعث می‌شود فعالیت مهم بعدی نیز به او سپرده شود.

اگر این روند کنترل نشود، قابل‌اعتماد بودن عملاً با کار بیشتر پاداش داده می‌شود.

این افراد ممکن است کمتر از دیگران درباره فشار کاری خود صحبت کنند. بنابراین مدیر نباید منتظر بماند تا فرد اعلام کند دیگر توان انجام کارها را ندارد.

مراحل مدیریت مؤثر بار کاری تیم

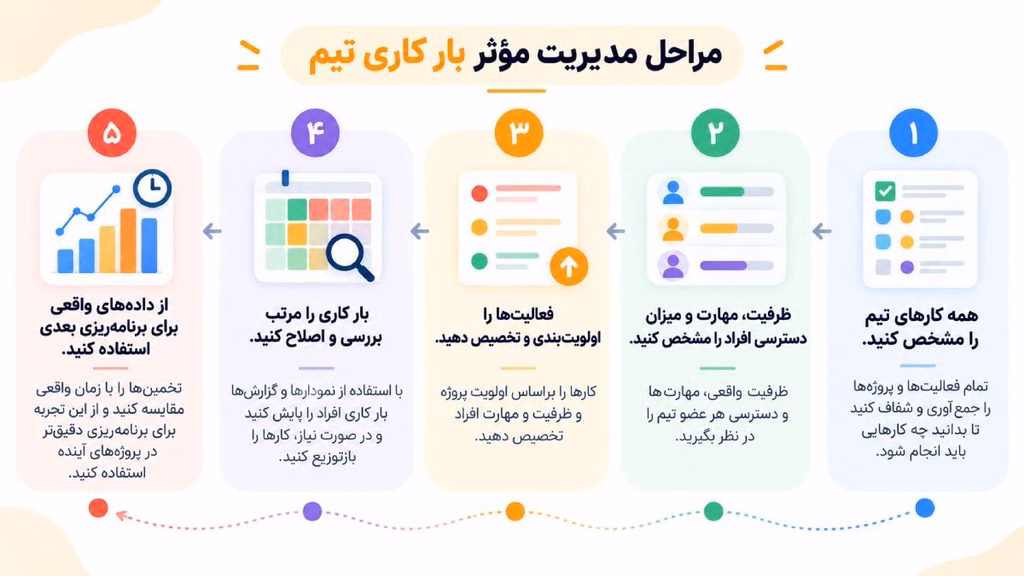

برای مدیریت بار کاری می‌توان یک فرایند پنج‌مرحله‌ای را به‌طور مستمر اجرا کرد.

مراحل مدیریت مؤثر بار کاری تیم
مراحل مدیریت مؤثر بار کاری تیم

۱. همه کارهای تیم را مشخص کنید.

ابتدا باید تصویر کاملی از کارهایی داشته باشید که تیم مسئول انجام آن‌هاست.

فهرستی از پروژه‌ها، فرایندها و فعالیت‌های جاری تهیه کنید و پروژه‌های بزرگ را به فعالیت‌های کوچک‌تر تقسیم کنید.

در این مرحله باید مشخص شود:

  • چه کارهایی باید انجام شوند؟
  • هر کار تقریباً چقدر زمان نیاز دارد؟
  • مهلت انجام آن چه زمانی است؟
  • چه فعالیت‌هایی به یکدیگر وابسته‌اند؟
  • کدام فعالیت‌ها اولویت بیشتری دارند؟

اگر اعضای تیم هم‌زمان در چند پروژه فعالیت می‌کنند، بار کاری آن‌ها باید در تمام پروژه‌ها به‌صورت یکجا دیده شود.

۲. ظرفیت، مهارت و میزان دسترسی افراد را مشخص کنید.

فقط داشتن زمان آزاد برای تخصیص یک فعالیت کافی نیست.

ممکن است فردی ظرفیت آزاد داشته باشد، اما مهارت یا تجربه لازم برای انجام فعالیت موردنظر را نداشته باشد.

بنابراین هنگام تخصیص کار سه عامل را هم‌زمان بررسی کنید:

ظرفیت + مهارت + دسترسی

همچنین جلسات، مرخصی‌ها، مسئولیت‌های ثابت و سایر فعالیت‌هایی را که ظرفیت واقعی فرد را کاهش می‌دهند در نظر بگیرید.

۳. فعالیت‌ها را اولویت‌بندی و تخصیص دهید.

پس از مشخص شدن کارها و ظرفیت تیم، ابتدا فعالیت‌های دارای اولویت بالاتر را تخصیص دهید.

هنگام انتخاب مسئول هر فعالیت، علاوه بر ظرفیت فرد به مهارت، تجربه، مسئولیت‌های فعلی و زمان‌بندی سایر فعالیت‌های او توجه کنید.

اعضای تیم را نیز در این تصمیم مشارکت دهید. افراد معمولاً اطلاعاتی درباره حجم واقعی کار خود دارند که ممکن است در برنامه رسمی پروژه دیده نشود.

در این مرحله، هدف این نیست که تعداد فعالیت‌های همه برابر باشد؛ بلکه باید حجم واقعی کار متناسب با ظرفیت هر فرد باشد.

۴. بار کاری را مرتب بررسی و اصلاح کنید.

بار کاری یک برنامه ثابت نیست.

اولویت‌ها تغییر می‌کنند، فعالیت‌های جدید اضافه می‌شوند، بعضی کارها بیشتر از زمان پیش‌بینی‌شده طول می‌کشند و افراد ممکن است برای مدتی در دسترس نباشند.

بنابراین بار کاری باید به‌صورت منظم بررسی شود.

در بسیاری از تیم‌ها، یک بررسی کوتاه هفتگی می‌تواند مشخص کند:

  • چه کسی اضافه‌بار دارد؟
  • چه کسی ظرفیت آزاد دارد؟
  • کدام فعالیت در معرض تأخیر است؟
  • چه اولویت‌هایی تغییر کرده‌اند؟
  • چه فعالیت‌هایی باید مجدداً تخصیص داده شوند؟

گفت‌وگو با اعضای تیم نیز مهم است. اعداد همیشه تمام واقعیت را نشان نمی‌دهند و ممکن است بخشی از کار فرد در سیستم ثبت نشده باشد.

۵. از داده‌های واقعی برای برنامه‌ریزی بعدی استفاده کنید.

تخمین اولیه فعالیت‌ها همیشه دقیق نیست.

اگر فعالیتی که قرار بود ۵ ساعت طول بکشد در چند پروژه مشابه معمولاً ۸ ساعت زمان برده است، برنامه آینده نیز باید این واقعیت را منعکس کند.

ثبت زمان واقعی فعالیت‌ها به شما کمک می‌کند بفهمید:

  • تخمین‌ها تا چه اندازه دقیق بوده‌اند؛
  • چه فعالیت‌هایی معمولاً بیشتر از انتظار زمان می‌برند؛
  • ظرفیت واقعی افراد چقدر است؛
  • و در پروژه‌های آینده چه مقدار کار می‌توان به هر فرد تخصیص داد.

به این ترتیب مدیریت بار کاری به‌مرور از تصمیم‌گیری براساس حدس به برنامه‌ریزی مبتنی بر داده تبدیل می‌شود.

در نرم‌افزار مدیریت پروژه بهتایم می‌توانید برنامه فعالیت‌ها و زمان تخمینی آن‌ها را ثبت کنید و با استفاده از تایم‌شیت، زمان واقعی صرف‌شده برای انجام هر فعالیت را نیز در اختیار داشته باشید. مقایسه گزارش‌های برنامه‌ریزی، زمان تخمینی و زمان واقعی کمک می‌کند اختلاف میان برآورد و عملکرد واقعی را شناسایی کنید و از این تجربه برای تخمین دقیق‌تر فعالیت‌ها و برنامه‌ریزی واقع‌بینانه‌تر بار کاری در پروژه‌های آینده استفاده کنید.

وقتی فردی اضافه‌بار دارد چه کار کنیم؟

یکی از اشتباهات رایج این است که پس از مشاهده اضافه‌بار فقط تاریخ انجام فعالیت‌ها را تغییر دهیم.

اگر ۳۴ ساعت کار به فردی با ظرفیت ۲۷ ساعت داده باشیم، انتقال بخشی از همان ۳۴ ساعت به هفته بعد لزوماً مشکل را حل نمی‌کند؛ ممکن است فقط اضافه‌بار را به هفته آینده منتقل کرده باشیم.

برای ایجاد تعادل واقعی چهار راه اصلی وجود دارد.

۱. تخصیص مجدد کار

بخشی از فعالیت‌ها را به فرد دیگری که ظرفیت و مهارت لازم را دارد منتقل کنید.

هرچه اضافه‌بار زودتر شناسایی شود، انجام این کار آسان‌تر خواهد بود؛ زیرا انتقال فعالیتی که هنوز شروع نشده معمولاً هزینه کمتری از جابه‌جایی فعالیتی دارد که بخشی از آن انجام شده است.

۲. تغییر توالی فعالیت‌ها

گاهی مجموع حجم کار منطقی است، اما چند فعالیت سنگین هم‌زمان برنامه‌ریزی شده‌اند.

در این شرایط می‌توان ترتیب انجام فعالیت‌ها را تغییر داد تا کارها در دوره‌هایی انجام شوند که ظرفیت بیشتری وجود دارد.

۳. به تعویق انداختن فعالیت‌های کم‌اولویت

بعضی فعالیت‌ها لازم‌اند، اما لازم نیست همین حالا انجام شوند.

می‌توان این فعالیت‌ها را از دوره فعلی خارج کرد و برای زمان مشخص دیگری برنامه‌ریزی کرد.

مهم است که این فعالیت‌ها صرفاً وارد فهرست مبهم «بعداً» نشوند و تاریخ مشخصی برای بررسی مجدد آن‌ها تعیین شود.

۴. کاهش محدوده کار

اگر تیم به‌طور مستمر بیش از ظرفیت خود کار دارد، مشکل دیگر صرفاً مربوط به زمان‌بندی نیست.

در چنین شرایطی ممکن است لازم باشد محدوده پروژه یا حجم خروجی مورد انتظار بازنگری شود و برخی فعالیت‌های کم‌اهمیت حذف شوند.

یک مثال ساده از متعادل کردن بار کاری

فرض کنید ظرفیت واقعی یکی از اعضای تیم برای هفته آینده ۲۷ ساعت است.

اما سه فعالیت برای او برنامه‌ریزی شده که مجموع زمان تخمینی آن‌ها ۳۴ ساعت است.

بنابراین فرد ۷ ساعت اضافه‌بار دارد.

در این مرحله هنوز تأخیری اتفاق نیفتاده است و فرد نیز هنوز تحت فشار شدید قرار نگرفته؛ بنابراین بهترین زمان برای اصلاح برنامه همین حالاست.

مدیر می‌تواند:

  • یک فعالیت ۸ ساعته را به همکاری که ظرفیت آزاد دارد منتقل کند؛
  • فعالیت کم‌اولویت دیگری را به هفته بعد منتقل کند؛
  • فعالیت اصلی و تخصصی را همچنان بر عهده همان فرد نگه دارد؛
  • بخشی از کار را به زیرکارهایی با مسئولان متفاوت تقسیم کند؛
  • و زمان صرف‌شده برای بازبینی و کمک به سایر اعضای تیم را نیز در ظرفیت او محاسبه کند.

به این ترتیب بار کاری فرد دوباره به محدوده ظرفیت واقعی او نزدیک می‌شود.

این مزیت اصلی اندازه‌گیری بار کاری است: مشکل را زمانی حل می‌کنید که هنوز به بحران تبدیل نشده است.

روش‌ها و ابزارهای مدیریت بار کاری

برای مشاهده و مدیریت بار کاری می‌توان از ابزارهای مختلفی استفاده کرد. انتخاب ابزار مناسب به اندازه تیم، تعداد پروژه‌ها و پیچیدگی کار بستگی دارد.

صفحات گسترده مانند اکسل

برای تیم‌های کوچک و پروژه‌های ساده، صفحات گسترده می‌توانند نقطه شروع مناسبی باشند.

مزیت آن‌ها سادگی و انعطاف‌پذیری است؛ اما اطلاعات باید مرتب به‌صورت دستی به‌روزرسانی شوند و با افزایش تعداد پروژه‌ها، نگهداری یک نمای دقیق از ظرفیت افراد دشوار می‌شود.

ابزارهای مدیریت وظایف

این ابزارها به‌خوبی نشان می‌دهند هر فرد چه فعالیت‌هایی بر عهده دارد، اما صرفاً دانستن تعداد فعالیت‌ها برای محاسبه بار کاری کافی نیست.

پنج فعالیت یک‌ساعته بار کاری بسیار کمتری از یک فعالیت ۳۰ ساعته ایجاد می‌کنند.

بنابراین، برای مدیریت بار کاری باید علاوه بر تعداد فعالیت‌ها، زمان یا حجم تخمینی آن‌ها نیز مشخص باشد.

کانبان

برد کانبان برای مشاهده جریان فعالیت‌ها و وضعیت انجام آن‌ها بسیار مفید است.

بااین‌حال، کانبان در درجه اول جریان کار را نمایش می‌دهد و لزوماً ظرفیت واقعی افراد را نشان نمی‌دهد.

درباره مدیریت وظایف با برد کانبان بیشتر بخوانید.

نمودار گانت

گانت برای مشاهده زمان‌بندی، توالی و وابستگی میان فعالیت‌ها کاربرد دارد.

اما اینکه یک فعالیت در یک بازه زمانی به فردی تخصیص داده شده باشد، به این معنی نیست که آن فرد در همان بازه ظرفیت کافی دارد.

بنابراین زمان‌بندی پروژه و مدیریت بار کاری دو مسئله مرتبط اما متفاوت هستند.

گانت چارت چیست؟

گانت چارت بهتایم برای مدیریت زمان پروژه
گانت چارت بهتایم

نقشه حرارتی بار کاری

نقشه حرارتی بار کاری (Workload Heatmap) روشی برای نمایش سریع وضعیت ظرفیت افراد است.

معمولاً اعضای تیم در یک محور و بازه‌های زمانی در محور دیگر قرار می‌گیرند و وضعیت بار کاری با نشانه‌های بصری مشخص می‌شود.

چنین نمایی به‌ویژه برای تیم‌های بزرگ یا افرادی که هم‌زمان در چند پروژه فعالیت می‌کنند مفید است.

البته کیفیت این گزارش به داده‌های ورودی وابسته است. اگر حجم یا زمان تخمینی فعالیت‌ها مشخص نباشد، نمایش بار کاری ممکن است گمراه‌کننده باشد.

نرم‌افزار مدیریت پروژه و بار کاری

با افزایش تعداد پروژه‌ها و اعضای تیم، نیاز به یک نمای یکپارچه اهمیت بیشتری پیدا می‌کند.

نرم‌افزار مدیریت پروژه می‌تواند اطلاعات مربوط به فعالیت‌ها، مسئولان، زمان تخمینی، تاریخ‌ها، پیشرفت و زمان واقعی صرف‌شده را در یک محل جمع کند. در نتیجه مدیر می‌تواند به‌جای جمع‌آوری اطلاعات از چند فایل و ابزار مختلف، وضعیت تیم را سریع‌تر بررسی و در صورت مشاهده عدم تعادل، برنامه را اصلاح کند.

برای مدیریت بهتر بار کاری چه اطلاعاتی لازم داریم؟

صرف داشتن یک فهرست فعالیت‌ها کافی نیست. یک سیستم مناسب باید بتواند به چند سؤال مهم پاسخ دهد:

چه کسی بیش از ظرفیت خود کار دارد؟

باید بتوان افراد دارای اضافه‌بار و افراد دارای ظرفیت آزاد را سریع تشخیص داد.

بار کاری هر فرد در تمام پروژه‌ها چقدر است؟

اگر فرد در چند پروژه فعالیت می‌کند، مشاهده هر پروژه به‌صورت جداگانه تصویر کاملی از وضعیت او ارائه نمی‌دهد.

ظرفیت واقعی هر فرد چقدر است؟

جلسات، مرخصی‌ها، کارهای ثابت و مسئولیت‌های جانبی باید در محاسبه ظرفیت لحاظ شوند.

فعالیت‌ها واقعاً چقدر زمان می‌برند؟

مقایسه زمان تخمینی و واقعی به بهبود برنامه‌ریزی‌های آینده کمک می‌کند.

در هفته‌ها و ماه‌های آینده چقدر ظرفیت داریم؟

مدیریت بار کاری فقط مربوط به امروز نیست. مشاهده ظرفیت آینده کمک می‌کند پیش از پذیرش پروژه‌ها و تعهدات جدید، امکان انجام آن‌ها ارزیابی شود.

آیا توزیع کار متناسب با مهارت افراد است؟

ظرفیت آزاد به‌تنهایی برای انتخاب مسئول فعالیت کافی نیست. تخصص و تجربه فرد نیز باید در نظر گرفته شود.

شاخص‌های مفید برای بررسی بار کاری

بسته به نوع تیم می‌توان از شاخص‌های مختلفی برای ارزیابی وضعیت استفاده کرد.

زمان چرخه (Cycle Time): مدت‌زمانی که از شروع یک فعالیت تا تکمیل آن سپری می‌شود.

نرخ خروجی (Throughput): تعداد فعالیت‌هایی که در یک بازه زمانی مشخص تکمیل می‌شوند.

میزان تخصیص ظرفیت: نسبت حجم کاری تخصیص‌یافته به ظرفیت واقعی فرد.

برای مثال، اگر فردی ۳۰ ساعت ظرفیت داشته باشد و ۲۴ ساعت کار به او تخصیص داده شود:

(۲۴ ÷ ۳۰) × ۱۰۰ = ۸۰٪

و اگر ۳۶ ساعت کار به او تخصیص داده شده باشد:

(۳۶ ÷ ۳۰) × ۱۰۰ = ۱۲۰٪

عدد دوم نشان می‌دهد حجم کار تخصیص‌یافته از ظرفیت محاسبه‌شده فرد بیشتر است.

در شرکت‌های خدماتی می‌توان نرخ بهره‌برداری (Utilization Rate) را نیز بررسی کرد. این شاخص نشان می‌دهد چه نسبتی از ساعات در دسترس صرف فعالیت‌های قابل‌صورتحساب یا ارزش‌آفرین شده است.

بااین‌حال، مقدار مناسب این شاخص به نوع کسب‌وکار و نقش افراد بستگی دارد و هدف مدیریت بار کاری نباید رساندن همه افراد به صددرصد ظرفیت در تمام اوقات باشد.

اشتباهات رایج در مدیریت بار کاری

در نظر گرفتن تمام ساعات کاری به‌عنوان ظرفیت

۴۰ ساعت حضور هفتگی به معنای ۴۰ ساعت ظرفیت انجام فعالیت‌های پروژه نیست. جلسات، هماهنگی‌ها و سایر مسئولیت‌ها نیز بخشی از این زمان را مصرف می‌کنند.

تقسیم مساوی کار میان افراد

برابری تعداد فعالیت‌ها الزاماً به معنای عدالت در توزیع کار نیست. حجم، پیچیدگی، زمان موردنیاز و توانایی افراد متفاوت است.

پاداش دادن به افراد قابل‌اعتماد با کار بیشتر

اگر فعالیت‌های مهم دائماً به بهترین افراد تیم سپرده شوند، همین افراد به‌تدریج در معرض بیشترین اضافه‌بار قرار خواهند گرفت.

نادیده گرفتن کارهای پنهان

بازبینی، آموزش، رفع موانع و هماهنگی نیز زمان مصرف می‌کنند و باید در ظرفیت افراد لحاظ شوند.

تغییر مهلت به‌جای مدیریت حجم کار

تغییر تاریخ یک فعالیت همیشه اضافه‌بار را برطرف نمی‌کند. گاهی باید خود فعالیت منتقل، حذف یا کوچک‌تر شود.

برنامه‌ریزی صرفاً براساس تخمین‌ها

اگر زمان واقعی انجام فعالیت‌ها ثبت نشود، اشتباهات تخمین در پروژه‌های بعدی نیز تکرار خواهند شد.

توجه فقط به وضعیت فعلی

ممکن است بار کاری این هفته متعادل باشد، اما شروع چند پروژه در هفته آینده تیم را با کمبود ظرفیت مواجه کند.

بررسی دیرهنگام بار کاری

بررسی بار کاری هر چند ماه یک‌بار کافی نیست. حجم کار می‌تواند در مدت کوتاهی تغییر کند و بهتر است متناسب با شرایط تیم به‌طور منظم بازبینی شود.

اشتباه گرفتن مشغول بودن با بهره‌وری

فردی که دائماً مشغول است الزاماً بهره‌وری بیشتری ندارد. ممکن است حجم کار او بیش از ظرفیتش باشد و بخش زیادی از زمانش صرف جابه‌جایی میان فعالیت‌ها و حل مسائل فوری شود.

چگونه مدیریت بار کاری را به یک فرایند مستمر تبدیل کنیم؟

مدیریت بار کاری نباید فقط زمانی انجام شود که یکی از اعضای تیم اعلام می‌کند دیگر توان ادامه دادن ندارد.

یک روال ساده می‌تواند شامل این مراحل باشد:

برنامه‌ریزی ← مشاهده ظرفیت← تخصیص کار ← ثبت عملکرد واقعی ← بازبینی ← ایجاد تعادل مجدد

همچنین بهتر است تیم قواعد مشخصی برای ثبت فعالیت‌ها، تخمین زمان، ثبت زمان واقعی و به‌روزرسانی وضعیت کارها داشته باشد.

هرچه اطلاعات به‌روزتر و کامل‌تر باشند، مدیر سریع‌تر می‌تواند عدم تعادل را تشخیص دهد.

هدف این فرایند کنترل جزئی فعالیت کارکنان یا مدیریت ذره‌بینی نیست؛ بلکه ایجاد شفافیتی است که به مدیر و اعضای تیم اجازه می‌دهد پیش از ایجاد مشکل، تصمیم مناسب بگیرند.

مدیریت بار کاری تیم با بهتایم

برای مدیریت بار کاری تیم، فقط دانستن اینکه هر فرد چند فعالیت بر عهده دارد کافی نیست. مدیر باید بتواند حجم کار، زمان انجام فعالیت‌ها، ظرفیت آزاد و مهارت افراد را در کنار یکدیگر ببیند و قبل از تخصیص کار جدید، تأثیر آن را بر بار کاری فرد بررسی کند.

در نرم‌افزار مدیریت پروژه بهتایم امکانات مختلفی برای این کار وجود دارد.

مشاهده و مقایسه بار کاری اعضای تیم

نمودار بار کاری بهتایم کمک می‌کند وضعیت بار کاری کاربران را در طول زمان بررسی کنید و ببینید کارها چگونه میان اعضای تیم توزیع شده‌اند. نمایش میانگین بار کاری نیز امکان مقایسه وضعیت افراد با یکدیگر را فراهم می‌کند و تشخیص عدم تعادل در توزیع کار را آسان‌تر می‌سازد.

به این ترتیب، به‌جای اینکه افزایش فشار کاری را زمانی تشخیص دهید که باعث تأخیر یا فرسودگی شده است، می‌توانید زودتر متوجه تمرکز بیش از حد کار روی بعضی از اعضای تیم شوید.

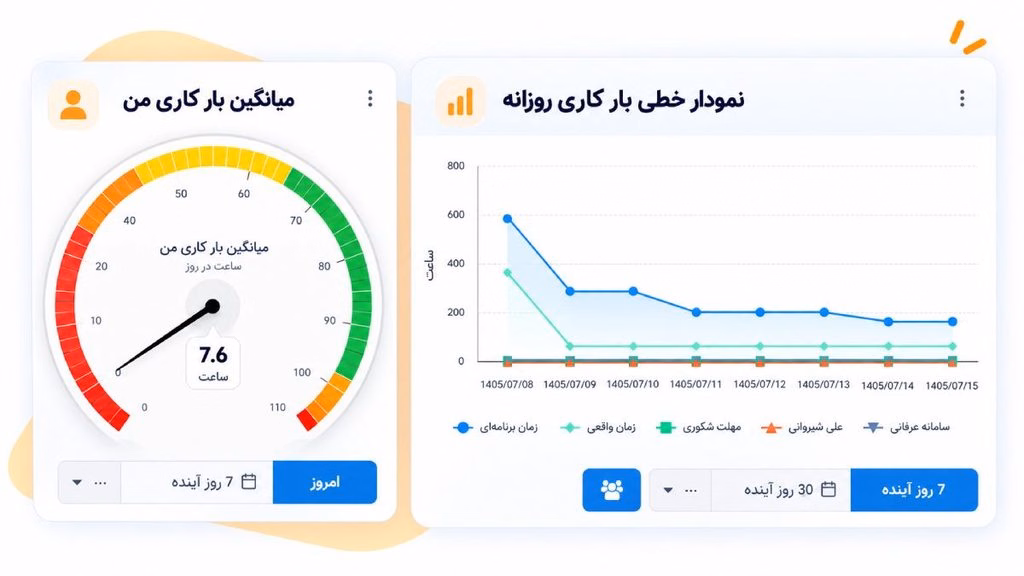

مشاهده و مقایسه بار کاری اعضای تیم در بهتایم
مشاهده و مقایسه بار کاری اعضای تیم در بهتایم

بررسی ظرفیت آزاد پیش از تخصیص کار

یکی از بهترین زمان‌ها برای مدیریت بار کاری، قبل از واگذاری یک فعالیت جدید است.

در بهتایم هنگام تخصیص کار می‌توانید ظرفیت آزاد کاربران را مشاهده کنید. در نتیجه، قبل از انتخاب مسئول فعالیت می‌توانید بررسی کنید چه کسی ظرفیت بیشتری برای پذیرفتن کار جدید دارد و از تخصیص مداوم فعالیت‌ها به افرادی که بار کاری بالایی دارند جلوگیری کنید.

البته ظرفیت آزاد تنها معیار انتخاب فرد مناسب نیست؛ مهارت و توانایی فرد برای انجام آن فعالیت نیز اهمیت دارد.

تخصیص کار براساس ظرفیت و مهارت

ممکن است فردی ظرفیت آزاد داشته باشد، اما مهارت لازم برای انجام یک فعالیت خاص را نداشته باشد.

بهتایم اطلاعات مربوط به مهارت کاربران را در زمان تخصیص فعالیت در اختیار مدیر قرار می‌دهد. همچنین در کارنامه کاربران می‌توان اطلاعات مربوط به مهارت‌های آن‌ها را مشاهده کرد.

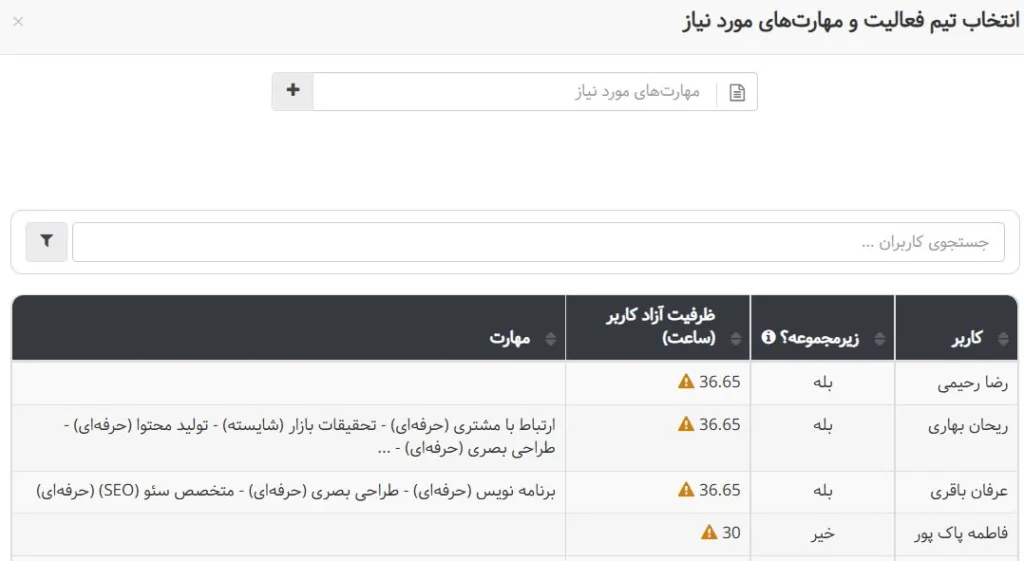

نمایش ظرفیت آزاد و مهارت کاربر در بهتایم
نمایش ظرفیت آزاد و مهارت کاربر در بهتایم

بنابراین هنگام تخصیص فعالیت می‌توان دو سؤال مهم را هم‌زمان در نظر گرفت:

چه کسی ظرفیت انجام این کار را دارد؟

و

چه کسی مهارت مناسب برای انجام آن را دارد؟

این رویکرد باعث می‌شود توزیع کار صرفاً براساس خالی بودن برنامه افراد انجام نشود.

مشاهده فعالیت‌های هر کاربر

برای تشخیص بار کاری واقعی یک فرد باید بدانیم در حال حاضر چه مسئولیت‌هایی بر عهده اوست.

گزارش فعالیت‌های کاربر در بهتایم امکان مشاهده فعالیت‌های هر فرد را فراهم می‌کند. این گزارش به مدیر کمک می‌کند پیش از تخصیص مسئولیت جدید، وضعیت فعلی کاربر را بررسی کند و تصویر کامل‌تری از کارهای او داشته باشد.

این موضوع به‌ویژه زمانی اهمیت پیدا می‌کند که یک فرد هم‌زمان در چند پروژه فعالیت داشته باشد.

استفاده از زمان تخمینی و تاریخ فعالیت‌ها برای برنامه‌ریزی بار کاری

تعداد فعالیت‌ها به‌تنهایی معیار مناسبی برای سنجش بار کاری نیست. پنج فعالیت کوچک ممکن است زمان بسیار کمتری از یک فعالیت بزرگ نیاز داشته باشند.

با تعیین زمان تخمینی فعالیت‌ها می‌توان حجم کاری را که به هر فرد تخصیص داده شده بهتر ارزیابی کرد.

تاریخ شروع و سررسید فعالیت‌ها نیز مشخص می‌کنند این حجم کار در چه بازه‌ای باید انجام شود. بنابراین می‌توان شرایطی را تشخیص داد که حجم کلی کار فرد مناسب است، اما چند فعالیت سنگین او در یک بازه زمانی مشترک قرار گرفته‌اند.

استفاده از زمان واقعی برای برنامه‌ریزی دقیق‌تر

مدیریت بار کاری با تخمین اولیه تمام نمی‌شود.

با استفاده از تایم‌شیت بهتایم می‌توان زمان واقعی صرف‌شده برای فعالیت‌ها را ثبت کرد و آن را با برآوردهای اولیه مقایسه کرد.

این اطلاعات به مرور نشان می‌دهد انجام فعالیت‌های مختلف در عمل چقدر زمان می‌برد و می‌تواند به تخمین بهتر فعالیت‌های مشابه و برنامه‌ریزی واقع‌بینانه‌تر بار کاری در آینده کمک کند.

تحلیل بار کاری با پندار، دستیار هوش مصنوعی بهتایم

پندار، دستیار هوش مصنوعی بهتایم نیز می‌تواند برای تحلیل وضعیت بار کاری تیم مورد استفاده قرار گیرد.

برای مثال، پندار می‌تواند اطلاعات بار کاری اعضای تیم را به شکل نقشه حرارتی (Heatmap) نمایش دهد. در این نوع نمایش، تشخیص افرادی که بار کاری بیشتری دارند و مقایسه وضعیت اعضای تیم ساده‌تر می‌شود.

به این ترتیب، مدیر علاوه بر گزارش‌ها و نمودارهای معمول بهتایم، می‌تواند از قابلیت‌های هوش مصنوعی نیز برای بررسی تصویری وضعیت بار کاری تیم استفاده کند.

تحلیل بار کاری با پندار، دستیار هوش مصنوعی بهتایم
تحلیل بار کاری با پندار، دستیار هوش مصنوعی بهتایم

جمع‌بندی: از مشاهده بار کاری تا توزیع بهتر کار

مدیریت مؤثر بار کاری زمانی امکان‌پذیر است که مدیر بتواند پیش از تخصیص کار بداند هر فرد چه فعالیت‌هایی دارد، چه میزان ظرفیت آزاد دارد و آیا مهارت لازم برای انجام فعالیت جدید را در اختیار دارد.

بهتایم این اطلاعات را از طریق گزارش فعالیت‌های کاربران، نمودار بار کاری، ظرفیت آزاد، مهارت کاربران، زمان تخمینی و واقعی فعالیت‌ها و تحلیل‌های پندار در اختیار مدیر قرار می‌دهد.

در نتیجه، تصمیم درباره تخصیص کار می‌تواند به‌جای حدس یا عادت، براساس اطلاعات واقعی انجام شود؛ با این هدف که کار مناسب، در زمان مناسب و متناسب با ظرفیت و مهارت، به فرد مناسب تخصیص داده شود.
